第 1 题    单选题
砾质粘土属于( )类。
A.
B.
C.
D.
IV
第 2 题    单选题
稽察组应于现场稽察结束()个工作日内提交稽察报告。
A.
3
B.
5
C.
10
D.
15
第 3 题    单选题
环境类别为三类的水闸闸墩混凝土保护层最小厚度为() 。
A.
30
B.
35
C.
45
D.
55
第 4 题    单选题
混凝土拌合时,水称重的允许偏差为( ) %
A.
±0.5
B.
±1.0
C.
±1.5
D.
±2.0
第 5 题    单选题
在竣工图章上签名的单位是( )。
A.
施工单位
B.
设计单位
C.
建设单位
D.
质量监督机构
第 6 题    单选题
根据《水利标准化工作管理办法》水利技术标准按层次共分为()级。
A.
B.
C.
D.
第 7 题    单选题
根据《水利基本建设项目竣工决算审计规程》规定,项目法人在收到审计结论后()个工
作日内执行完毕。
A.
30
B.
60
C.
90
D.
120
第 8 题    单选题
下列属于临时设施费的有().
A.
夜间施工增加费
B.
特殊地区施工增加费
C.
场内供电费用
D.
安全生产措施费
第 9 题    单选题
参建单位应在所承担项目合同验收后()向项目法人办理档案移交。
A.
3个月
B.
5个月
C.
6个月
D.
1年
第 10 题    单选题
遇到()级及以上大风天气不得进行高处作业。
A.
5
B.
6
C.
7
D.
8
第 11 题    单选题
混凝土细集料粗细程度用()表示。(暂缺)
A.
含砂率
B.
级配
C.
细度模数
D.
第 12 题    单选题
均质土坝防渗体是()
A.
斜墙
B.
心墙
C.
截水墙
D.
坝体本身
第 13 题    单选题
泵站供电电压达到()kV以上属于重大设计变更。
A.
105
B.
110
C.
220
D.
330
第 14 题    单选题
根据《水电建设工程质量管理暂行办法》,三级检查制度不包括()。
A.
班组初检
B.
作业队复检
C.
项目部终检
D.
监理单位终检
第 15 题    单选题
关于混凝土裂缝修补不恰当的是()。
A.
在低温季节修补裂缝
B.
在地下水位较低时修补裂缝
C.
采用外粘钢板修补裂缝
D.
在低水头下修补裂缝
第 16 题    单选题
经常使用混凝土填补的土工合成材料()。
A.
土工膜
B.
土工格栅
C.
土工模袋
D.
土工格室
第 17 题    单选题
根据《大中型水电工程建设风险管理规范》GB/T50927-2013,对于损失小、概率小的风险应该()。
A.
风险规避
B.
风险缓解
C.
风险转移
D.
风险自留
第 18 题    单选题
根据《水利建设工程质量监督工作清单》,下列工作中不属于质量监督工作的是()
A.
专项施工方案审核
B.
核备工程验收结论
C.
列席项目法人主持的验收
D.
受理质量举报投诉
第 19 题    单选题
下列描述边坡变形破坏的现象中,松弛张裂是()。
A.
土体发生长期缓慢的塑性变形
B.
土体裂隙张开,无明显相对位移
C.
土体沿贯通的剪切破坏面滑动
D.
岩体突然脱离母岩
第 20 题    单选题
某混凝土面板堆石坝堆石料检测采用灌砂法,则其试坑开挖直径最大不超过()m。
A.
0.5
B.
1
C.
1.5
D.
2
第 21 题    多选题
根据《中华人民共和国水法》水资源规划层次分为( )。
A.
全国战略规划
B.
流域规划
C.
区域规划
D.
城市总规划
E.
环境保护规划
第 22 题    多选题
根据《水利部水利安全生产标准化达标动态管理实施意见》,下列情况中给水利生产经营单位记20分的有()。
A.
发生1人(含)以上死亡
B.
发生较大安全生产事故且负有责任
C.
存在非法生产经营建设行为
D.
申报材料不真实的
E.
迟报安全生产事故
第 23 题    多选题
水库工程建设实施过程中,水利水电工程注册建造师施工管理签章文件中的合同管理文件有()。
A.
复工申请表
B.
延长工期报审表
C.
变更申请表
D.
施工月报
E.
合同项目开工令
第 24 题    多选题
双面水准尺常数K为() 。
A.
4587
B.
4687
C.
4787
D.
4887
E.
4987
第 25 题    多选题
关于围堰漏洞检查与抢护的说法正确的是()。
A.
漏洞发生在堰体内部,不易发现
B.
若发现纸屑,碎草等漂浮物在水面打漩,表面此处下有进水口
C.
上游投放颜料,下游观测水色变化
D.
进水口和出水口同时塞堵是最有效的堵漏方法之一
E.
应采用反滤围井法抢护
第 26 题    多选题
地基处理的常用方法有()。
A.
防渗墙
B.
置换法
C.
排水法
D.
挤实法
E.
漂浮法
第 27 题    多选题
根据《水利建设质量工作考核办法》,施工单位施工质量保证的考核要点包括()。
A.
现场设计服务情况
B.
参建单位质量行为检查
C.
质量保证体系建立情况
D.
施工现场管理情况
E.
已完工程实体质量情况
第 28 题    多选题
关于混凝土浇筑与温度控制的说法,正确的有()。
A.
施工缝是指浇筑块间的临时结合缝也是新老混凝土的结合面
B.
对于砂砾地基,应浇 10~20cm 低强度等级混凝土作垫层
C.
施工缝采用风砂枪打毛时,应在浇筑后 5~10h 进行
D.
加冰拌和混凝土时,宜采用冰块
E.
出机口混凝土坍落度超过最大允许值时,按不合格料处理
第 29 题    多选题
关于钢筋制作与安装的说法,正确的有()。
A.
钢筋图中,“”表示无弯钩的钢筋搭接
B.
钢筋图中,“ ”表示双层钢筋的底层钢筋
C.
钢筋检验时,用一根钢筋截取两段分别进行拉伸试验
D.
钢筋直径大于 12mm 的叫重筋
E.
用同牌号钢筋代换时,其直径变化幅度不宜超过 5mm
第 30 题    问答题
案例一
【背景资料】

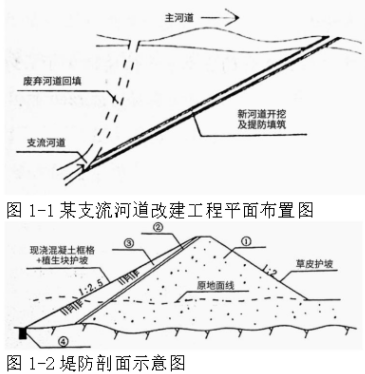

某支流河道改建工程主要建设项目包括:5.2m 新河道开挖、新河道堤防填筑、废弃河道回填等,其工程平面布置示意图如图 1-1 所示。堤防采用砂砾石料填筑,上游坡面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,堤防剖面示意图如图 1-2 所示。
工程施工过程中发生如下事件:
事件 1:支流河道常年流水。改建工程开始施工前,施工单位编制了施工导流方案,确定 本改建工程分两期施工,在新河道进口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位对土埂顶高程进行了复核等。
事件 2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为 12000m³,并按每天生产 20 小时,每月生产 25 天计算拌合站所需生产能力, 计算公式为 P=KhQm/(MN),Kh=1.5。
事件 3:堤防填筑时,发现黏土含水量偏大,监理工程师要求施工单位采取措施降低黏性 土料含水量。施工单位轮换掌子面开采,检测发现黏性土料含水量扔达不到要求。
【问题】
1.根据背景资料,分别确定一期施工和二期施工的建设项目;指出新河道进口和出口土埂土顶高程复核时所采用的相应水位;说明开始截断(或回填)支流河道应具备的条件。
2.指出图1-2中堤防采用的防渗型式;写出图 1-2 中①、②、③、④所代表的构造名称。
3.指出事件2公式中P、 Kh、Qm所代表的含义,计算拌和站所需的生产能力,并判别拌和站的规模。
4.事件3中,为降低黏性土料的含水量,除轮换掌子面外,施工单位还可采取哪些措施?
第 31 题    问答题
案例二
背景资料:
某中型进水闸工程,共9孔,每孔净宽10m.闸底板前趾底部布置一道混凝土防渗墙;下 游防冲槽处自然地面高程16.8m,地下水水位16.0m,建基面高程11.0m。工程施工过程中发生如下事件:
事件1:工程工期22个月,全年施工,上有采用黏土围堰,围堰的设计洪水标准为5年一遇,上游水位20.4m,波浪爬1.1m,安全超高0.5m.
事件2:项目法人质量安全检查中发现施工现场存在以下问题:
(1)下游防冲槽基坑内有一眼降水管井过滤层破坏;
(2)施工临时用电未按规定设置安全接地保护装置;
(3)上游黏土围堰未进行安全监测、监控;
(4)项目部安全管理制度不健全。

事件 3:翼墙混凝土浇筑过程中,因固定模板的对拉螺杆断裂造成模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失22万元,延误工期14天。事故调查分析 处理程序如图2所示,图中“原因分析、“事故调查”、“制定处理方案”三个工作环节未标 注。
图 2 事故调查分析处理程序
【问题】
1.根据《水利水电工程等级划分及洪水标准》(SL252),确定该水闸工程主要建筑物及上游围堰的建筑物级別,确定事件 1 中上游围堰顶高程。
2.简述闸基混凝土防渗墙质量检查的主要内容。
3.根据《水利水电工程施工安全管理导则》(SL721),本工程需要编制专项施工方案的危险性较大的单项工程有哪些?其中需要组织专家进行审查论证的单项工程有哪些?
4.根据《水利工程生产安全重大事故隐患判定标准(试行)》,事件 2 检查发现的安全问题中,可直接判定为重大事故隐患的有哪些?重大事故隐患除直接判定法外还有哪种方法? 5.根据《水利工程质量事故处理暂行规定》,判定事件 3 发生的质量事故类别,指出图 2中 A、B、C 分别代表的工作环节内容。
第 32 题    问答题
案例三
【背景资料】
某小型水库除险加固工程的主要建设内容包括,土坝坝体加高培厚、新建坝体防渗系统、左岸和右岸输水涵进口拆除重建。依据《水利水电工程标准招标文件》编制招标文件。发包人 与承包人签订施工合同约定:
(1)合同工期为210天,在一个非汛期完成;
(2)签订合同价A为680万元;
(3)工程预付款为签约合同价的10%,开工前一次性支付,按R = C − F1S(F2−F1)S
(其中 F2=80%,F1=20%)扣回;

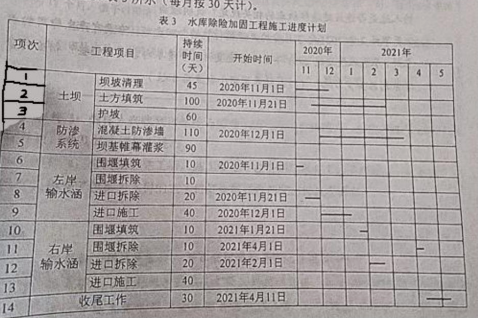

(4)提交履约保证金,不扣留质量保证金。当地汛期为 6-9月份,左岸和右岸输水涵在非汛期互为导流;土石土方填筑按均衡施工安排,当其完成工作量达到 70%时开始实施土坝护坡;防渗系统应在 2021 年 4 月 10 日(含)前完成,混凝土防渗墙 和坝基帷幕灌浆可搭接施工,承包人编制的施工进度计划如表 3 所示(每月按 30 天计)。
;表 3 水库除险加固工程施工进度计划
工程施工过程中发生如下事件:
事件1:工程实施到第3个月时,本工程的项目经理调动到企业任另职,此时承包人向监 理人提交了更换项目经理的申请。拟新任本工程项目经理人选当时正在某河湖整治工程任项目经理,因建设资金为落实导致该河道整治工程施工暂停已有 135 天,河道整治工程的建设单位 同意项目经理调走。
事件 2:由于发包人未按期提供图纸,导致混凝土防渗墙推迟10天开始,承包人按监理人的指示采取赶工措施保证周期按期完成,截至 2021 作2月份,累计已完成合同额442万元;3月份完成合同额87万元,混凝土防渗墙的赶工费用为5万元,且无工程交更及根据合同应增 加成减少金额。承包人按合同约定向监理人提交了2021年3月份的进度付款申请单及相应的支持性证明,
【问题】
1 根据背景资料,分別指出表 3 中土坝护坡的开始时间,坝基帷幕灌浆的最迟开始时间,左岸输水涵围堰折除的结束时间,右岸输水涵进口施工的开始时间
2.指出并改正事件 1 中承包人更换项目经理做法的不妥之处,
3.根据《注册建造师执业管理办法(试行)》,事件 1 中拟新任本工程项目经理的人选是否违反建造师执业的相关规定?说明理由。
4.计算事件 2 中 2021 年 3 月份的工程预付款的扣回金额,除没有产生费用的内容外,承包人提交的 2021 年 3 月份进度付款中清单内容还有哪些?相应的金额分别为多少万元?(计算结果保的小数点后 1 位)。
第 33 题    问答题
案例四
【背景资料】
某中型水闸土建工程,依据《水利水电工程标准施工招标文件》编制招标文件。施工单位甲中标并与发包人签订了施工合同。
招投标及合同执行过程中发生如下事件:
事件 1:招标文件要求项目经理应具备的资格条件包括:具有二级及以上水利水电工程注册建造师证书,在“信用中国”及各有关部门网站中经查询没有因行贿、严重违法失信被限制投标或从业等惩戒行为。

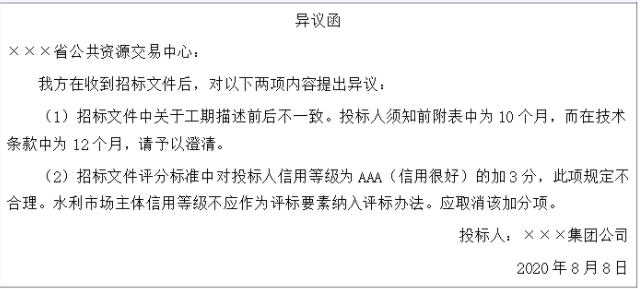

事件 2:招标文件在省公共资源交易中心平台发布后,潜在投标人乙对招标文件有异议,并在规定时限内提出异议函。异议函内容如下:事件 3:招标人在收到评标报告的第 2 天公示中标候选人,投标人丙对评标结果有异议,并及时向招标人提出。
事件 4:合同工程完工后,施工单位在合同工程完工证书颁发后 28 天内,向监理人提交了包括应支付的完工付款金额在内的完工付款申请单。
【问题】
1.除事件 1 所述内容外,项目经理资格条件还应包括哪些?
2.指出事件 2 中异议函的不妥之处,并说明理由。根据《水利部关于印发水利建设市场主体
信用评价管理办法的通知》,水利建设市场主体信用等级除了 AAA(信用很好)外,还包括
哪些?
3.事件 3 中,投标人对评标结果有异议,应当在何时提出?招标人在收到异议后,应如何处
理?如对招标人的处理结果不满意,投标人应如何处理?
4.事件 4 中,完工付款申请单中除应支付的完工付款金额外,还应包括哪些内容?
