1Z202000 建设工程项目施工成本管理Z202030 成本控制
1Z202000 建设工程项目施工成本管理Z202030 成本控制
题目总数:19
总分数:23
时间:不限时
第 1 题
单选题
在项目成本的形成过程中,通过成本控制主要是对生产经营( )进行指导、监督、检查和调整。
A.
所消耗的人力、物资资源和费用开支
B.
所消耗的人力、物资资源和费用计划
C.
已经发生的偏差的及时纠正
D.
将要发生的偏差的及时纠正
第 2 题
单选题
关于成本控制程序的说法,正确的是( )。
A.
管理行为控制程序是对成本全过程控制的重点
B.
指标控制程序是成本进行过程控制的基础
C.
能否达到预期的成本目标是成本控制是否成功的关键
D.
成本控制程序是对项目成本进行结果控制的主要内容
第 3 题
单选题
下列施工管理手段中,属于控制人工费支出的是( )。
A.
节约使用劳动保护
B.
提高劳动生产率
C.
改善劳动作业环境
D.
改变施工作业流程
第 4 题
单选题
施工成本中的人工费的控制,实行( )的方法。
A.
计量控制
B.
指标控制
C.
量价分离
D.
包干控制
第 5 题
单选题
关于施工成本的材料费控制的说法,正确的是( )。
A.
材料费的控制就是控制材料价格
B.
材料费的控制应由作业者包干控制
C.
材料费的控制应按照“量价分离”的原则
D.
材料费的控制主要就是计划配料和控制发料
第 6 题
单选题
项目管理机构在对施工机具使用费支出的控制过程中,采取合理安排施工生产、加强械调度工作等的成本控制措施,主要作用是控制机械的( )。
A.
台班单价
B.
台班数量
C.
台班保养费
D.
台班质量
第 7 题
单选题
某建筑工程施工至某月月末,出现了工程的费用偏差小于0、进度偏差大于0的状况,则该工程的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)的关系可表示为( )。
A.
BCWP>ACWP>BCWS
B.
BCWS>BCWP>ACWP
C.
ACWP>BCWP>BCWS
D.
BCWS>ACWP>BCWP
第 8 题
单选题
某土方工程合同约定的某月计划工程量为3200m
3
,计划单价为15元/m
3
。到月底检查时,确认的承包商实际完成工程量为2800m
3
,实际单价为20元/m
3
,则该工程的计划工作预算费用(BCWS)为( )元。
A.
42000
B.
48000
C.
56000
D.
64000
第 9 题
单选题
某工程公司某月计划开挖土方4000m
3
,预算单价72元/m
3
,月末检查时实际完成工程量为4500m
3
,实际单价68元/m
3
,则该工程的费用偏差(CV)为( )元。
A.
18000
B.
16000
C.
36000
D.
34000
第 10 题
单选题
在保证符合设计要求和质量标准的前提下,合理使用材料,通过定额控制、指标控制、包干控制和( )来有效控制物资材料的消耗。
A.
限额领料控制
B.
材料包干控制
C.
计量控制
D.
管理行为控制
第 11 题
单选题
工程计划工程量3000m
3
,计划成本15元/m
3
,实际完成工程量2500m
3
,实际成本20元/m
3
,则该分项工程的施工进度偏差为( )。
A.
拖后7500元
B.
提前7500元
C.
拖后12500元
D.
提前12500元
第 12 题
单选题
某地面工程合同约定的本月计划完成工作量5000m
3
,计划单价20元/m
3
。到月底检查时,确认的承包商实际完成工作量4600m
3
,实际单价25元/m
3
,则该工程的费用绩效指数(CPI)为( )。
A.
0.8
B.
0.92
C.
1.09
D.
1.25
第 13 题
单选题
反映的信息量少,但用它进行分析具有形象直观的特点的成本偏差分析方法是( )。
A.
横道图法
B.
曲线法
C.
表格法
D.
折线法
第 14 题
单选题
下图中所示为拟完工程和已完工程计划施工成本的比较,图中Δ表示t时刻的( )。

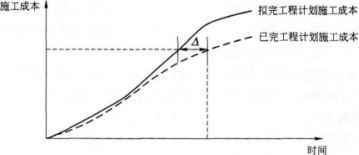

A.
施工成本节约值
B.
施工成本增加值
C.
施工进度滞后值
D.
施工进度提前量
第 15 题
单选题
关于横道图特点的说法,正确的是( )。
A.
适用于采用软件来编制计划
B.
能确定计划的关键工作、关键路线与时差
C.
所能表达的信息量较少,不能表示活动的重要性
D.
横道图能清楚表达工序(工作)之间的逻辑关系
第 16 题
多选题
施工成本中,人工费的影响因素有( )。
A.
同行业其他单位的工资水平
B.
生产消费指数
C.
劳动力市场供需变化
D.
实行弹性需求的劳务管理制度
E.
经会审的施工图和施工组织设计
确定
第 17 题
多选题
某分项工程采用赢得值法进行综合分析后得到:已完工作预算费用(BCWP)>计划工作预算费用(BCWS)>已完工作实际费用(ACWP),则该工程( )。
A.
费用超支
B.
费用节余
C.
进度延误
D.
进度提前
E.
费用绩效指数大于1
确定
第 18 题
多选题
用表格法进行偏差分析的优点有( )。
A.
能准确表达施工成本的绝对偏差
B.
反映的信息量大
C.
灵活、适用性强
D.
形象、直观
E.
可借助于计算机
确定
第 19 题
多选题
采用赢得值法进行成本费用分析,关于下图,正确的分析有( )。
A.
BCWP>ACWP>BCWS
B.
ACWP>BCWS>BCWP
C.
SV<0.CV<0
D.
该工程效率低,进度较慢,投入超前
E.
该工程效率较低,进度慢,投入延后
确定
