水泥混凝土拌合物搅拌时,外加剂应以()形态添加。
下列构筑物属于污水处理的是()。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
[问题]

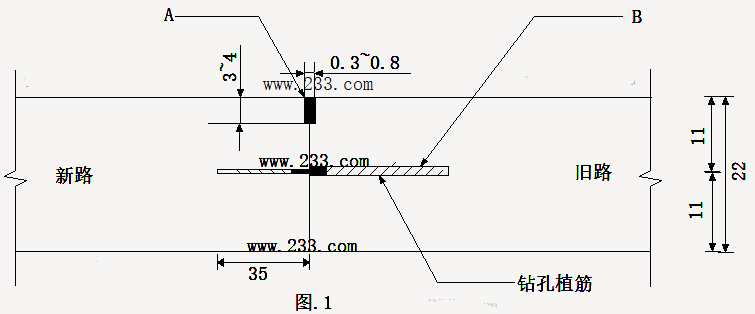

1.指出图中A、B的名称。
2根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm 及1.0mm 以上的维修方案,基础脱空处理后,相邻板间弯沉差宜控制在多少以内?
3.补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容
4.补充雨期沥青摊铺施工质量控制措施。
某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸3.7 x 8.0m,标准段横断面有3个舱室,明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图4-1所示;
项目部编制了基坑支护及开挖专项施工方案,施工工艺流程如下:施工准备-→平整场地-→测量放线-→SMW工法桩施工→冠梁及混凝土支撑施工→第一阶段的土方开挖→钢围檩及钢管撑施工→第二阶段土方开挖→清理槽底并验收。专项方案组织专家论证时,专家针对方案提出如下建议:补充钢围檩与支护结构链接细部构造,明确钢管撑拆撑实施条件。
事件一:项目部补充了钢围檩与支护结构连接节点图,如图4-2所示,明确钢管撑架设及拆除条件,并依据修改后的方案进行基坑开挖施工,在第一-阶段 土方开挖至钢围檩底下方500mm时,开始架设钢管撑并施加预应力,在监测到支撑轴力有损失时,及时采取相应措施。
事件二:项目部按以下施工工艺流程进行管廊结构施工:
施工准备→基层施工→底板模板施工→底板钢筋绑扎→底板混凝土浇筑→拆除底板侧模→传力带施工→拆除钢管撑→侧墙及中隔墙钢筋绑扎→侧墙内模及中隔墙模板安装→满堂支架搭设-→B- →侧墙外模安装→顶板钢筋绑扎→侧墙、中隔墙顶板混凝土浇筑→模板支架拆除→C→D→士方回填至混凝土支撑以下500mm→拆除混凝土支撑→回填完毕。
事件三:满堂支架采用(直径) 48X3.5mm 盘扣式支架,立杆纵、横间距均为900mm,步距1200mm,顶托安装完成后,报请监理工程师组织建设、勘察、设计及施工单位技术负责人、
项目技术负责人、专项施工方案编制人员及相关人员验收,专业监理工程师指出支架搭设不完整,需补充杆件并整改后复检。
事件四:侧墙、中隔墙及顶板混凝土浇筑前,项目部质检人员对管廊钢筋、保护层垫块、预埋件、预留孔洞等进行检查,发现预埋件被绑丝固定在钢筋上,预留孔洞按其形状现场割断钢筋后安装了孔洞模板,吊环采用螺纹钢筋弯曲做好了预埋,检查后要求现场施工人员按规定进行整改。
问题;

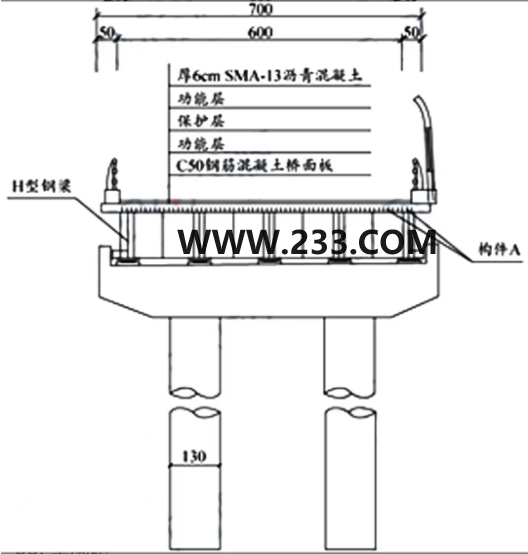

1、 事件一中,图4-2中构件A的名称是什么?施加预应力应在钢管撑的哪个部位?支撑轴力有损失时,应如何处理?附着在H型钢.上的钢丝绳起什么作用?
2、事件二中,补充缺少的工序B、C、D的名称?现场需要满足什么条件方可拆除钢管撑?
3、事件三中,顶托在满堂支架中起的什么作用?如何操作?支架验收时项目部还应有哪些人员需要参加?
4、专业监理指出支架不完整,补充缺少的部分。
5、事件四中,预埋件应该如何固定才能避免混凝土浇筑时不移位?补写孔洞钢筋正确处理办法。设备吊环应采用何种材料制作?
背景资料
某公司中标城市轨道交通工程,项目部编制了基坑明挖法、结构主体现浇的施工方案,根据设计要求,本工程须先降方至两侧基坑支护顶标高后再进行支护施工,降方深度为 6m,黏性土层,1:0.375 放坡,坡面挂网喷浆。横断面如图所示。施工前对基坑开挖专项方案进行了专家论证。
基坑支护结构分别由地连墙及钻孔灌注桩两种形式组成,两侧地连墙厚度均为1.2m,深度为 36m;两侧围护桩均为 φ1.2m 钻孔灌注桩,桩长 36m,间距 1.4m。围护桩及桩间土采用网喷 C20 混凝土。中隔土体采用管井降水,基坑开挖部分采用明排疏干。基坑两端末接邻标段封堵墙。基坑采用三道钢筋混凝土支撑+两道φ609X16 钢支撑,隧道内净高 12.3m,汽车吊配合各工序吊装作业。
施工期间对基坑监测的项目有:围护桩及降方层边坡顶部水平位移、支撑轴力及深层水平位移,随时分析监测数据。地下水分布情况见横断面示意图。
[问题]
1.本工程涉及超过一定规模的危险性较大的分部分项工程较多,除降方和基坑开挖支护方案外,依据背景资料,另补充三项需专家论证的专项施工方案。
2.分析两种不同支撑方式的优点及两种降排水措施产生的效果。
3.本工程施工方案只考虑采用先降方后挂网喷浆护面措施,还可以使用哪些常用的坡脚及护面措施。
4.降方工作坡面喷浆不及时发生边坡失稳迹象可采取的措施有哪些?
5.在不考虑环境因素的前提下,补充基坑监测应监测的项目。
[问题]

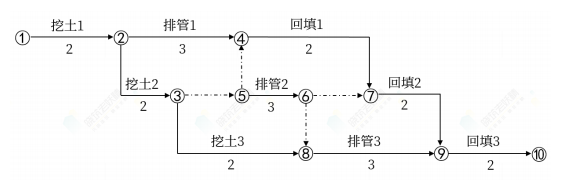

1.改正图3中的错误(用文字表示)
2写出排管2的紧后工作与紧前工作。
3图3中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种土质的雨水管道回填前必须做严密性试验?
