2023年一级建造师考试《市政公用工程管理与实务》不完整版

题目总数:34
总分数:136
时间:不限时
第 1 题    单选题
两台摊铺机联合摊铺沥青混合料时,两幅之间的搭接,并应避开()。
A.
道路中线
B.
车道轮迹带
C.
分幅标线
D.
车道停车线
第 2 题    单选题
关于沥青路面材料再生应用的说法,正确的是( )
A.
再生剂具有良好的流变性质,复合流动度接近1.
B.
再生沥青混合料采用自落式拌合机拌制
C.
将旧沥青路面破碎后添加再生剂拌合,即可形成再生沥青混合料
D.
用于交通量较大的路面面层时,旧沥青含量应为50%-80%
第 3 题    单选题
下列关于改性沥青混合料说法错误的是()。
A.
生产、摊铺、初终压温度高于普通沥青混合料
B.
宜使用履带式摊铺机摊铺
C.
摊铺速度大于普通沥青混合料
D.
纵横缝尽量避免出现冷接缝
第 4 题    单选题
钢筋的级别、种类和直径应按设计要求采用,当需要代换时,应由()进行变更。
A.
建设单位
B.
设计单位
C.
施工单位
D.
监理单位
第 5 题    单选题
下列关于柱式墩台施工的说法正确的是()。
A.
V形墩柱应先浇筑一侧分支
B.
有系梁时,应浇筑完柱再进行系梁浇筑
C.
混凝土管柱外模应设斜撑
D.
悬臂梁从中间向悬臂端开始顺序卸落
第 6 题    单选题
下列关于桥梁防水层施工的说法,正确的是()。
A.
基层混凝土强度达到50%以上,方可进行防水层施工
B.
基层处理剂可以采用喷涂法施工
C.
对局部粗糙度大于上限值的部位,在环氧树脂上撒布粒径为1~3mm的石英砂进行处理
D.
基层处理剂施工质量检验合格后,应开放作业人员通行
第 7 题    单选题
地铁车站施工方法中,速度快,造价低的是( )
A.
喷锚暗挖法
B.
盾构法
C.
盖挖法
D.
明挖法
第 8 题    单选题
关于小导管注浆的技术要求,说法正确的是()。
A.
注浆顺序应由上而下,间隔对称进行
B.
在黏土层中宜采用渗入注浆法
C.
注浆速度应不大于50L/min
D.
砂层中注浆材料宜选用水泥-水玻璃双液浆
第 9 题    单选题
关于喷锚暗挖的衬砌施工的说法,正确的是()。
A.
初期支护和二次衬砌均应该按从上而下的顺序施工
B.
由初期支护承担大部分基本荷载,二次衬砌承担剩余基本荷载
C.
衬砌与围岩共同作用形成联合支护体系
D.
在初期支护完成后应尽快完成二次衬砌
第 10 题    单选题
下列关于基坑变形的主要方法说法错误的是()。
A.
增加围护结构和支撑的刚度
B.
增加围护结构的入土深度
C.
加固基坑内被动土压区土体
D.
加快开挖速度
第 11 题    单选题
下列属于一般地表水处理厂广泛采用的常规处理流程的是()。
A.
沉淀→混凝→过滤→消毒
B.
混凝→沉淀→消毒→过滤
C.
混凝→沉淀→过滤→消毒
D.
过滤→沉淀→混凝→消毒
第 12 题    单选题
水池无粘接预应力,预应力筋长度35m,应采用的张拉方式为()
A.
单端
B.
两端
C.
分段式
D.
整体式
第 13 题    单选题
管廊桥架属于()。
A.
给水处理构筑物
B.
污水处理构筑物
C.
工艺辅助构筑物
D.
生活辅助构筑物
第 14 题    单选题
下列关于供热管道功能性试验的说法正确的是()。
A.
管道自由端的临时加固装置安装完成并经检验合格后进行
B.
管道接口防腐、保温后进行
C.
压力表应放在两端
D.
试验压力为1.5倍设计压力,且不小于0.5
第 15 题    单选题
下列阀门中只允许介质单向流动的是( )。
A.
止回阀
B.
球阀
C.
蝶阀
D.
闸阀
第 16 题    单选题
下列哪项仪器可以与计算机绘图机链接起来,配以数据处理软件和绘图软件,实现测图自动化
A.
水准仪
B.
经纬仪
C.
全站仪
D.
卫星定位
第 17 题    单选题
下列适用于环刀法的是()。
A.
石灰稳定土基层
B.
水泥稳定碎石基层
C.
水泥稳定砾石基层
D.
沥青面层
第 18 题    单选题
端承桩钻孔的终孔标高应以()为准。
A.
以桩端进入持力层深度
B.
沉渣厚度
C.
勘察报告
D.
泥浆含砂率
第 19 题    单选题
关于施工安全技术交底的说法,正确的是()。
A.
施工时,编制人员可向管理人员进行交底
B.
现场管理人员可根据施工方案向作业人员进行交底
C.
仅由交底人进行签字确认即可
D.
作业人员应在施工中进行交底
第 20 题    单选题
检验批的质量验收的内容不包括( )
A.
一般项目
B.
功能性试验
C.
主控项目
D.
工程材料验收
第 21 题    多选题
关于城镇道路大修维护技术要求的说法,正确的有()
A.
通过检查旧路外观确定旧路处理和加铺方案
B.
在旧水泥混凝土路面加铺沥青面层前应洒布粘层油
C.
在旧沥青路面加铺沥青面层前应洒布透层油
D.
加铺沥青面层前采用同级水泥浆填满旧水泥混凝土板缝
E.
对于局部破损的水泥面板,不必整块凿除重新浇筑
第 22 题    多选题
下列关于沥青路面说法正确的是()。
A.
垫层宜采用砂、砂砾等颗粒材料
B.
基层主要承受车辆荷载的竖向力,并扩散到路基
C.
基层应具有抗冻性
D.
沥青路面应具有较高的温度敏感性
E.
沥青路面应具有较大的摩擦系数
第 23 题    多选题
关于先张法预应力施工技术的说法,正确的有()。
A.
张拉台座应具有足够的抗倾覆安全措施
B.
预应力筋连同隔离套管应在钢筋骨架完成后穿入
C.
预应力筋就位后,严禁采用电弧焊对梁体钢筋进行焊接
D.
张拉完成后,应在隔离套管内进行压浆处理
E.
锚板受力中心应与预应力筋合力中心一致
第 24 题    多选题
下列关于模板、支架拆除措施正确的是()。
A.
模板在混凝土强度能承受自重荷载及可能叠加荷载时,即可拆除
B.
应遵循先支后拆、后支先拆的原则
C.
卸落量宜由小渐大
D.
纵向应对称均衡卸落
E.
结构的模板应支座向跨中一次循环卸落
第 25 题    多选题
下列围护结构中,属于柔性墙体的有( );
A.
水泥土搅拌墙
B.
地下连续墙
C.
钢板桩围护墙
D.
旋喷桩墙
E.
钢管桩围护墙
第 26 题    多选题
下列关于沉井水下封底的说法正确的是()。
A.
每根导管应有足够的混凝土量
B.
软土地基应铺设碎石
C.
从高处开始向低处扩大
D.
井内有隔墙、底梁应逐格对称浇筑
E.
每根导管的混凝土应连续浇筑
第 27 题    多选题
下列关于综合管廊断面布置的说法正确的是()。
A.
热力管道与电力电缆同仓敷设
B.
天然气管道应独立舱室敷设
C.
110kv及以上电力电缆与通信电缆同侧布置
D.
给水管道与热力管道同侧布置,给水管道布置在下方
E.
污水管道宜布置在综合管廊底部
第 28 题    多选题
关于膨润土防水毯施工的说法,正确的有()。
A.
发现缺陷,修补范围宜大于破损范围300mm
B.
必须在平整场地上铺设
C.
现场铺设的连接应采用搭接
D.
下雨时尽快铺设
E.
铺设时,搭接宽度为250±50mm
第 29 题    多选题
市政公用工程施工竣工总图编绘完成后,应经( ) 审核、会签。
A.
设计单位项目技术负责人
B.
勘察单位项目技术负责人
C.
施工单位项目技术负责人
D.
质量监督机构项目技术负责人
E.
监理单位总监理工程师
第 30 题    多选题
下列投标文件中,属于技术部分的有()。
A.
资格审查资料
B.
风险管理体系及措施
C.
投标报价
D.
机械设备配备及保障
E.
项目管理机构及保证体系
第 31 题    问答题

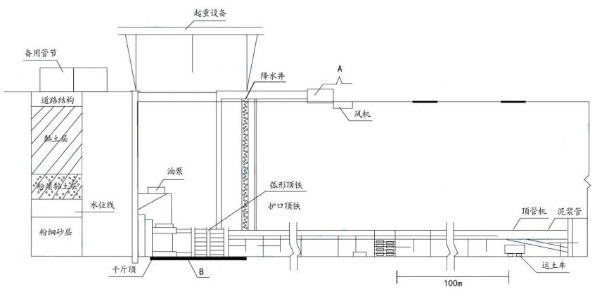

某公司承建一项管道工程,长度350m,管径2.4m,管道为钢筋混凝土管,采用土压平衡式顶管机,配备200t×4干斤顶,单向顶进方式。根据现场条件和设计要求确定了工作井位置。工作井采用现浇钢筋混凝土沉井结构。邻近新建管位既有建筑和其它管线不在拆迁范围。管道顶进纵剖面如图2所示。

在项目部编制的施工组织设计中,针对本工程的特点和难点,制定了以下措施:
(1)为解决顶距长、阻力大带来的顶进困难,拟更换较大顶力的千斤顶施加更大顶力;
(2)为防止顶进过程遇软弱土层时管节漂移,加强管道轴线测量,及时调整顶管机的机头方向;
(3)在顶进过程中当管线偏移量达到允许偏差值时,应进行纠偏;
(4)在顶进过程中应对周边环境进行监测。
该施工组织设计报单位技术负责人审批,未通过。单位技术负责人针对措施中的前三项措施提出修改意见。
问题
1.写出图中A、B的名称。
2.工作井的井位宜布置在上游还是下游?写出原因。
3.写出顶进过程中,对周边环境需监测的内容。
4.修改项目部制定的三项技术措施中不正确之处。
第 32 题    问答题
(背景资料有缺失)
项目部编制施工组织设计时,根据《危险性较大的分部分项工程安全管理规定》和《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》的规定,编制了危险性较大的分部分项工程的专项施工方案。施工组织设计明确如下事项:
(1)将钢箱梁制作加工的工序划分为①钢材矫正;②加工切割:③矫正、制孔及边缘加工;④放样画线;⑤组装与焊接;⑥工厂涂装:⑦构件变形矫正;8试拼装。同时,编制了钢箱梁制作加工工艺流程:①钢材矫正→④放样画线→②加工切割→A→B→C→D→⑥工厂涂装。

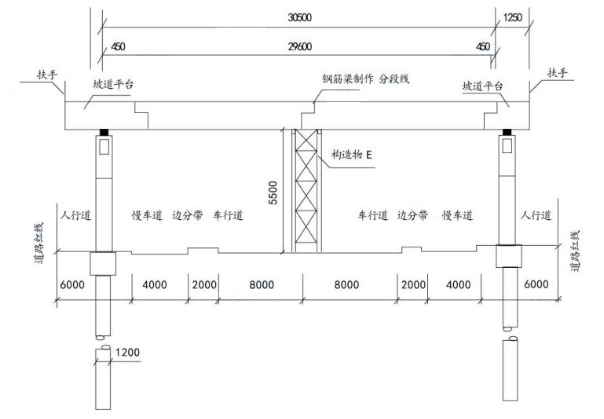

(2)钢箱梁从跨中分两节段在钢构厂制作完成后,通过公路运输至现场。安装时,在钢箱梁跨中分段位置处的车行道路面上设置构造物E,如图4所示。


问题:
1、甲乙可通过何种途径实现合作,乙单位应具备什么条件?
2、写出钢梁制作加工工艺流程A、B、C、D的名称(用序号表示)
3、写出构造物E的名称及作用。
4、从受力角度写出构造物E应满足的要求
5、本工程涉及到的危大工程可能有哪些。
6、本工程中钢梁安装最适宜的方法。
第 33 题    问答题
项目部编制了基坑开挖专项施工方案,组织了专家论证,专家论证意见为“修改后通过”。项目部立即开始基坑放坡开挖,采用管井降水,将地下水位控制在基坑垫层以下 0.5m,确保基坑无水作业。
施工管理人员对蓄水池的钢筋、混凝土的数量进行了计算,制定了材料使用计划。试验人员按照每100m³混凝土为一个验收批留置一组抗压试块,每500m³混凝土为一个验收批留置一组抗渗试块的要求进行了试块制作。
侧壁施工时,模板采用一次安装到顶,分层预留浇筑窗口的施工方法,窗口的层高为2.5m,水平净距为3m。安装每层窗口模板的时间不超过前一层混凝土的终凝时间。混凝土浇筑完成后,对结构进行了 7d 养护。
池体结构施工完成后,项目部组织了水池满水试验。试验流程为:试验准备→A→水池内水位观测→ B→整理试验结论。


问题:
1、基坑降水的作用是什么?
2、列式计算基坑开挖深度,写出需要专家论证的理由,专家至少需要几名,论证结果“修改后通过直接实施是否正确?

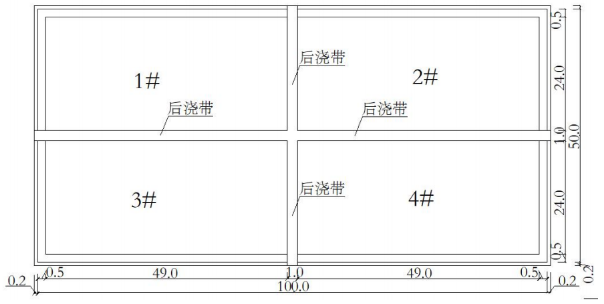

3、列式计算1#块底板混凝土浇筑方量(保留2位小数),根据计算结果应分别预留多少组抗压和抗渗试块?
4、改正窗口层高、净距、每层窗口安装时间及混凝土养护的错误之处。
5、写出满水试验流程中A、B的名称。
第 34 题    问答题
(背景资料有缺失)
项目部安排中段石灰土底基层的摊铺工作在11月2日开始,当天气预报最高温度为5℃。项目部对施工班组提出了保工期要求,在剩余时间内要求做到完成进度计划,采取保证石灰土底基层质量控制的措施有:提高掺灰量,控制好虚铺厚度,石灰土应当天碾压成活,横向接缝应尽量减少,碾压时采用先轻型,后重型压路机碾压。
为保证按工期交工,项目部将平石、路缘石安砌项目经建设单位批准分包给了乙公司。乙公司编制了施工方案并履行审批手续后,立即组织了施工。
竣工两个月后,发现在该路中段,后期施工的路面出现多条间隔 30~40m的横向贯穿裂缝。

问题:
1、补充项目部关于石灰土底基层施工质量控制措施。
2、甲公司的分包做法是否正确?说明理由。乙公司立即组织了施工是否妥当?说明理由。
3、路面出现横向贯穿裂缝的主要原因是什么?
