2024年一级建造师考试《水利水电工程管理与实务》全真模拟卷1

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
水利水电工程测量误差按其产生的原因和对测量结果影响性质的分类不包括(  )。
A.
人为误差
B.
粗差
C.
系统误差
D.
偶然误差
第 2 题    单选题

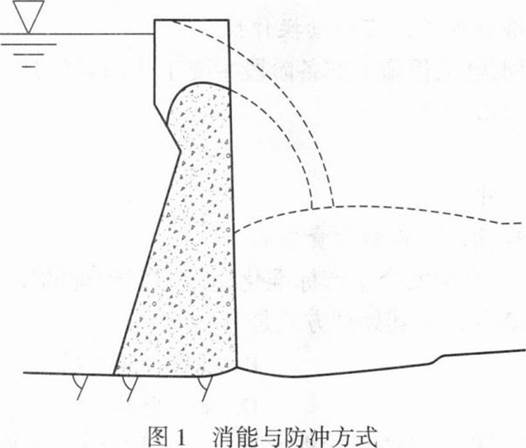

图1所示的消能与防冲方式属于(  )。
A.
底流消能
B.
挑 流消能
C.
水垫消能
D.
面流消能
第 3 题    单选题
某土石坝地基采用固结灌浆处理,灌浆总孔数为160个。如采用单点法进行简易压水试验,试验孔数最少需(  )个。
A.
8
B.
10
C.
15
D.
20
第 4 题    单选题
堆石坝垫层填筑施工中,当压实层厚度大时,为减轻物料的分离,铺料宜采用(  )。
A.
后退法
B.
进占法
C.
先进占法卸料.再后退法铺平
D.
先后退法卸料,再进占法卸料铺平
第 5 题    单选题
关于混凝土浇筑与温度控制的说法,正确的是(  )。
A.
加冰拌合混凝土时.宜采用冰块
B.
对于砂砾地基,应先铺碎石,盖上湿砂。压实后,再浇筑混凝土
C.
出机口混凝土坍落度超过最大允许值时,按不合格料处理
D.
施工缝采用风砂枪打毛时,应在浇筑后5~10h进行
第 6 题    单选题
下列不属于水利水电工程施工准备阶段主要工作内容的是(  )。
A.
办理土地使用权批准手续
B.
施工现场的征地、拆迁
C.
施工现场“四通一平”
D.
组织招标设计、咨询、设备和物资采购
第 7 题    单选题
下列工程中,属于超过一定规模的危险性较大的单项工程是(  )。
A.
开挖深度为15m的人工挖孔桩工程
B.
架体高度为15m的悬挑式脚手架工程
C.
基坑开挖深度为3m的石方开挖工程
D.
搭设高度52m的落地式钢管脚手架工程
第 8 题    单选题
水力发电工程施工过程中的工程变更指令可由(  )发出。
A.
设计单位
B.
业主或业主授权监理机构
C.
项目主管部门
D.
质量监督机构
第 9 题    单选题
根据《水工建筑物地下开挖工程施工技术规范》SL 378--2007,竖井单向自下而上开挖,距贯通面(  )m时,应自上而下贯通。
A.
3
B.
5
C.
8
D.
10
第 10 题    单选题
根据《水利工程质量监督管理规定》,水利工程建设项目的质量监督期截止日到(  )截止。
A.
颁发合同工程完工证书
B.
工程竣工验收
C.
竣工验收委员会同意工程交付使用
D.
合同工程完工
第 11 题    单选题
某施工单位承担一水电站工程项目施工,其中施工单位可以分包的工程项目是(  )。
A.
电站厂房
B.
坝体填筑
C.
大坝护坡
D.
尾水渠护坡
第 12 题    单选题
用铁锹能铲动的土属于(  )类土。
A.
B.
C.
D.
第 13 题    单选题
某水库工程验收工作中,属于政府验收的是(  )。
A.
下闸蓄水验收
B.
合同工程完工
C.
分部工程验收
D.
单位工程验收
第 14 题    单选题
某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400m2,浇筑层厚40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min,则该工程拌合站小时生产能力最小应为(  )m3/h。
A.
32.0
B.
64.0
C.
35.2
D.
70.4
第 15 题    单选题
根据《水利水电工程施工质量检验与评定规程》SL 176—2007,水利水电工程施工质量评定表应由(  )填写。
A.
监理单位
B.
施工单位
C.
质量监督机构
D.
项目法人
第 16 题    单选题
在钢筋加工工程中,关于钢筋的调直和清除污锈的说法,正确的是(  )。
A.
用冷拉方法调直钢筋.则其矫直冷拉率不得大于5%
B.
钢筋中心线同直线的偏差不应超过其全长的0.5%
C.
钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少1%以上
D.
钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净
第 17 题    单选题
型号为“QL 口×口-口”的启闭机,其结构型式属于(  )。
A.
移动式
B.
卷扬式
C.
螺杆式
D.
液压式
第 18 题    单选题
水利水电工程特征水位中,兴利库容是水库死水位与(  )之间的库容。
A.
设计洪水位
B.
校核洪水位
C.
正常蓄水位
D.
防洪高水位
第 19 题    单选题
根据《水利工程质量监督规定》的规定,水利工程建设项目质量监督方式以(  )为主。
A.
旁站
B.
巡视
C.
抽查
D.
跟踪
第 20 题    单选题
根据《电力建设工程施工安全监督管理办法》的规定,关于施工单位安全责任的说法,正确的是(  )。
A.
审查和验证分包单位的资质文件和拟签订的分包合同、人员资质、安全协议
B.
施工总承包单位可将劳务作业转包给其他施工单位
C.
对施工现场出入口等危险区域和部位采取防护措施并设置明显的安全警示标志
D.
电力建设工程所在区域不能存在自然灾害或电力建设活动可能引发地质灾害风险的地点
第 21 题    多选题
下列土方填筑碾压类型中,属于静压碾压的有(  )。
A.
羊脚碾碾压
B.
夯击碾压
C.
振动碾碾压
D.
撞击碾压
E.
气胎碾压
第 22 题    多选题
低水头、大流量水电站可以选用(  )水轮机。
A.
水斗式
B.
轴流式
C.
斜击式
D.
贯流式
E.
双击式
第 23 题    多选题
根据《水利建设项目后评价管理办法(试行)》,项目后评价中,过程评价包括(  )评价。
A.
前期工作
B.
建设实施
C.
运行管理
D.
目标和可持续性评价
E.
财务评价
第 24 题    多选题
根据《水利部关于印发(构建水利安全生产风险管控“六项机制”的实施意见)的通知》,下列属于风险管控“六项机制”的有(  )。
A.
风险查找
B.
风险转移
C.
风险防范
D.
风险预警
E.
风险处置
第 25 题    多选题
关于安全生产管理人员安全生产考核的主要要求的说法,正确的有(  )。
A.
施工企业主要负责人的安全生产考核合格证书的有效期为5年
B.
安全生产管理人员的证书延续一次的有效期为5年
C.
安全生产管理人员申领安全生产考核合格证书必须经安全生产教育培训合格
D.
安全生产管理人员以欺骗手段取得证书的,3年内不得再次申请安全生产考核
E.
安全生产管理人员提供虚假材料申请安全生产考核的,1年内不得再次申请安全生产考核
第 26 题    多选题
根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),由项目法人委托设计单位提出事故处理方案的有(  )。
A.
重大质量事故
B.
较大质量事故
C.
质量缺陷
D.
特大质量事故
E.
一般质量事故
第 27 题    多选题
下列情形中,属于招标人与投标人串通投标的有(  )。
A.
投标人之间约定中标人
B.
招标人在开标前开启投标文件并将有关信息泄露给其他投标人
C.
不同投标人委托同一单位或者个人办理投标事宜
D.
招标人授意投标人撤换、修改投标文件
E.
招标人明示或者暗示投标人压低或者抬高投标报价
第 28 题    多选题
根据《水利工程施工转包违法分包等违法行为认定查处管理暂行办法》,下列情形中,属于违法分包的有(  )。
A.
承包单位将工程分包给不具备相应资质的单位
B.
承包单位将工程分包给不具备相应资质的个人
C.
承包单位将工程分包给不具备安全生产许可的单位
D.
承包单位将工程分包给不具备安全生产许可的个人
E.
承包单位未设立现场管理机构
第 29 题    多选题
下列水利水电工程施工现场供电部位的负荷中,属于一类负荷的有(  )。
A.
基坑内排水设施
B.
汛期防洪设施
C.
混凝土预制构件厂的主要设备
D.
井内通风系统
E.
木材加工厂的主要设备
第 30 题    多选题
根据《水利工程质量事故处理暂行规定》的规定,经处理后不影响工程正常使用的质量事故包括(  )。
A.
一般质量事故
B.
重大质量事故
C.
特大质量事故
D.
质量缺陷
E.
较大质量事故
第 31 题    问答题
背景资料:
某水利枢纽工程由电站、泄水闸和土坝组成。泄水闸底板、闸墩均为C30钢筋混凝土结构;土坝为均质土坝,上游设干砌块石护坡,下游设草皮护坡和堆石排水体。工程施工过程中发生如下事件。

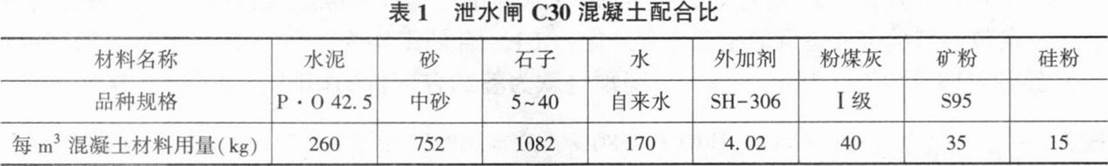

事件1:泄水闸施工前,承包人委托有关单位对C30混凝土进行配合比试验,确定了配合比(表1),并报监理机构批准。

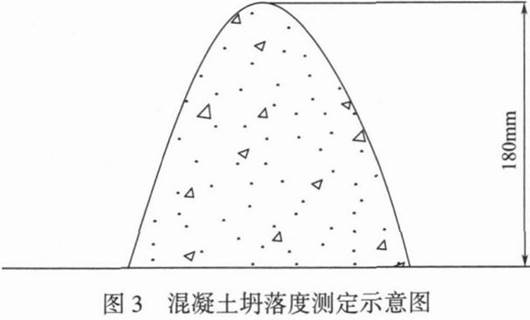

事件2:泄水闸底板混凝土施工过程中,承包人采用标准坍落度筒(上口口径100mm,下口口径200mm,高度300mm的截头圆锥筒)对混凝土坍落度进行测定,测定结果如图3所示。

事件3:承包人在泄水闸闸墩施工过程中。对闸墩的模板安装、钢筋制作及安装等工序按照《水利水电工程单元工程施工质量验收评定标准——混凝土工程》SL 632--2012进行了施工质量验收评定。
事件4:承包人组织有关人员对闸墩混凝土出现的竖向裂缝在工程质量缺陷备案表中进行了如实填写,并报监理机构备案,作为工程竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等。
事件5:土坝坝面作业中,承包人进行了铺料、整平等工序作业。
问题:
 1.根据事件1,计算泄水闸C30混凝土的水胶比和砂率(保留小数点后两位)。
 2.根据事件2,计算混凝土坍落度。
 3.事件3中,除模板安装、钢筋制作及安装外,闸墩施工质量验收评定工作还应包括哪些内容?
 4.指出并改正事件4中质量缺陷备案处理程序的不妥之处:除给出的填写内容外,工程质量缺陷备案表还应填写哪些内容?
 5.事件5中,除铺料、整平外,土坝坝面作业还应包括哪些施工工序?
第 32 题    问答题
背景资料:
某水闸除险加固工程内容包括土建施工,更换启闭机、闸门及机电设备。施工标(不含设备采购)通过电子招投标交易平台交易,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采取《水利工程工程量清单计价规范》GB 50501—2007模式,最高投标限价1700万元。经过招标.施工单位甲中标并与发包人签订了施工合同。招投标及合同履行过程中发生如下事件。
事件1:代理公司编制的招标文件要求:
(1)投标人应在电子招投标交易平台注册登记。为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;
(2)投标报价不得高于最高投标限价,并不得低于最高投标限价的80%;
(3)投标人的子公司不得与投标人一同参加本项目投标;
(4)投标人可以现金或银行保函方式提交投标保证金;
(5)投标人获本工程所在省颁发的省级工程奖项的,评标赋2分,否则不得分。
某投标人认为上述规定存在不合理之处,在规定时间以书面形式向行政监督部门投诉。

事件2:合同约定:在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发(建设工程质量保证金管理办法)的通知》规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时间提交了完工申请单。监理人审核后,形成了完工结算汇总表(表2),发包人予以认可,并在规定节点时间内将应支付款项支付完毕。

问题:
 1.指出事件1招标文件要求中的不合理之处,说明理由。投标人采取投诉这种方式是否妥当?为什么?
 2.指出事件2表2中A、B、C、D分别代表的工程项目或费用或名称。
 3.计算本合同应扣留的工程质量保证金金额(单位:元,保留小数点后两位)。
 4.分别指出事件2中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。
第 33 题    问答题
背景资料:

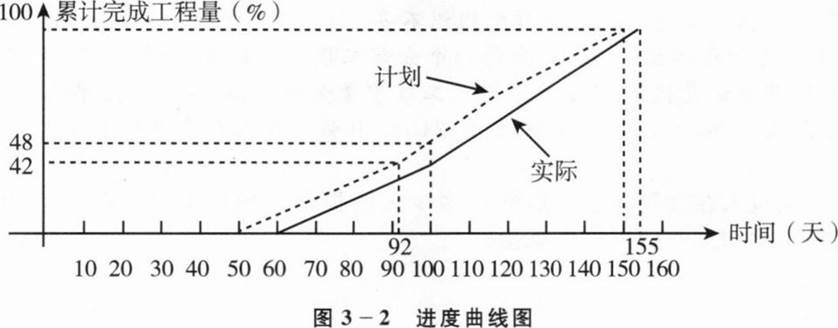

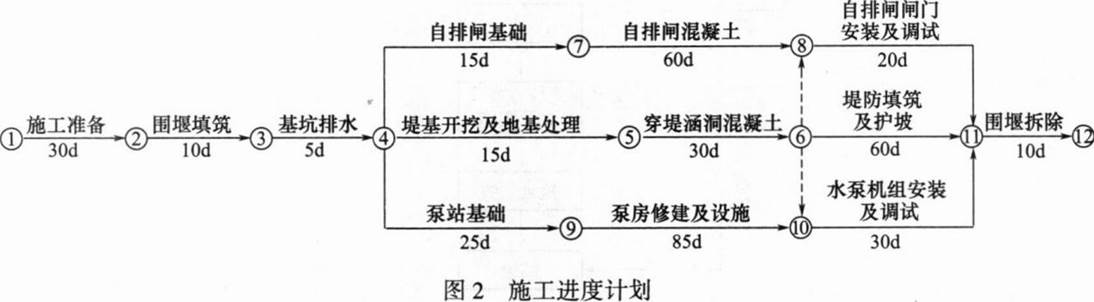

某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:(1)合同工期为195d,在一个非汛期完成。(2)“堤防填筑”子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。由承包人编制并经监理人审核的施工进度计划如图2所示(每月按30d计)。

当地汛期为6~9月.监理人签发的开工通知载明开工日期为2019年10月26日,承包人按施工进度计划如期开工,开始施工准备工作。
工程施工过程中发生如下事件:
事件1:受新冠疫情影响,2020年2月1日至3月1日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等,提出了增加在建工程照管费用10万元和赶工费用50万元的要求。
事件2:“堤防填筑”子目的合同单价为23.00元/m3,合同工程量为1.3万m3,按施工图纸计算工程量为1.543万m3。承包人实际完成工程量为1.58万m3
事件3:承包人接受完工付款证书后。发现还有15万元工程款未结算,向发包人提出支付申请。工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为8万元。

事件4:自排闸混凝土浇筑过程中.因模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失22万元,延误工期14d。事故调查分析处理程序如图3所示,图中“原因分析”“事故调查”“制定处理方案”三个工作环节未标注。

问题:
 1.指出图2的关键线路(用节点代号表示)和合同完工日期;“自排闸混凝土”工作和“堤防填筑及护坡”工作的总时差分别为多少?
 2.事件1中,缩短哪几项工作的持续时间对赶工最为有效?判断承包人提出增加费用的要求是否合理,并说明理由。
 3.事件2中,“堤防填筑”子目应结算的工程量为多少?说明理由。计算该子目应结算的工程款。
 4.事件3中,发包人应支付的金额是多少?说明理由。
 5.根据《水利工程质量事故处理暂行规定》,判定事件4发生的质量事故类别,指出图3中A、B、C分别代表的工作环节内容。
第 34 题    问答题
背景资料:
五里湖大沟属淮海省凤山市,万庄站位于五里湖大沟右堤上,工程规模为中型,堤防级别为4级,配3台轴流泵。在工程建设过程中发生如下事件:
事件1:招标文件设定投标最高限价为3000万元。招标文件中有关投标人资格条件要求如下:
(1)有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。
(2)必须具有水利水电工程施工总承包三级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工(下同)。
(3)具有有效的安全生产许可证,单位主要负责人必须具有有效的安全生产考核合格证。
(4)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。
(5)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明):项目经理不得同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。
(6)单位信誉良好,具有淮海省水利厅B级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。
(7)近3年无行贿犯罪档案记录;财务状况良好。
某投标人以上述部分条款存在排斥潜在投标人、损害自身利益为由,在投标截止时间前第7天向行政监督部门提出书面异议。

事件2:某投标文件中,基坑开挖采用1m3挖掘机配5t自卸车运输2km,其单价分析表部分信息见表1。

问题:
 1.根据《水利水电工程等级划分及洪水标准》SL 252—2017,指出万庄站的工程等别、主要建筑物和次要建筑物的级别。
 2.事件1中的哪些条款存在不妥?说明理由。指出投标人异议的提出存在哪些不妥?
 3.建筑业企业资质等级分为哪几个序列?
 4.根据《水利工程设计概估算编制规定(工程部分)》和《水利工程营业税改征增值税计价依据调整办法》,指出事件2单价分析表中“费用名称”一列中有关内容的不妥之处。
 5.计算事件2单价分析表中的机械使用费。
第 35 题    问答题
背景资料:
某河道疏浚工程,疏浚河道总长约5km,设计河道底宽150m,边坡1:4,底高程7.90-8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2021年10月1日开工,2022年12月底完工。工程施工过程中发生以下事件。
事件1:工程具备开工条件后,项目法人向主管部门提交了本工程开工申请报告。

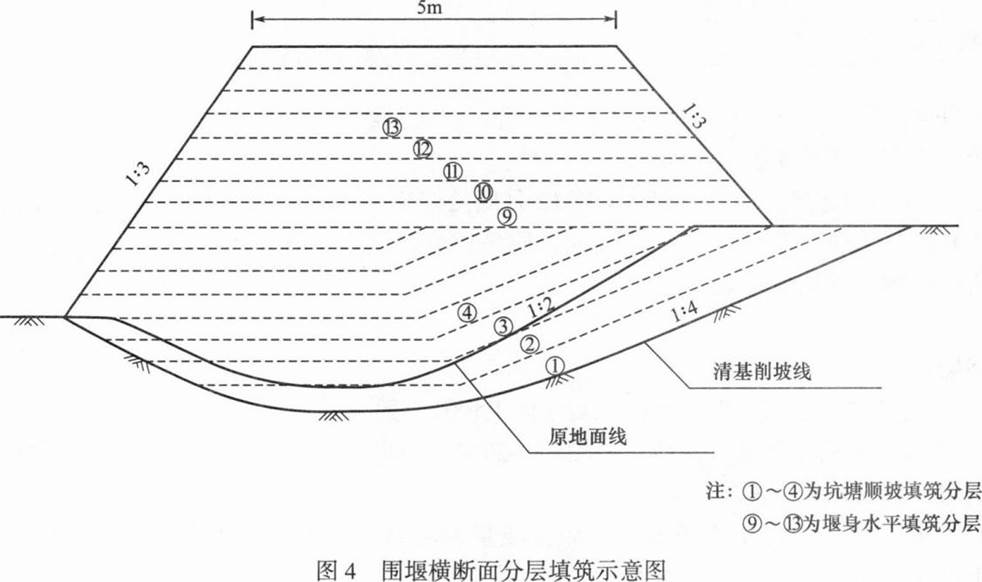

事件2:排泥场围堰某部位堰基存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工。如图4所示。

事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定见表2。

事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。
事件5:本工程建设项目于2022年12月底按期完工。2024年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程质量等级为优良。
问题:
 1.指出事件1中的不妥之处;说明主体工程开工的报告程序和时间要求。
 2.根据《堤防工程施工规范》SL 260一2014,指出并改正事件2图4中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
 3.根据《水利水电工程单元工程施工质量验收评定标准一堤防工程》SL 634—2012,指出事件3表2中A、B、C、D所代表的名称或数据。
 4.根据《水利水电工程施工质量检验与评定规程》SL 176—2007,改正事件4中的不妥之处。
 5.根据《水利水电建设工程验收规程》SL 223--2008,事件5中竣工验收时间是否符合规定?说明理由。根据《水利水电工程施工质量检验与评定规程》SL 176—2007,指出并改正事件5中质量监督机构工作的不妥之处。
