2022年二级建造师考试《水利水电管理与实务》模拟(一)

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
某基岩断层,其断块之间的相对错动方向是上盘下降、下盘上升,该断层可称为( )。
A.
正断层
B.
逆断层
C.
顺断层
D.
反断层
第 2 题    单选题
某水库枢纽工程包括大坝、溢洪道等,大坝坝顶示意图如下,①和②所代表的部位名称为(  )。
A.
①为防渗体,②为防浪墙
B.
①为防浪墙,②为防渗体
C.
①为防渗体,②为护坡
D.
①为排水体,②为防浪墙
第 3 题    单选题
下列粒径范围中,属于混凝土细集料的是(  )。
A.
0.075~0.15mm
B.
0.15~4.75mm
C.
4.75~5.75mm
D.
5.75~6.75mm
第 4 题    单选题
水利水电工程的永久性水工建筑物的级别应根据建筑物所在工程的等别,以及建筑物的重要性而确定为(  )。
A.
五级
B.
三级
C.
二级
D.
一级
第 5 题    单选题
混凝土的抗拉强度一般为抗压强度的(  )。
A.
1/10~1/20
B.
3/10~1/20
C.
7/10~3/20
D.
3/10~7/20
第 6 题    单选题
下列( )属于坝区渗漏问题。
A.
渗透稳定
B.
沉降稳定
C.
抗滑稳定
D.
坝基渗漏
第 7 题    单选题
(  )是沿设计开挖轮廓钻一排炮孔,在主体开挖部位未爆破之前先行爆破,从而获得一条沿设计开挖轮廓线贯穿的裂缝,再在该裂缝的屏蔽下,进行主体开挖部位的爆破的方法。
A.
浅孔爆破法
B.
洞室爆破法
C.
预裂爆破法
D.
光面爆破法
第 8 题    单选题
地下工程施工中,有高温、导电灰尘,且灯具离地面高度低于2.5m等场所的照明,其电源电压最高为( )V。
A.
12
B.
24
C.
36
D.
48
第 9 题    单选题
下列关于导爆索起爆的说法不正确的是(  )。
A.
导爆索只准用快刀切割,不得用剪刀剪断导火索
B.
连续导爆索中间不应出现断裂破皮现象
C.
支线可以逆着主线传爆方向连接
D.
导爆索交叉敷设时,应在两根交叉导爆索之间设置厚度不小于10cm的木质垫板
第 10 题    单选题
特级高处作业指的是高度在(  )m以上的作业。
A.
20
B.
35
C.
25
D.
30
第 11 题    单选题
根据《水利水电工程土建施工安全技术规程》规定,运输炸药雷管时,装车高度要低于车厢()cm。
A.
5
B.
10
C.
15
D.
20
第 12 题    单选题
按生产规模划分,生产能力为450t/h的砂石料加工系统,其规模属于( )。
A.
特大型
B.
大型
C.
中型
D.
小型
第 13 题    单选题
根据《水利工程设计概(估)算编制规定(工程部分)》,水闸夜间施工增加费属于(  )。
A.
基本直接费
B.
其他直接费
C.
间接费
D.
办公费
第 14 题    单选题
水泥、碎石、砂、块石的采购及保管费费率是( )。
A.
3%
B.
3.3%
C.
2.2%
D.
2.75%
第 15 题    单选题
以下关于地基处理工程中计量与支付的说法,正确的是(  )。
A.
振冲加密成桩按设计图纸计量
B.
振冲置换成桩按图纸尺寸计算的有效面积以平方米为单位计量
C.
钻孔灌注桩按图纸所示尺寸计算的有效长度以米为单位计量
D.
沉管灌注桩按图纸所示尺寸计算的有效体积以立方米为单位计量
第 16 题    单选题
依据《水利工程建设项目档案验收评分标准》,档案验收结果的等级有(  )。
A.
合格、不合格
B.
优良、合格、不合格
C.
优秀、良好、合格、不合格
D.
优秀、优良、合格、不合格
第 17 题    单选题
根据《小型水电站建设工程验收规程》SL 168—2012,小水电工程验收工作按验收主持单位可分为法人验收和政府验收。政府验收包括()。
A.
分部工程验收
B.
单位工程验收
C.
中间机组启动验收
D.
专项验收
第 18 题    单选题
根据《水工建筑物地下开挖工程施工规范》,相向开挖的两个工作面相距小于(  )m或(  )倍洞径距离爆破时,双方人员均需撤离工作面。
A.
30,5
B.
25,5
C.
30,3
D.
25,4
第 19 题    单选题
根据《水利水电工程施工通用安全技术规程》SL398—2007,用火作业区距所建的建筑物和其他区域不得小于(  )m。
A.
30
B.
25
C.
20
D.
15
第 20 题    单选题
根据《注册建造师施工管理签章文件目录》(试行),水库工程质量管理文件中,不属于注册建造师签章文件的是(  )。
A.
联合测量通知单
B.
质量缺陷备案表
C.
单位工程施工质量评定表
D.
工程外观质量评定表
第 21 题    多选题
土坝设置防渗体的作用是(  )。
A.
减少通过坝体和坝基的渗流量
B.
降低渗透坡降,防止渗透变形
C.
增加上游坝坡的稳定性
D.
增大渗透坡降
E.
降低浸润线,增加下游坝坡的稳定性
第 22 题    多选题
水利水电工程测量误差按其产生的原因和对测量结果影响性质的不同分为()。
A.
系统误差
B.
仪器误差
C.
人为误差
D.
偶然误差
E.
粗差
第 23 题    多选题
土体渗透变形的类型有()等。
A.
接触冲刷
B.
流土
C.
蠕动变形
D.
管涌
E.
接触管涌
第 24 题    多选题
以下为水工设计需要使用的地形图比例尺的是(  )。
A.
1:500
B.
1:2000
C.
1:5000
D.
1:10000
E.
1:25000
第 25 题    多选题
混凝土坝常用的辅助运输浇筑方案有(  )。
A.
汽车运输浇筑方案
B.
缆机运输浇筑方案
C.
履带式起重机浇筑方案
D.
混凝土输送泵浇筑方案
E.
皮带运输机浇筑方案
第 26 题    多选题
水利工程建设项目的前期工作包括(  )。
A.
综合规划
B.
项目建议书
C.
可行性研究
D.
初步设计
E.
施工图设计
第 27 题    多选题
下列关于项目法人责任制的相关内容,说法正确的是( )。
A.
项目建议书中应明确项目法人组建主体
B.
在国家确定的重要江河、湖泊建设的流域控制性工程及中央直属水利工程,原则上由水利部或流域管理机构负责组建项目法人
C.
新建库容10 亿m³以上或坝高大于70m的水库、跨地级市的大型引调水工程,可由县级人民政府或其授权部门组建项目法人
D.
积极推行按照建设运行管理一体化原则组建项目法人
E.
对已有工程实施改、扩建或除险加固的项目,可以以已有的运行管理单位为基础组建项目法人
第 28 题    多选题
下列关于风险处置方法的采用,说法正确的是( )。
A.
损失大、概率大的灾难性风险,应采取风险规避
B.
损失小、概率大的风险,宜采取风险转移
C.
损失大、概率小的风险,宜采用风险缓解
D.
损失小、概率小的风险,宜采用风险自留
E.
有利于工程项目目标的风险,宜采用风险利用
第 29 题    多选题
根据《水利水电建设工程验收规程》SL223-2008,专项验收包括(  )。
A.
建设项目竣工环境保护验收
B.
生产建设项目水土保持设施验收
C.
蓄水验收
D.
移民安置验收
E.
建设项目档案验收
第 30 题    多选题
水资源规划按层次划分为(  )。
A.
综合规划
B.
专业规划
C.
流域规划
D.
区域规划
E.
全国战略规划
第 31 题    问答题
【背景资料】
某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60mm,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流的方式。
施工导流相关作业内容包括:①围堰填筑;②围堰拆除;③导流隧洞开挖;④导流隧洞封堵;⑤下闸蓄水;⑥基坑排水;⑦河道截流。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。
问题:
1.指出上述施工导流相关作业的合理施工程序。
2.确定该工程围堰的建筑物级别并说明理由。
3.改正上述隧洞开挖施工方案的不妥之处。
第 32 题    问答题
【背景资料】
某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,工期9个月 (每月按30d计,下同),2015年10月1日开工。

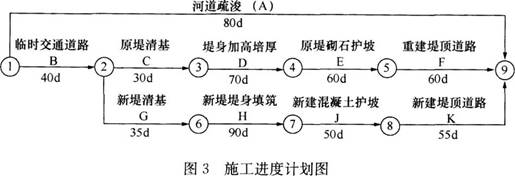

承包人编制并经监理人同意的进度计划如图3所示。

本工程施工中发生以下事件:
事件1:工程如期开工,但因征地未按期完成,导致“临时交通道路”推迟20d完成。
发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成。承包人确定了工期优化方案:
(1)“原堤防加固”按增加费用最小原则进行工期优化,相应的工期优化—费用关系见表1。

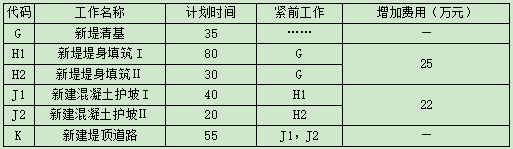

(2)“新堤填筑”采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整—费用增加情况见表2,计划时间以天为单位。
(3)河道疏浚计划于2015年12月1日开始。


项目部按优化方案编制调整后的进度计划及赶工措施报告,并上报监理人批准。
事件2:项目经理因患病经常短期离开施工现场就医,鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。
事件3:承包人在取得合同工程完工证书后,向监理人提交了完工付款申请(包括发包人已支付承包人的工程款),并提供了相关证明材料。
事件4:承包人在编制竣工图时,对其中图面变更超过1/3的施工图进行了重新绘制,并按档案验收要求进行编号和标注。
问题
1.根据事件1,用双代号网络图绘制从2015年12月1日起,优化进度计划,计算赶工所增加的费用。
2.根据事件2,分别说明项目经理短期离开施工现场和承包人更换项目经理应履行的程序。
3.根据事件3,承包人提交的完工付款申请单中,除发包人已支付承包人的工程款外,还应有哪些内容?
4.事件4中承包人重新绘制的竣工图应如何编号?竣工图标题栏中应包含的内容有哪些?
第 33 题    问答题
【背景资料】
某行洪区退水闸为大(1)型工程,由招标代理机构组织了此次招标工作。
招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价13.60元/m3,相应的单价分析表如下。

问题:
1、分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?

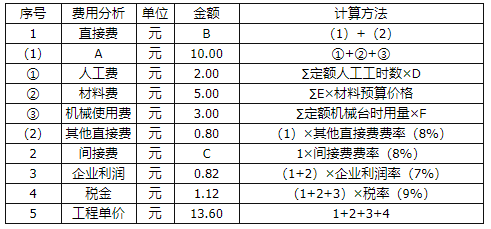

2、指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值,保留两位小数。
3、投标人甲与招标人签订的总承包合同应当包括哪些文件?
4、如果拟采用劳务分包,则承包单位须将拟分包单位的哪些情况报监理单位审核,项目法人(建设单位)审批 。
第 34 题    问答题
【背景资料】
某水闸加固工程,闸室共3孔,每孔净宽为10.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架、启闭机房及公路桥。加固方案为:底板坝面增浇50cm厚混凝土,闸墩外包37cm厚混凝土,拆除重建排架、启闭机房及公路桥。
为加强工程施工安全生产管理,项目法人组织制定了安全目标管理制度,安全设施“三同时”管理制度等多项安全生产管理制度,并对施工单位安全生产许可证,三类人员安全生产考核合格证及特种作业人员持证上岗等情况进行核查。
为方便施工,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的50%立即拆除脚手架及承重模板。一辆特重起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。
问题:
 1.“三类人员”和“三同时”所代表的具体内容?
 2.根据《水工混凝土施工规范》SL 677-2014 ,说明桥面板拆模时机是否正确?为什么?
 3.根据《水利部生产安全事故应急预案(试行)》,水利生产安全事故分为哪几个等级?指出本工程的事故等级。
