对超过一定规模的危险性较大分部分项工程的专项施工方案进行专家论证时,关于其专家组组长的说法,错误的是( )
关于有抗震设防要求砌体结构房屋构造柱的说法,正确的是( )
关于建筑施工现场安全文明施工的说法,正确的是( )
关于混凝土外加剂的说法,错误的是( )
关于建筑防水工程的说法,正确的是( )
某型钢一混凝土组合结构工程,征得建设单位同意的下列分包情形中,属于违法分包的是( )
钢筋混凝土的优点不包括( )
室内防水施工过程包括:1、细部附加层、2、防水层、3、结合层、4、清理基层,正确的施工流程是( )
下列针对保修期限的合同条款中,不符合法律规定的是( )
建筑市场各方主体的不良行为记录信息,在当地建筑市场诚信信息平台上统一公布的期限一般为( )
在冬期施工某一外形复杂的混凝土构件时,最适宜采用的模板体系是( )
根据《建筑基坑支护技术规程》(JGJ120-2012),基坑侧壁的安全等级分为( )
项目职业健康安全技术措施计划应由( )主持编制。
关于钢筋混凝土梁配筋的说法,正确的是( )
对采用自然通风的民用建筑工程,进行室内环境污染物甲醛浓度检测时,应在外门窗关闭至少( )后进行。
建设单位应当自工程竣工验收合格之日起( )日内,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
下列测量仪器中,最适宜用于多点间水平距离测量的是( )
关于民用建筑构造要求的说法,错误的是( )
与门窗工程相比,幕墙工程必须增加的安全和功能检测项目是( )
关于中心岛式挖土的说法,正确的是( )
关于砌体结构工程施工的说法,正确的有( )
项目施工过程中,应及时对“施工组织设计”进行修改或补充的情况有( )
建筑物的围护体系包括( )
建筑工程质量验收划分时,分部工程的划分依据有( )
关于砌体结构特点的说法,正确的是( )
分部工程验收可以由( )组织
下列防水材料中,属于刚性防水材料的有( )
一般情况下,关于钢筋混凝土框架结构震害的说法,正确的有( )
混凝土拌合物的和易性包括( )
针对危险性较大的建设工程,建设单位在( )时,应当提供危险性较大的分部分项工程清单和安全管理措施。
(一)背景资料
某房屋建筑工程,建筑面积26800平方米,地下二 层,地上七层,钢筋混凝土框架结构,根据《建设工 程施工合同(示范文本)》(GF-2013-0201)和《建 设工程监理合同(示范文本)》(GF-2012-0202), 建设单位分别与中标的施工总承包单位和监理单位签 订了施工总承包合同和监理合同。在合同履行过程中,发生了下列事件:
事件一:经项目监理机构审核和建设单位同意, 施工总承包单位将深层基坑工程分包给了具有相应资 质的某分包单位。深基坑工程开工前,分包单位项目 技术负责人组织编制了深基坑工程专项施工方案,经 该单位技术部门组织审核、技术负责人签字确认后, 报项目监理机构审批。
事件二:室内卫生间楼板二次埋置套管施工过程 中,施工总承包单位采用与楼板同抗渗等级的防水混 凝土埋置套管。聚氨酯防水涂料施工完毕后,从下午 5:00开始进行蓄水检验;次日上午8:30,施工总承包 单位要求项目监理机构进行验收。监理工程师对施工 总承包单位的做法提出异议,不予验收。

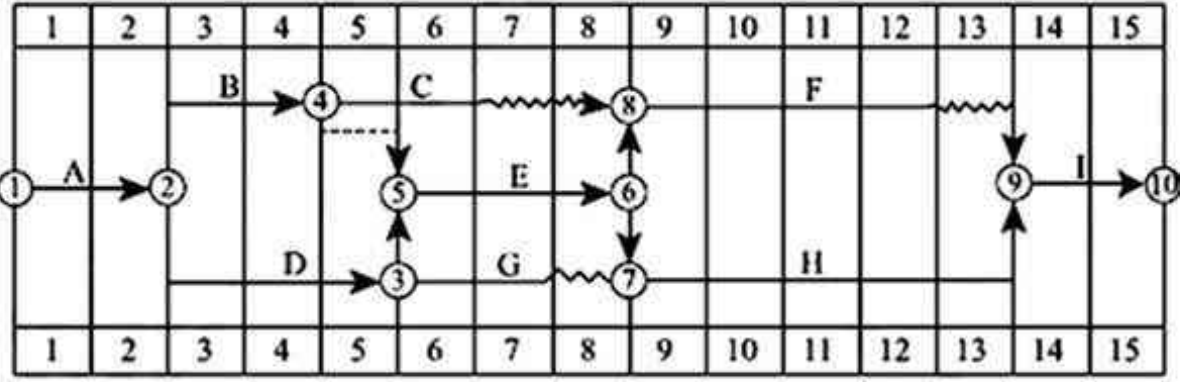

事件三:在监理工程师要求的时间内,施工总承 包单位提交了室内装饰装修工程的进度计划双代号时 标网络图(如下图所示),经监理工程师确认后按此 组织施工。
事件四:在室内装饰装修工程施工过程中,因建 设单位设计变更导致工作C的实际工作时间为35天,施 工总承包单位以设计变更影响进度为由,向项目监理 机构提出工期索赔21天的要求。
问题
分别指出事件一中专项施工方案编制、审批程序的不妥之处,并写出正确做法。
分别指出事件二中的不妥之处,并写出正确做法。
3.针对事件三的进度计划网络图,写出其计算工期,关键线路(用工作表示),分别计算工作C与工作F的总时差和自由时差。
4.事件四中,施工总承包单位提出的工期索赔天数是否成立?说明理由。
(二)背景资料
某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.5m,工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架,位于办公楼顶层的会议室,其框架柱间距为8m×8m。项目部按照绿色施工要求,收集现场施工废水循环利用。
在施工过程中,发生了下列事件:
事件一:项目部完成灌注桩的泥浆循环清孔工作后,随即放置钢筋笼、下导管及桩身混凝土灌筑,混凝土浇筑至桩顶设计标高。
事件二:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。
事件三:因工期紧,砌块生产7天后运往工地进行砌筑,砌筑砂浆采用收集的循环水进行现场拌制。墙体一次砌筑至粱底以下200mm位置,留待14d后砌筑顶紧。监理工程师进行现场巡视后责令停工整改。
事件四:施工总承包单位对项目部进行专项安全检查时发现:1、安全管理检查评分表内的保证项目仅对“安全生产责任制”、“施工组织设计及专项施工方案”两项进行了检查;2、外架立面剪刀撑间距12m,由底至顶连续设置;3、电梯井口处设置活动的防护栅门,电梯井内每隔四层设置一道安全平网进行防护,检查组下达了整改通知单。
分别指出事件一中的不妥之处,并写出正确做法。
事件二中,项目部的做法是否正确?说明理由,当设计无规定时,通常情况下模板拆除顺序的原则是什么?
针对事件三中的不妥之处,分别写出相应的正确做法。
事件四中,安全管理检查评分表的保证项目还应检查哪些?写出施工现场安全设置需整改项目的正确做法。
(三)背景资料
某新建办公楼工程,总建筑面积18600m2,地下二层,地上四层,层高4.5m,伐板基础,钢筋混凝土框架结构。
在施工过程中,发生了下列事件:
事件一:工程开工前,施工单位按规定向项目监理机构报审施工组织设计,监理工程师审核时,发现“施工进度计划”部分仅有“施工进度计划表”一项内容,认为该部分内容缺项较多,要求补充其它必要内容。
事件二:某分项工程采用新技术,现行验收规范中对该新技术的质量验收标准未作出相应规定。设计单位制定了“专项验收”标准。由于该专项验收标准涉及到结构安全,建设单位要求施工单位就此验收标准组织专家论证。监理单位认为程序错误,提出异议。
事件三:雨季施工期间,由于预控措施不到位,基坑发生坍塌事故。施工单位在规定时间内,按事故报告要求的内容向有关单位及时进行了上报。
事件四:工程竣工验收后,建设单位指令设计、监理等参建单位将工程建设档案资料交施工单位汇总,施工单位把汇总资料提交给城建档案管理机构进行工程档案预验收。
事件一中,还应补充的施工进度计划内容有哪些?
分别指出事件二中程序的不妥之处,并写出相应的正确说法。
写出事件三中事故报告要求的主要内容。
分别指出事件四中的不妥之处,并写出相应的正确做法。
(四)背景资料
某建设单位投资兴建住宅楼,建筑面积12000m2,钢筋混凝土框架结构,地下一层,地上七层,土方开挖范围内有局部滞水层,经公开招投标,某施工总承包单位中标。双方根据《建设工程施工合同(示范文本)》(GF-2013-0201)签订施工承包合同,合同工期为10个月,质量目标为合格。
在合同履约过程中,发生了下列事件:
事件一:施工单位对中标的工程造价进行了分析,费用构成情况是:人工费390万元,材料费2100万元,机械费210万元,管理费150万元,措施项目费160万元,安全文明施工费45万元,暂列金额55万元,利润120万元,规费90万元,税金费率为3.41%
事件二:施工单位进场后,及时按照安全管理要求在施工现场设置了相应的安全警示牌。
事件三:由于工程地质条件复杂,距基坑边5米处为居民住宅区,因此施工单位在土方开挖过程中,安排专人随时观测周围的环境变化。
事件四:施工单位按照成本管理工作要求,有条不紊的开展成本计划、成本控制、成本核算等一系列管理工作。
事件一中,除税金外还有哪些费用在投标时不得作为竞争性费用?并计算施工单位的工程的直接成本、间接成本、中标造价各是多少万元?(保留两位小数)
事件二中,施工现场安全警示牌的设置应遵循哪些原则?
事件三中,施工单位在土方开挖过程中还应注意检查哪些情况?
事件四中,施工单位还应进行哪些成本管理工作?成本核算应坚持的“三同步”原则是什么?
