2023年二级建造师考试《市政公用工程管理与实务》全真模拟卷

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
关于旧路加铺沥青混合料面层的技术要求,错误的是( )。
A.
应对原有水泥混凝土路面进行处理、整平或补强,使其符合设计要求
B.
填补旧沥青路面凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过150mm
C.
应使用沥青密封膏处理旧水泥混凝土板缝
D.
应处理好水泥混凝土路面板处的裂缝
第 2 题    单选题
最适合城镇次干道、辅路或人行道等场所的面层使用的沥青混合料是( )。
A.
普通沥青混合料
B.
改性沥青混合料
C.
沥青玛
D.
改性沥青玛
第 3 题    单选题

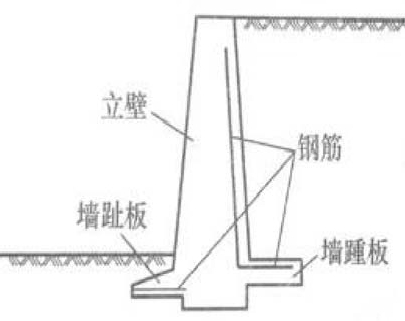

下图所示挡土墙的结构形式为( )。
A.
重力式
B.
悬臂式
C.
扶壁式
D.
衡重式
第 4 题    单选题
水泥混凝土道路水文地质条件不良的土质路堑,路床土湿度较大时,宜设置( )。
A.
半刚性垫层
B.
防冻垫层
C.
整平层
D.
排水垫层
第 5 题    单选题
用于城市主干路、快速路的沥青表面层粗集料的压碎值应不大于( )。
A.
26%
B.
28%
C.
30%
D.
32%
第 6 题    单选题
关于预应力施工的说法,错误的是( )。
A.
预应力筋实际伸长值与理论伸长值之差在无设计要求时应控制在±6%以内
B.
预应力超张拉的目的是减少孔道摩阻损失的影响
C.
后张法曲线孔道的波峰部位应留排气孔
D.
曲线预应力筋宜在两端张拉
第 7 题    单选题
当设计无要求,装配式桥梁构件在脱底模、移运、吊装时,一般不得低于设计强度的()。
A.
65%
B.
70%
C.
75%
D.
80%
第 8 题    单选题
在填土路堤涵洞两侧填土,下列说法正确的是()。
A.
应对称进行,高差不宜超过500mm
B.
应对称进行,高差不宜超过400mm
C.
可先填一侧,再填另外一次
D.
保护层完成后,且保护层砂浆强度达到3MPa后方可进行填土
第 9 题    单选题
下列关于隧道工程防水的说法中,正确的是( )。
A.
施工期间的防水措施主要是排、截和堵
B.
当处于地下潜水位以上的贫水稳定地层,在确保安全的前提下,可限量排水
C.
含水的松散破碎地层不应采用降低地下水位的排水方案
D.
当采用降水方案不能满足要求时,应在开挖的同时进行堵水处理
第 10 题    单选题
下列地铁车站施工顺序中属于盖挖逆作法的是( )。
A.
先从地表面向下开挖基坑至设计标高,再由下而上建造主体结构
B.
先建临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构
C.
先建临时结构顶板,根据主体结构层数,自上而下分层挖土、建造主体结构
D.
分块建筑临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构
第 11 题    单选题
关于无粘结预应力施工水池说法正确的是(  )。
A.
预应力筋外包层材料采用聚氯乙烯
B.
无粘结预应力筋中可以有接头
C.
封锚混凝土强度等级不得低于相应结构混凝土强度等级的80%
D.
外露预应力筋的保护层厚度不应小于50mm
第 12 题    单选题
沉井分节预制时,下列说法错误的是(  )
A.
每节制作高度应符合施工方案要求且第一节制作高度必须高于刃脚部分
B.
井内设有底梁或支撑梁时应与刃脚部分分开浇捣
C.
设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土
D.
混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净
第 13 题    单选题
穿越铁路及高速公路的地下燃气管道外应加套管,并提高( )。
A.
燃气管道管壁厚度
B.
绝缘防腐等级
C.
管道焊接质量
D.
管材强度
第 14 题    单选题
关于聚乙烯管道功能性试验的说法,正确的是( )。
A.
采用水平定向钻敷设的聚乙烯管道应在敷设前进行
B.
采用插入法敷设的聚乙烯管道应在敷设后进行
C.
回拖后不需要再次进行严密性试验
D.
插入后需再次进行强度试验
第 15 题    单选题
一般来说二级热水管网是指( )。
A.
从换热站至热源的供热管道
B.
从换热站至热用户的供热管网
C.
从热源至换热站的供热管网
D.
从热用户返回热源的管道
第 16 题    单选题
填埋场HDPE膜铺设总体顺序一般为( )。
A.
先场底后边坡
B.
先边坡后场底
C.
先场中后四周
D.
边坡场底同时铺
第 17 题    单选题
竣工总图编绘完成后,应经( )审核、会签。
A.
施工单位项目负责人
B.
施工单位项目技术负责人
C.
总监理工程师
D.
施工单位技术负责人
第 18 题    单选题
市政公用工程施工组织设计的核心部分是( )。
A.
施工方法(工艺 )
B.
施工技术方案
C.
主要施工保证措施
D.
施工平面布置图
第 19 题    单选题
钻孔灌注桩浇筑水下混凝土时,需要严格控制导管埋入混凝土的深度,下列说法正确的是( )。
A.
初灌时导管底端至孔底的距离为0.4m
B.
初灌时导管首次埋深为0.8m
C.
灌注过程中导管埋深宜控制在2~8m之间
D.
灌注过程中确保导管的埋置深度不小于1.5m
第 20 题    单选题
后张法预应力筋张拉后孔道压浆采用的水泥浆强度在设计无要求时,不低于( )MPa。
A.
15
B.
20
C.
30
D.
35
第 21 题    多选题
关于填土路基施工要点的说法,正确的有( )。
A.
原地面标高超过设计路基标高时,需要填筑土方
B.
土层填筑后,立即采用8t级压路机碾压
C.
填筑前,应妥善处理井穴、树根等
D.
填方高度应按设计标高增加预沉量值
E.
管涵顶面填土300mm以上才能用压路机碾压
第 22 题    多选题
关于支架法现浇预应力混凝土连续梁的要求,正确的有( )。
A.
支架的地基承载力应符合要求
B.
安装支架时,应根据设计和规范要求设置预拱度
C.
支架底部应有良好的排水措施,不得被水浸泡
D.
浇筑混凝土时应采取防止支架均匀下沉的措施
E.
有简便可行的落架拆模措施
第 23 题    多选题
下列属于浅埋暗挖技术施工原则的是(  )
A.
管超前
B.
严注浆
C.
长开挖
D.
强支护
E.
弱封闭
第 24 题    多选题
在松软含水地层、施工条件困难地段,采用盾构法施工隧道的优越性是( )。
A.
在松软含水地层中修建埋深较大的长隧道往往具有技术和经济方面的优越性
B.
在一定覆土范围内,隧道的施工费用不受覆士量影响,适宜于建造覆土较深的隧道
C.
盾构推进、出土、拼装衬砌等主要工序循环进行,施工易于管理,施工人员也较少
D.
既不影响地面交通,又可减少对附近居民的噪声和振动影响
E.
土方及衬砌施工安全、掘进速度慢
第 25 题    多选题
构筑物水池做满水试验时,正确的注水方式是( )。
A.
向池内注水分三次进行,每次注入为设计水深的1/3
B.
注水水位上升速度不宜超过3m/24h
C.
注水水位上升速度不宜超过2m/24h
D.
向池内注水分三次进行,每8h注水一次
E.
相邻两次充水的间隔时间,应不少于24h
第 26 题    多选题
沉井垫层的结构厚度和宽度应根据( ),经计算确定。
A.
土体地基承载力
B.
垫木的长度和宽度
C.
沉井下沉结构高度
D.
垫木的数量
E.
沉井结构形式
第 27 题    多选题
给水排水压力管道试验准备工作包括( )。
A.
试验管段所有敞口应封闭,不得有渗漏水现象
B.
试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件
C.
水压试验前应清除管道内的杂物
D.
全部预留孔应封堵,不得渗水
E.
应做好水源引接、排水等疏导方案
第 28 题    多选题
下列基坑工程监控量测项目中,属于一级基坑应测的项目有( )。
A.
孔隙水压力
B.
支撑轴力
C.
坡顶水平位移
D.
土钉拉力
E.
地下水位
第 29 题    多选题
关于应重新组织专家论证专项施工方案的说法,正确的有(  )。
A.
根据专家论证意见进行修改后通过的专项施工方案
B.
设计变更确需修改的专项施工方案
C.
工程结构变化确需修改的专项施工方案
D.
施工人员变化确需修改的专项施工方案
E.
规划调整确需修改的专项施工方案
第 30 题    多选题
关于柔性管道质量检验方法、标准及超标处理的说法,正确的是( )。
A.
条件相同的回填材料,每铺筑1000㎡,应取样一次至少做两组压实度测试
B.
钢管或球墨铸铁管道变形率应不超过3%、化学建材管道变形率应不超过5%
C.
用圆度测试板或芯轴仪在管内拖拉量测管道变形值
D.
钢管或球墨铸铁管道的变形率超过3%时,化学建材管道变形率超过5%时,应挖出管道,并会同设计研究处理
E.
柔性管道回填至管顶1.5m时,应在12~24h内测量并记录管道变形率
第 31 题    问答题
背景资料:
  某施工单位承接了一条次干路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,减少桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图所示,B区域为已经填筑完成的路堤填筑区域。


该项目实施过程中产生了如下事件:
  事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录3条技术要点如下:
1、应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
2、对于基层分层摊铺时,下层完成压实后立即进入下一层施工;
3、气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5-1.5个百分点。
  事件二:施工单位对K5+500-K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
  事件三:施工单位完成约定的全部工程内容,且经施工自检合格后,立即向监理工程师提交了C报告。
问题:
1.写出图中结构物K的名称。
2.图中A区域采用哪些特性的填料回填?
3.对事件一中的3条技术要点逐条判断对错,并改正错误之处。
4.写出两条对事件二中裂缝修复的技术措施。
5.写出事件三中C报告名称,并改正该工程验收的错误之处。
6.指出图中沥青路面结构层中,SMA-13的意义;并阐述为了使得上面层与中面层间粘结成为一个整体,应该设置什么功能层。
第 32 题    问答题
某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图所示:

项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm*20cm 楞木上。支架搭设完成后采用土袋进行堆载预压。
   支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
问题:
1、写出图中构件A 的名称。
2、根据图判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3、施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
4、根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5、试分析项目部支架预压失败的可能原因?项目部应采取哪些措施才能顺利的使支架预压成功?
第 33 题    问答题

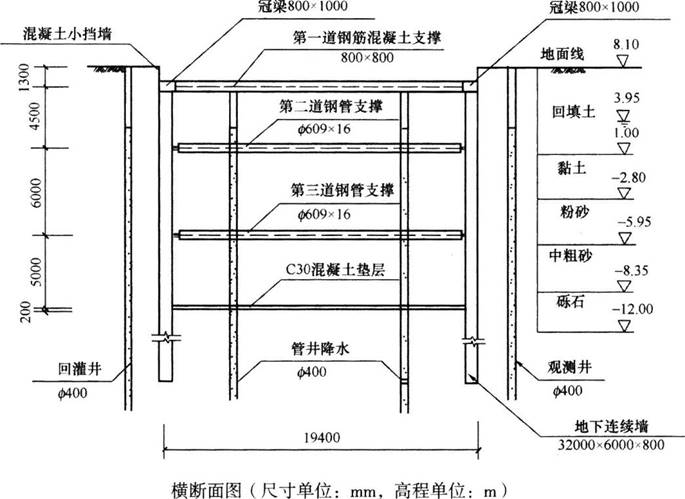

某市政企业中标一城市地铁车站项目,该项目地处城郊接合部,场地开阔,建筑物稀少,车站全长200m,宽19.4m,深度16.8m,设计为地下连续墙围护结构,采用钢筋混凝土支撑与钢管支撑,明挖法施工。本工程开挖区域内地层分布为回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处。详见下图。
项目部依据设计变更和工程地质资料编制了施工组织设计,施工组织设计明确了以下内容:
1.工程全长范围内均采用地下连续墙围护结构,连续墙顶部设有800mmx1000mm的冠梁;钢筋混凝土支撑与钢管支撑的间距为:垂直间距4.5~6m,水平间距8m。主体结构采用分段跳仓施工,分段长度为20m。
2.施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。
3.项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、三道采用(φ609×16)mm的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的12h内应加密监测频率。
4.为防止围护变形,项目部制定了开挖和支护的具体措施:
(1)开挖范围及开挖、支撑顺序均应与围护结构设计工况相一致。
(2)挖土要严格按照施工方案规定进行。
(3)必须分层均衡开挖。
(4)支护与挖土要密切配合,严禁超挖。

问题:
1.围护结构除地下连续墙结构外还可以釆用哪些方式。
2.写出施工工序中代号A、B、C、D所对应的工序名称。
3.钢管支撑施加预应力后,预应力损失如何处理?
4.跳仓施工后浇带应有哪些技术要求?
5.补充完善开挖和支护的具体措施。
第 34 题    问答题
某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80d,断面布置示意图如下所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙两家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。

开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:
1.确定了各种管道的施工顺序为:燃气管→给水管→热力管;

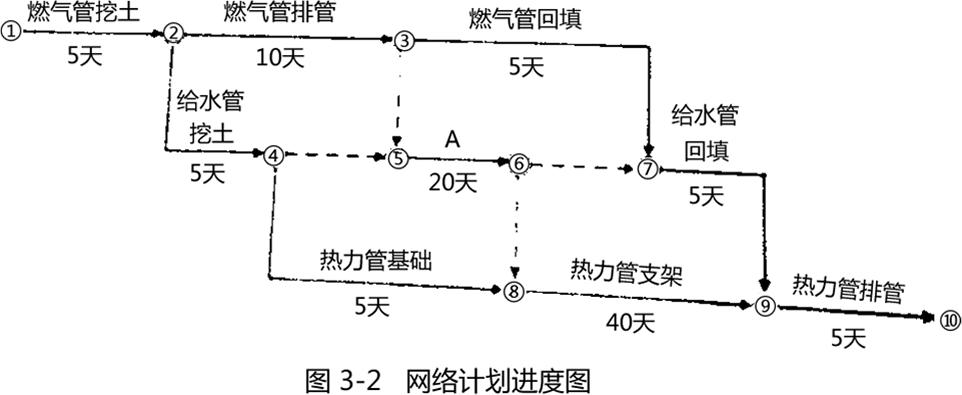

2.确定了各种管道施工工序的工作顺序如下表所示,同时绘制了网络计划进度图如下所示。
在燃气管排管施工过程中,由于下雨影响停工5d。为保证按时完工,项目部采取了加快施工进度的措施。


问题:
 1.建设单位决定由甲施工单位中标是否正确?说明理由。
 2.给出项目部编制各种管道施工顺序的原则。
 3.项目部加快施工进度应采取什么措施?
 4.写出网络计划进度图中代号A和工作顺序表中代号B、C、D、E代表的工作内容。
 5.列式计算网络计划进度图的工期,并判断工程施工是否满足合同工期要求,同时给出关键线路(关键线路用网络计划进度图中代号“①~⑩”及“→”表示)。
