2022年二级建造师考试《市政公用工程管理与实务》冲刺卷(一)

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
沥青玛脂碎石混合料属于(  )结构。
A.
密实一悬浮结构
B.
骨架一空隙结构
C.
骨架一密实结构
D.
改性沥青混合料
第 2 题    单选题
完全为交通服务的城镇道路称为(  )。
A.
快速路
B.
主干路
C.
次干路
D.
支路
第 3 题    单选题
关于排水降噪路面说法错误的是(  )。
A.
上面层采用OGFC沥青混合料
B.
中面层、下面层采用密级配沥青混合料
C.
该路面基层必须保证其透水性
D.
该路面基层应该具有不透水性
第 4 题    单选题
下列关于土工合成材料的用途不正确的是()
A.
路堤加筋
B.
台背路基填土加筋
C.
防渗与防水
D.
路基防护
第 5 题    单选题
某地铁轨道交通工程,由于排桩支护采用沉桩法施工,下面施工说法正确的是(  )
A.
桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过1.0%
B.
沉桩顺序:对于密集桩群,自四周向两边施打;宜先浅后深;
C.
桩终止锤击的控制应以控制桩端设计标高为主,贯入度为辅
D.
在密实的黏性土层中用锤击法、振动沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。
第 6 题    单选题
混凝土配合比设计步骤正确的是()。
A.
初步配合比→试验室配合比→施工配合比→基准配合比
B.
初步配合比→试验室配合比→基准配合比→施工配合比
C.
初步配合比→基准配合比→试验室配合比→施工配合比
D.
试验室配合比→初步配合比→基准配合比→施工配合比
第 7 题    单选题
下列关于钢筋弯制的说法中,错误的是(  )。
A.
钢筋宜在常温状态下弯制,不宜加热
B.
钢筋宜从中部开始逐步向两端弯制,弯钩应一次弯成
C.
用于抗震结构的箍筋,弯钩平直部分长度不得小于箍筋直径的5倍
D.
受力钢筋弯制和末端弯钩均应符合设计要求或规范规定
第 8 题    单选题
遇大型河流的深水基础,覆盖层较薄,平坦岩石河床,可用(  )围堰
A.
土围堰
B.
土袋围堰
C.
双壁围堰
D.
钢板桩
第 9 题    单选题
预应力材料必须保持清洁,在存放和搬运、施工操作过程中应避免机械损伤和有害的锈蚀。如进场后需长时间存放时,必须安排定期的( )。
A.
外观检查
B.
硬度检验
C.
静载锚固性能试验
D.
动载锚固性能试验
第 10 题    单选题
关于箱涵顶进的说法,正确的是(  )。
A.
箱涵顶进前主体结构混凝土强度必须达到设计强度的75%
B.
当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进
C.
箱涵顶进必须避开雨期
D.
顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程
第 11 题    单选题
关于盾构法施工正确的是(  )。
A.
盾构在始发端工作井内安装就位,依靠盾构千斤顶推力将盾构从始发工作井的墙壁预留洞门推出
B.
及时地向衬砌背后的空隙注浆,防止隧道进水。
C.
隧道的施工费用不受覆土量多少影响,适宜于建造覆土较浅的隧道
D.
对于结构断面尺寸多变的区段适应能力较好。
第 12 题    单选题
以下关于软土基坑开挖基本规定说法正确的是()。
A.
必须分层、分块、均衡地开挖
B.
分块开挖,基坑稳定后浇筑混凝土支撑
C.
必须按设计要求对围檩施加预应力
D.
根据施工人员的经验对钢支撑施加预应力
第 13 题    单选题
沉井下沉施工时,挖土应分层、均匀、对称进行;对于有底梁或支撑梁沉井,其相邻格仓高差不宜超过( )。
A.
0.3m
B.
0.2m
C.
0.4m
D.
0.5m
第 14 题    单选题
下列供热管网支、吊架的安装应符合的要求,不正确的是()
A.
管道支、吊架的安装应在管道安装、检验前完成
B.
管道支架支承面的标高可采用加设金属垫板的方式进行调整,垫板不得大于两层
C.
金属垫板与预埋铁件或钢结构不得进行焊接
D.
管道支、吊架处不应有管道焊缝
第 15 题    单选题
索赔申请表中,不包括( )。
A.
索赔金额
B.
索赔日期
C.
索赔项目
D.
索赔事件的起因
第 16 题    单选题
下列哪个不是施工成本控制目标的原则( )。
A.
动态控制原则
B.
责、权、利相结合原则
C.
目标分解原则
D.
方便实用原则
第 17 题    单选题
施工过程中,各种模板应按规格分类堆放整齐,地面应平整坚实,叠放高度一般不宜超过( )m。
A.
0.8
B.
1.1
C.
1.5
D.
1.6
第 18 题    单选题
预应力筋张拉“六不张拉”不包括()
A.
没有预应力筋进场检验试验报告
B.
没有预应力筋出厂材料合格证
C.
配套件不符合设计要求
D.
混凝土强度达不到设计要求
第 19 题    单选题
下列工作中,不以施工现场安全管理体系为必不可少依据的是()。
A.
实现持续改进
B.
评价和改进安全管理体系
C.
事故预防
D.
采用PDCA循环的管理模式
第 20 题    单选题
列入城建档案管理机构接收范围的工程,()在工程竣工验收备案前,必须向城建档案管理机构移交一套符合规定的工程档案。
A.
监理单位
B.
建设单位
C.
设计单位
D.
施工单位
第 21 题    多选题
下列路基处理方法中,不适用深层饱和粘性土的方法是(  )
A.
碾压及夯实
B.
换土垫层
C.
排水固结
D.
振密、挤密
E.
置换及拌入
第 22 题    多选题
水泥混凝土面层伸缩缝中的填缝料灌注时,要注意的施工要求是( )。
A.
缝壁必须干燥、清洁
B.
填缝料养护期间可不封闭交通
C.
常温施工时缝料宜与板面平
D.
冬期施工时缝料应填为凹液面,中心宜低于板面1~2mm
E.
填缝料不得缺失、开裂、渗水
第 23 题    多选题
以下关于连续梁的合龙、体系转换和支座反力调整规定的表述中,正确的有()。
A.
合龙前应观测气温变化与梁端高程及悬臂端间距的关系
B.
合龙前按设计规定将两悬臂端合龙口予以临时连接
C.
合龙前,在两端悬臂预加压重,浇筑混凝土前逐步撤除
D.
合龙宜在一天中气温最高时进行
E.
梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核
第 24 题    多选题
下列小导管布设错误的有( )。
A.
小导管采用焊接钢管或无缝钢管
B.
钢管直径 70~80mm,钢管长 3~5m
C.
小导管端头应封闭并制成锥状
D.
钢管沿拱部轮廓线外侧设置
E.
前后两排小导管的水平支撑搭接长度不应小于2.0m
第 25 题    多选题
双侧壁导坑法的施工要点有( )。
A.
将断面分成:左、右侧壁导坑、上部核心土、下台阶
B.
导坑宽度不宜超过断面最大跨度的1/3
C.
开挖流水顺序为左侧壁导坑、上部核心土、右侧壁导坑、下台阶
D.
后开挖导坑所引起的围岩应力重分布的影响不应波及另一侧已完成导坑
E.
每个分块开挖后必须立即闭合各自的初次支护
第 26 题    多选题
关于坑底稳定控制的措施包括(  )。
A.
加深围护结构入土深度 
B.
坑底土体加固 
C.
坑内井点降水
D.
地表注浆  
E.
适时施作底板结构
第 27 题    多选题
导致水体富营养化的物质包括(  )等可溶性无机物。
A.
B.
C.
重金属
D.
致病微生物
E.
第 28 题    多选题
关于HDPE膜施工说法正确的是(  )
A.
膜的厚度不小于1.5mm,幅宽小于6.4m
B.
在验收膜的质量时,若外观有穿孔修复点、气泡和杂质则不能使用
C.
膜在铺设时,应该采用先边坡后场底的顺序
D.
在有大风的情况,膜必须要采用临时锚固,安装工作可以继续进行
E.
在调整膜的位置时,可以使用专用的拉膜钳来进行调整
第 29 题    多选题
组成项目的各个单项工程综合预算和相关费用具体包括( )。
A.
建筑安装工程费
B.
设备及工器具购置费
C.
生产费用
D.
预备费
E.
建设期利息及铺底流动资金
第 30 题    多选题
城市桥梁工程采用的主要材料、半成品、成品、构配件、器具和设备( )。
A.
应按相关专业质量标准进行验收
B.
应按规定进行复验
C.
涉及结构安全和使用功能的,应按规定由监理工程师进行平行或见证取样检测
D.
检测、验收、复验的结果是否合格应经监理工程师确认
E.
检测、验收、复验的结果是否合格不需要经监理工程师确认
第 31 题    问答题
背景资料:
某市政公司承包某市次干路的改建工程,全长1.5km,路基宽10m,其中K0+460~K0+550段位于淤泥土路段。工期为当年7月至次年2月。道路结构层如下:机动车道18cm石灰粉煤灰底基层,36cm水泥稳定碎石基层,6cm中粒式沥青混凝土,5cm细粒式沥青混凝土,4cm改性SMA沥青混凝土,两侧人行道为面包砖。

工程开工前,在建设单位的主持下,由设计单位向施工单位交桩。设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失。施工单位接受了控制桩后及时进行了复测。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
其主要施工工作衔接关系见下表。

施工单位编制的时标网络计划如下图所示。施工中,由于现场拆迁不到位,导致G停工20天。

在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。 在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
【问题】
1.设计单位还应向施工单位交哪种控制桩?针对D32控制桩的缺失,施工单位应如何处理?
2.按最早开始时间补充绘制时标网络图中虚框内的图形,并写出关键线路和总工期。写出G工作的总时差,计算因业主原因导致的工期拖延天数。
3.道路结构中图中 X、Y代表什么,并说明其施工注意事项。
4.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?
5.施工组织设计的审批程序存在的问题在哪里?
6.沥青混凝土冬期施工应采取的措施是什么?
7.该道路工有哪些违反了操作规程?为什么? 工程项目安全检查的规定是否正确?请说明理由。
第 32 题    问答题
背景资料:
某城市道路有一座分离式隧道,左线起止桩号为 ZK3+640~ ZK4+560,右线起止桩号为 YK3+615~YK4+670,进出口段为浅埋段,Ⅳ级围岩。

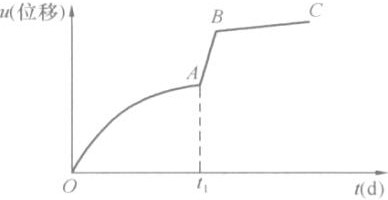

该隧道进洞处采用浅埋暗挖法施工,施工单位要求提前进行预支护建设,开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。施工监控量测得出的位移-时间关系曲线如下图。


图位移-时间曲线示意图
施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前,招聘了 8 名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。
工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告;④工程质量检验合格,检验记录完整;⑤ 已按合同约定支付工程款。
问题:
1.施工单位对隧道的进洞口施工要求体现了浅埋暗挖法的哪些基本原则?
2.图中的时间点 t1 表明当时围岩和支护已呈什么状态?此时在现场应采取哪些措施?
3.指出施工单位在施工安全管理方面的错误做法并改正。
4.补充工程竣工验收基本条件中所缺内容(至少写出四条)。
第 33 题    问答题
背景资料:
A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长40m,宽32m,池体深6.5m,基坑与邻近建筑物距离2.6m,对基坑周边环境及地下结构施工影响很严重,设计要求基坑用钻孔灌注桩作为围护结构,水泥搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25%内。地层土为黏土,地下水位于地表以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
1.因施工结构位于供水厂内,不属于社会环境,而不搭设围挡,存在施工隐患;
2.水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施;
3.施工组织设计中考虑了围护桩位移监测,但监测项目偏少;
4.为控制结构裂缝,需完善混凝土浇筑振捣措施。
问题:
1.供水厂厂内施工是否需要搭设围挡?说明理由。
2.水池内外模板之间的杂物清扫应采取什么措施?
3.基坑监测的主要对象除围护桩位移外,还应有哪些应测项目?
4.补充混凝土浇筑振捣措施。
第 34 题    问答题
背景资料
某市政公用工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。该工程合同条款中部分规定如下:
(1)由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。
(2)施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。
(3)甲方向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考使用。
(4)建设单位要求不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
在施工招标文件中,按工期定额计算,该工程工期为573d。但在施工合同中,双方约定:开工日期为2006年12月15日,竣工日期为2008年7月25日,日历天数为586d。
在工程实际实施过程中,出现了下列情况:
工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工范围内项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。
复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。
【问题】
1.该工程合同条款中约定的总价合同形式是否恰当?并说明原因。
2.该工程合同条款中除合同价形式的约定外,有哪些条款存在不妥之处?请指出来,并说明理由。
3.本工程的合同工期应为多少天,为什么?
4.在工程实施过程中,出现的国务院通知和台风袭击引起的暂停施工问题应如何处理?
