2022年二级建造师考试《水利水电管理与实务》冲刺卷(一)

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
拱坝是超静定结构,有较强的超载能力,受温度的变化和坝肩位移的影响较大,拱坝的轴线为(  )。
A.
直线
B.
折线
C.
弧形
D.
圆形
第 2 题    单选题
根据测量误差的分析,由于观测者受到干扰造成的错误属于(  )。
A.
系统误差
B.
偶然误差
C.
粗差
D.
限差
第 3 题    单选题
根据《水利水电工程等级划分及洪水标准》SL252—2017的规定,某泵站工程等别为Ⅰ等,其次要建筑物级别应为()级。
A.
2
B.
3
C.
4
D.
5
第 4 题    单选题
下列有关建筑材料的基本性质的说法,正确的是()。
A.
材料体积内被固体物质所充实的程度称为材料的填充率
B.
材料的抗渗等级为W4时,表示试件抵抗静水水压力的能力为4MPa
C.
吸湿性的大小用含水率表示
D.
抗冻性,用抗冻等级F表示,F50表示材料抵抗50次冻融循环,而强度损失未超过50% ,质量损失未超过55%
第 5 题    单选题
下列有关水泥的说法,正确的是()。
A.
快硬水泥初凝不得早于45min ,终凝不得迟于6h
B.
双快水泥初凝不得早于10min ,终凝不得迟于60min,施工时可与其他水泥混合使用
C.
使用铝酸盐水泥时,若用蒸汽养护加速混凝土硬化时,养护温度不得高于50°C
D.
受海水、盐雾作用的混凝土宜选用抗硫酸盐硅酸盐水泥、矿渣硅酸盐水泥
第 6 题    单选题
加油站应安装覆盖站区的避雷装置,其接地电阻不大于( )Ω。
A.
5
B.
10
C.
15
D.
20
第 7 题    单选题
水利水电工程钢管脚手架剪刀撑的斜杆与水平面的交角宜在(  )之间。
A.
30°~60°
B.
30°~75°
C.
45°~60°
D.
45°~75°
第 8 题    单选题
水路运输爆破器材,停泊地点距岸上建筑物的距离为(  )m。
A.
100
B.
160
C.
220
D.
250
第 9 题    单选题
关于高处作业错误的是(  )。
A.
凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称高处作业
B.
高处作业分为一、二、三、四级高处作业
C.
强风、雪天、带电高处作业为特殊高处作业
D.
进行三级高处作业应事先制定专项安全技术措施
第 10 题    单选题
下列关于模板制作与安装的说法,正确的是()。
A.
模板设计时,新浇筑混凝土重量通常按24~25kN/m³计算
B.
跨度6m的屋面大梁施工时,其承重模板设计起拱值宜取跨度的0.4%
C.
非承重侧面模板,混凝土强度应达到15X 105Pa以上方可拆除
D.
对于大体积混凝土浇筑块,成型后的偏差不应超过木模安装允许偏差的30%
第 11 题    单选题
检查钢筋放线位置的准确性和完好性,除仪器测量检查方法外,还可采用的方法是()。
A.
观察
B.
目测
C.
尺量
D.
核对数量
第 12 题    单选题
若水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算的静态总投资达10%,则需( )。
A.
调整可行性研究估算
B.
重新编制可行性研究报告并按原程序报批
C.
提出专题分析报告
D.
重新编制初步设计
第 13 题    单选题
除合同另有约定外,解释顺序优先于投标函及投标函附录的是(  )。
A.
专用合同条款
B.
已标价工程量清单
C.
技术标准和要求
D.
中标通知书
第 14 题    单选题
工序和单元工程施工质量等各类项目的检验,应采用(  )和监理工程师现场指定区位相结合的方式进行。
A.
抽查核定
B.
质量核定
C.
随机布点
D.
试验验证
第 15 题    单选题
风险规避适用于(  )的风险。
A.
损失小、概率大
B.
损失大、概率小
C.
损失大、概率大
D.
损失小、概率小
第 16 题    单选题
根据《水利部关于修订印发水利建设质量工作考核办法的通知》 (水建管[2018]102号),涉及监理单位监理质量控制主要考核,不包括()。
A.
质量控制体系建立情况
B.
监理控制相关材料报送情况
C.
监理控制责任履行情况
D.
历次稽察提出质量问题整改
第 17 题    单选题
省、自治区、直辖市人民政府防汛指挥机构根据(  )规定汛期起止日期。
A.
国家规定日期
B.
险情发生前后
C.
当地规定日期
D.
当地的洪水规律
第 18 题    单选题
建设工程中水土保持设施投产使用时间是(  )。
A.
水土保持设施通过验收后
B.
与主体工程同步
C.
整体工程通过验收并投入使用后
D.
工程投入使用前
第 19 题    单选题
根据《水工建筑物地下开挖工程施工规范》(SL 378-2007),采用电力起爆方法开挖隧洞,装炮时,可在30m以外用(  )照明。
A.
投光灯
B.
白炽灯
C.
防爆灯
D.
节能灯
第 20 题    单选题
相向掘进的两个工作面,在相距(  )m时,必须采用一个工作面爆破,直至贯通。
A.
B.
15
C.
20
D.
30
第 21 题    多选题
下列有关不同型式的渠道断面浆砌石防渗结构的砌筑顺序,说法正确的有(  )。
A.
梯形明渠,宜先砌筑渠底后砌渠坡
B.
矩形明渠,宜先砌两边侧墙后砌渠底
C.
拱形暗渠,可先砌侧墙和渠底,后砌顶拱
D.
当砌渠坡时,从坡脚开始,自上而下分层砌筑
E.
弧形底梯形明渠从渠底中线开始,向两边对称砌筑
第 22 题    多选题
硅灰对混凝土作用影响有()。
A.
可减少混凝土的用水量
B.
节省水泥
C.
提高混凝土的强度
D.
提高耐久性
E.
改善混凝土的流动性
第 23 题    多选题
堤防工程漏洞险情的抢护方法有()等。
A.
塞堵法
B.
盖堵法
C.
戗堤法
D.
平堵法
E.
立堵法
第 24 题    多选题
根据水利水电工程施工安全有关规定,施工现场各作业区与建筑物之间的防火安全距离应符合下列(  )要求。
A.
用火作业区距所建的建筑物和其他区域不得小于25m
B.
用火作业区距生活区不小于15m
C.
仓库区、易燃、可燃材料堆集场距修建的建筑物和其他区域不小于20m
D.
易燃废品集中站距所建的建筑物和其他区域不小于20m
E.
易燃废品集中站距所建的建筑物和其他区域不小于30m
第 25 题    多选题
铲运机按行走方式分类,可分为(  )。
A.
拖式
B.
自行式
C.
强制式
D.
半强制式
E.
自由式
第 26 题    多选题
关于施工现场临时 10KV 变压器安装的说法中,正确的是(  )。
A.
变压器装于地面时,应有 0.5m 的高台
B.
装于地面的变压器的高台周围应装设栅栏
C.
杆上变压器安装的高度应不低于 1.0m
D.
杆上变压器应挂“止步,高压危险”
E.
变压器的引线应采用绝缘导线
第 27 题    多选题
《水利水电工程标准施工招标文件》(2009年版)中,应不加修改引用的有(  )。
A.
申请人须知
B.
资格审查办法
C.
投标人须知
D.
评标办法
E.
通用合同条款
第 28 题    多选题
施工单位的(  )应当经水行政主管部门安全生产考核合格后方可参与水利工程投标。
A.
主要负责人
B.
项目负责人
C.
专职安全生产管理人员
D.
技术负责人
E.
兼职安全生产管理人员
第 29 题    多选题
根据《小型水电站建设工程验收规程》SL 168—2012,法人验收应包括()。
A.
单位工程验收
B.
分部工程验收
C.
专项验收
D.
阶段验收
E.
中间机组启动验收
第 30 题    多选题
根据《水土保持法》,下列属于水土流失防治一级标准的有(  ) 。
A.
国家重点预防保护区
B.
省级重点预防保护区
C.
国家重点监督区
D.
省级重点监督区
E.
国家重点治理区
第 31 题    问答题
【背景资料】

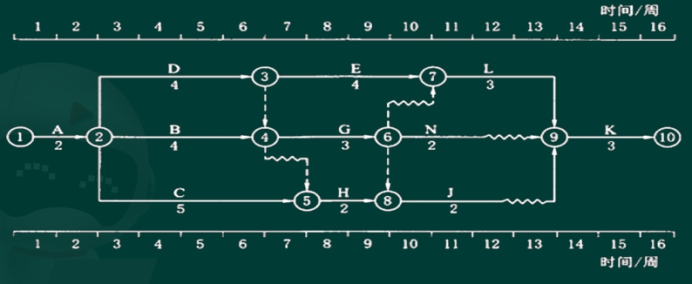

某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,经总监理工程师批准的施工总进度计划见下图,合同工期为16周,各项工作均按最早开始时间安排且匀速施工。

【事件】
工程施工至第4周末时进行进度检查,发生如下事件:
事件1:工作A已经完成,工作B、工作C施工过程中,由于设计变更原因,造成承包人的施工人员和施工机械设备窝工10万元,工作B实际完成工作量占估算工程量的25%,工作C实际完成工程量占估算工程量的20%。
事件2:施工过程中发现地下文物,导致工作D尚未开始,造成承包人施工机械设备闲置损失3万元,人员窝工2万元。承包人对现场文物保护费用为1万元。
【问题】
1.根据第4周末的检查结果,在施工总进度计划图上绘制实际进度前锋线,并分析工作B、工作C、工作D的实际进度对工期的影响,说明理由。
2.承包人在第4周末就工作B、工作C、工作D出现的进度偏差提出工期延期,监理机构应批准的工程延期是多长时间?说明理由。
3.承包人分别就事件1、事件2提出费用索赔,监理机构应批准的费用索赔是多少?说明理由。
第 32 题    问答题
【背景资料】
某水利工程业主与承包商签订了工程承包合同,合同中含有两个子工程,估算工程量甲项为2300m3,乙项为3200m3;甲项单价为180元/m3,乙项单价为160元/m3。承包合同规定:
(1)开工前业主应向承包商支付合同价20%的预付款。
(2)业主自第1个月起,从承包商的进度款中按3%的比例预留保证金。
(3)当子项工程实际工程量超过估算工程量的10%时,超出部分的单价按0.9进行调整。
(4)监理工程师每月签发付款的最低金额为25万元。
(5)预付款在最后两个月平均扣回。

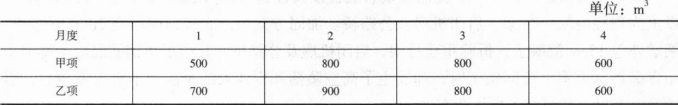

承包商每月实际完成并经签证确认的工程量见下表。

问题:
1.预付款为多少?
2.第3、4两个月的进度款为多少,监理工程师合适的应支付的工程款为多少?实际签发的付款金额为多少?
第 33 题    问答题
【背景资料】
某省全部利用国有资金投资的大型河道整治工程,其中内容含过闸流量大于5000m3/s的拦河闸2座,总装机容量5MW以上灌溉、排水泵站5座;该项目可行性研究报告、初步设计及概算已经主管部门批准,施工图及有关技术资料齐全,项目已列入地方年度固定资产投资计划。该项目为依法必须招标项目,项目审批时确定采用公开招标的方式进行施工招标,项目计划于2018年12月28日开工。
【事件】
事件1:由于工程复杂,技术难度高,一般施工队伍难以胜任,招标人自行决定采取邀请招标的方式。
事件2:招标人向具备承接该项目能力的A、B、C、D、E五家水利水电工程施工总承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2018年9月9日至2018年9月12日购买了施工招标文件,并在2018年9月13日上午组织了现场踏勘。招标文件中规定,2018年9月27日下午4时为投标截止时间。
事件3:五家投标人均在投标截止时间之前按照规定提交了投标文件。2018年9月29日下午3时,在当地的招投标监督管理办公室相关工作人员的主持下进行了公开开标。
事件4:评标委员会共有7人组成,其中当地招投标监督管理办公室工作人员1人、招标人1人、技术经济方面专家5人。
事件5:根据招标文件的规定,评标采用的是综合评估法,B、A两家企业的综合得分分别为第一名和第二名。招标人确定投标价最低的A为中标人。
【问题】
1.针对该项目,在哪些情形下可以采用邀请招标?
2.请指出事件1~事件5中的不妥之处,并说明原因。
第 34 题    问答题
【背景资料】
某调水枢纽工程主要由泵站和节制闸组成,年引水量7.6×108m³,非汛期节制闸关闭挡水,汛期节制闸开敞泄洪,该枢纽工程在施工过程中发生如下事件:
事件一:为加强枢纽工程施工安全生产管理,施工单位在现场设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对该项目的安全生产管理工作全面负责;
事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:
1)施工用电从附近系统电源接入,现场设临时变压器一台;
2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m;
3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;
4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量150kN;
事件三:泵站下部结构施工时正值汛期,某天围堰下游发生管涌,由于抢险不及时,导致围堰决口基坑进水,部分钢筋和钢构件受水浸泡后锈蚀。该事故经处理虽然不影响工程正常使用,但对工程使用寿命有一定影响,事故处理费用70万元,延误工期40天。
问题:
1.根据《水利水电工程等级划分及洪水标准》(SL225-2017),说明枢纽工程等别、工程规模和主要建筑物级别。
2.指出并改正事件一中的不妥之处?
3.根据《水利水电工程施工安全管理导则》(SL721-2015),说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证。
4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),说明水利工程质量事故分为哪几类?事件三中质量事故属于哪一类?该事故由哪些单位或者部门组织调查组进行调查?调查结果报哪个单位或部门核备?
