2K320070 市政公用工程施工进度管理
2K320070 市政公用工程施工进度管理
题目总数:17
总分数:63
时间:不限时
第 1 题
单选题
项目进度控制总目标可按单位工程分解为( )分目标。
A.
交工
B.
时间
C.
阶段
D.
专业
第 2 题
单选题
项目进度控制总目标可按承包的专业或施工阶段分解为( )分目标。
A.
交工
B.
时间
C.
阶段
D.
专业
第 3 题
单选题
项目有形象进度要求时,项目进度控制总目标可按年、季、月分解为( )分目标。
A.
交工
B.
时间
C.
阶段
D.
专业
第 4 题
单选题
季度施工进度计划是在年度施工进度计划的基础上,按照( )施工原则编制。
A.
分部
B.
分项
C.
顺序
D.
均衡
第 5 题
单选题
月、旬(或周)施工进度计划是( )性计划。
A.
控制
B.
支撑
C.
实施
D.
阶段
第 6 题
单选题
分包单位施工进度计划应是承包单位施工总进度计划的( )。
A.
基础
B.
控制范围
C.
依据
D.
组成部分
第 7 题
单选题
项目经理部应及时进行施工进度控制总结的时间节点为在施工( )后。
A.
进度计划完成
B.
分项工程完成
C.
分部工程完成
D.
分部工程进度计划完成
第 8 题
多选题
以下选项中,属于施工进度计划编制依据的是( )。
A.
合同工期
B.
水文、地质
C.
设计图纸
D.
技术规范
E.
材料定额
确定
第 9 题
多选题
关于施工进度保证措施的说法,正确的有( )。
A.
严格履行开工、延期开工、暂停施工、复工及工期延误等报批手续
B.
进度计划应具体落实到执行人、目标、任务,并制定检查方法和考核办法
C.
在进度计划图上标注实际进度记录
D.
跟踪工程部位的计划进度并编制统计报表
E.
按规定程序和要求,处理进度索赔
确定
第 10 题
多选题
施工进度计划在实施过程中要进行必要的调整,调整内容包括( )。
A.
起止时间
B.
网络计划图
C.
持续时间
D.
工作关系
E.
资源供应
确定
第 11 题
多选题
施工进度控制总结内容:合同工期目标及计划工期目标完成情况,( )。
A.
施工进度控制经验与体会
B.
施工进度控制中存在的问题及分析
C.
施工进度计划科学方法的应用情况
D.
施工进度计划
E.
施工进度控制的改进意见
确定
第 12 题
多选题
网络计划技术具有( )等优点。
A.
逻辑严密,层次清晰
B.
主要矛盾突出
C.
应用起来简单、方便、直观
D.
有利于计划的计算、优化和调整
E.
有利于电子计算机在计划管理中应用
确定
第 13 题
多选题
进度执行情况综合描述的主要内容是( )。
A.
报告的起止期
B.
晴雨天数统计
C.
报告计划期内现场主要大事记
D.
施工计划的原定目标及实际完成情况
E.
解决问题的措施
确定
第 14 题
多选题
下列选项中,属于进度计划检查审核内容的有( )。
A.
能否保证工程施工质量
B.
有没有安排进度节点
C.
能否保证工程施工安全
D.
计划内容是否全面
E.
能否满足施工合同的工期要求
确定
第 15 题
多选题
关于编制进度总结时应依据的资料,正确的有( )。
A.
施工进度计划
B.
施工进度计划执行的实际记录
C.
已上报企业的施工进度报告
D.
施工进度计划的检查结果
E.
施工进度计划的调整资料
确定
第 16 题
问答题

某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:
施工过程中,发生了如下事件:
事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。
事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
问题
1.计算网络计划总工期,并写出网络计划中的关键工作。
2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。
3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
查看答案
第 17 题
问答题

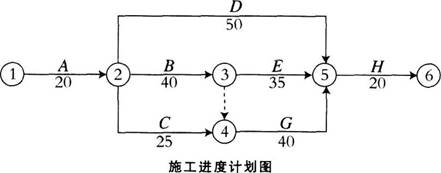

某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120元/天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。
施工过程中发生如下事件:
事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件三:由于建设单位要求对B工作的施工图纸进行修改,致使8工作停工3天(每停一天影响30工日,10台班);由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
【问题】
1.事件一中建设单位的说法是否正确?为什么?
2.逐项回答事件二中施工单位的要求是否合理,说明理由。
3.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
4.事件四中试验检验费用应由谁承担?
5.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?
查看答案
