2022年二级建造师考试《矿业工程管理与实务》模拟(一)

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
土可划分为老堆积土、一般堆积土、新近堆积土三类,分类依据是根据( )而划分的。
A.
堆积年代
B.
地质成因
C.
有机质含量
D.
颗粒级配和塑性指数
第 2 题    单选题
矿业工程施工测量工作应遵循的基本原则是()。
A.
由低级到高级
B.
先室外后室内
C.
先控制后细部
D.
由局部到整体
第 3 题    单选题
根据锚喷支护巷道围岩分类,属于Ⅱ类围岩特性的是( )。
A.
岩石单轴饱和抗压强度达62MPa
B.
围岩很容易发生冒顶
C.
可有5~10d的稳定时间
D.
不支护会出现小块掉落
第 4 题    单选题
关于钢材力学性能的说法,错误的是( )
A.
抗拉性能是反映建筑钢材品质的最基本技术指标
B.
钢材的塑性是材料抵抗硬的物体压陷表面的能力
C.
钢材的强度主要指其抵抗断裂或抵抗出现塑性变形的能力
D.
钢材的疲劳极限与其抗拉强度有关,一般抗拉强度高,其疲劳极限也高
第 5 题    单选题
在矿山井下有水环境下进行爆破作业,应选用的炸药是( )。
A.
乳化炸药
B.
铵梯炸药
C.
膨化硝铵炸药
D.
铵油炸药
第 6 题    单选题
井塔采用预建整体平移施工方法的优点是( )。
A.
降低工程造价
B.
无须加固塔身
C.
无须增加临时工程
D.
缩短建井总工期
第 7 题    单选题
下列混凝土搅拌的做法,正确的是( )。
A.
边搅拌边加水,控制坍落度
B.
采取边出料边进料的方法加快搅拌进度
C.
搅拌第一盘时,石子用量按配合比规定减半
D.
搅拌第一盘时,要适当减少水泥用量
第 8 题    单选题
用于施工井壁混凝土的模板,其组装后的外沿半径应(  )。
A.
较井筒设计净半径大10~40mm
B.
较井筒设计净半径小10~40mm
C.
等于井筒设计净半径
D.
等于井筒设计荒半径
第 9 题    单选题
关于巷道施工采用混合式通风方式的正确说法是(  )。
A.
混合式通风可有效保证巷道内风流主要为新鲜风流
B.
工作面只要布置1台风机即可实现混合式通风工作
C.
通风设备风筒可以选用柔性风筒,轻便、经济
D.
瓦斯巷道掘进时选用混合式通风方式效果好
第 10 题    单选题
属于立井井筒表土普通法施工的是(  )。
A.
沉井法
B.
冻结法
C.
钻井法
D.
板桩法
第 11 题    单选题
一般在预测井筒涌水量超过10m3/h时就要采取( )措施。
A.
自上向下分段钻孔,分段注浆
B.
自下向上借助止浆塞分段注浆
C.
工作面注浆
D.
壁后注浆
第 12 题    单选题
关于硐室施工方法的说法,错误的是(  )。
A.
硐室施工方法分为全断面施工法、分层施工法和导硐施工法
B.
交岔点反向施工时应采用下行分层施工法
C.
硐室高度较大不便施工时,应将整个硐室形成台阶状分层施工
D.
岩层稳定性好、高度不超过5m时,可采用全断面施工法
第 13 题    单选题
关于斜井明洞衬砌施工程序,正确的是(  )。
A.
立模板后绑扎钢筋
B.
浇筑混凝土后应加固模板
C.
等混凝土达到强度后再拆模板
D.
拆模后可即回填
第 14 题    单选题
下列矿业工程项目中,不属于单位工程的是(  )。
A.
立井井筒工程
B.
斜井井筒工程
C.
井下铺轨工程
D.
井筒防治水工程
第 15 题    单选题
矿区建设组织设计,要求在国家正式立项后和施工准备大规模开展之前()进行编制并预审查完毕。
A.
3个月
B.
6个月
C.
9个月
D.
12个月
第 16 题    单选题
井巷施工中发生原计划工期延误时,下列关于为保证工期的措施,错误的是( )。
A.
将关键线路上的延误工作移到非关键线路
B.
将非关键线路上的延误工作移到关键线路
C.
缩短关键线路上延误工作的后续工作时间
D.
利用非关键线路上延误工作的后续工作时差
第 17 题    单选题
下列费用和损失,不可以进行施工索赔的是( )。
A.
地质条件变化造成的损失
B.
指令性赶工增加的投入
C.
因增设措施巷道增加的井巷工程费用
D.
不可抗力造成的施工机械损失
第 18 题    单选题
关于矿业工程施工索赔性质表述正确的是(  )。
A.
施工索赔主要指业主在承包商施工过程中的索赔行为
B.
施工索赔是一种要求经济补偿的行为,而不是给对方的惩罚
C.
施工索赔是合同双方发生的合同管理业务范围外的内容
D.
施工索赔是合同双方发生争议的解决方法
第 19 题    单选题
关于矿山安全避险“六大系统”说法不正确的是(  )。
A.
六大避险系统是矿山安全必须具备的基本安全避险设施
B.
矿山企业必须使“六大避险系统”可靠、设施完善
C.
“六大避险系统”包括排水施救系统
D.
紧急避险系统为“六大避险系统”最主要的系统之一
第 20 题    单选题
局部空间的瓦斯浓度达到2%,其体积超过0.5m3的现象是( )现象。
A.
瓦斯涌出
B.
瓦斯积聚
C.
煤与瓦斯突出
D.
瓦斯超限
第 21 题    多选题
关于黏性土状态指标,说法正确的有()。
A.
土的塑性指数越大,表示土处于塑性状态的含水量范围越大
B.
土颗粒能结合的水越多(如细颗粒黏土成分多),塑性指数越大
C.
液性指数越大,则土中天然含水量越高,土质越软
D.
土的塑性指数是指黏性土的天然含水量和土的塑限的差值
E.
土的液性指数是土体液限和塑限的差值
第 22 题    多选题
光面爆破对周边孔钻孔的要求是(  )。
A.
周边孔深度大于其他炮孔20cm左右
B.
周边孔相互平行
C.
各炮孔均垂直于工作面
D.
炮孔底部要落在同一平面上
E.
开孔位置要准确,都位于巷道断面轮廓线上
第 23 题    多选题
人工挖孔灌注桩是采用人工挖土成孔,浇筑混凝土成桩,其特点包括( )。
A.
单桩承载力高,结构受力明确,沉降量小
B.
施工机具设备简单,工艺操作简单,占地少
C.
施工无振动、无噪声、无环境污染,对周边建筑无影响
D.
成孔方法简便,能节省劳动力,降低成本,做成的桩承载力也较大
E.
适用范围较广,除软土和新填土外,其他各种土层中均可使用
第 24 题    多选题
需要临时支护的立井井筒施工作业方式是()。
A.
短段单行作业
B.
长段单行作业
C.
长段平行作业
D.
短段平行作业
E.
掘砌混合作业
第 25 题    多选题
下列关于爆破工作的描述中正确的是()。
A.
掏槽方式可采用斜眼掏槽、直眼掏槽
B.
通常气腿式凿岩机炮眼深度为1.6~2.5m
C.
装药结构分为正向装药和反向装药
D.
连线方式有串联、并联两种方式
E.
雷管宜采用毫秒延期电雷管
第 26 题    多选题
矿业工程施工总平面布置的原则有(  )。
A.
充分利用永久建筑
B.
合理确定临时建筑物和永久建筑物的关系
C.
临时建筑的布置要符合施工工艺流程的要求
D.
动力设施应远离负荷中心
E.
临时工程应尽量布置在工业场地内
第 27 题    多选题
矿业工程施工质量控制点设置,属于工程薄弱环节的有(  )。
A.
井壁壁座
B.
井壁接槎
C.
井壁混凝土防水施工
D.
巷道交岔点
E.
螺旋矿仓工艺
第 28 题    多选题
巷道竣工后应检查的内容包括(  )。
A.
标高、坡度和方向、起点、终点和连接点的坐标位置
B.
中线和腰线及其偏差
C.
永久支护规格质量
D.
水沟的坡度、断面和水流畅通情况
E.
巷道内二氧化碳含量
第 29 题    多选题
关于矿业工程合同变更的说法,正确的有( )。
A.
当合同一方认为条件不合适时,可以进行合同变更
B.
合同变更的内容不能违法
C.
合同变更的内容不能违反原合同
D.
合同变更并没有完全取消原来的债权债务关系
E.
合同变更必须在合同履行开始前进行
第 30 题    多选题
根据《煤炭工业矿井设计规范》GB 50215—2015规定,选择主排水管应符合下列规定(  )。
A.
按照相关规定,矿井主排水管应设工作和备用水管,其中工作水管的能力,应在24h内排出矿井48h的正常涌水量
B.
主排水管应设工作和备用水管,其中工作水管的能力,应在20h内排出矿井24h的正常涌水量
C.
全部管路的总能力,应在20h内排出矿井24h的最大涌水量
D.
全部管路的总能力,应在24h内排出矿井48h的最大涌水量
E.
全部管路的总能力,应大于最大涌水量
第 31 题    问答题
背景资料:

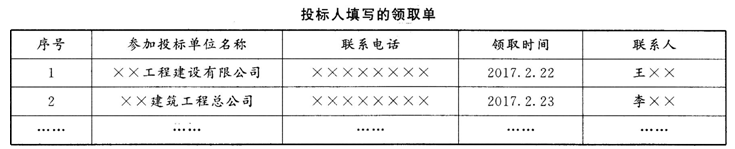

已投产运营的某矿业企业在矿区内新建一单层钢筋混凝土厂房。工程采用邀请招标,邀请了5家施工单位参加投标。发售招标文件时,招标人要求投标人签收后填写领取单(见下表)。

标前答疑会上,有两家单位提出招标文件中土方工程的工程量计算有误,要求进行修正。会后,招标单位经核查,修改了原招标文件中的相应工程量并电话通知了提出疑义的两家施工单位。
投标截止日期前7d,招标人发现招标文件中缺少了一项附属工程,于是将相关图纸补发给了各投标单位。工程如期开标,经评标,最终施工单位A中标。
工程施工过程中,发生了如下事件:
事件一:厂房基础混凝土浇筑前,施工单位考虑到基础工程质量的重要性,以及承担基础施工任务的劳务分包队对基础施工不熟悉,施工时将原设计文件中基础混凝土的强度等级由C25提高至C30,以确保工程质量,得到了监理工程师的认可。该项变更增加施工成本5万元。
事件二:厂房吊装作业前,施工单位的一台履带式起重机因其他工程使用无法按计划到场,为不影响工期,施工单位从租赁站租赁一台新型汽车式起重机,按原吊装方案进行了吊装作业。
问题:
1.指出工程招标过程中的错误做法。
2.针对事件一,施工单位能否进行索赔?说明理由。
3.针对事件二,施工单位的做法是否妥当?说明理由。
第 32 题    问答题
背景资料:
某矿建企业承担一项矿区工业广场土建工程。该工程的主要内容是厂区内钢结构厂房的施工。根据设计,该厂房有钢柱120根,每根钢柱平均重约21.6t。厂房内需浇筑多台大型设备基础。施工过程中发生了如下事件:
事件一:施工单位在安装主厂房钢柱时发现其中的16根钢柱部分焊缝高度不够,决定重新制作16根钢柱。
事件二:浇筑大体积混凝土设备基础时,为加快施工进度,施工单位制定了分层浇筑,分层浇筑厚度为0.6m的浇筑方案。施工完成后,施工单位自检发现基础混凝土出现大量裂缝,存在质量问题。决定把基础露出地面的部分作抹光处理。
事件三:在对设备基础进行抹光处理后,为不影响工期,施工单位自行进行后续的机械设备安装。
事件四:监理工程师发现设备基础的质量事故后,立即以“质量通知单”的形式通知施工单位。施工单位告知监理工程师该问题已进行了处理。
问题:
1.事件一中,施工单位决定重新制作16根钢柱的处理方法是否妥当?说明理由。
2.事件二中,分别说明施工单位制定的大体积混凝土设备基础质量事故处理方案是否正确?说明理由。
3.事件三中,施工单位继续进行设备安装工程施工的做法是否正确?说明理由。
4.事件四中,监理工程师的做法是否正确?按质量事故处理程序,施工单位对该质量事故应如何处理?
第 33 题    问答题
背景资料:

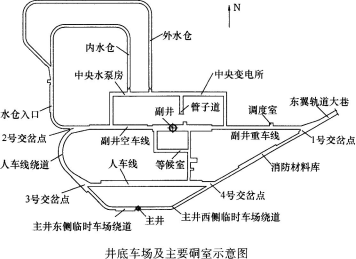

某施工单位承担了一煤矿二、三期工程施工任务。该煤矿采用边界风井的开拓方案,地质资料显示矿井最大预计涌水量为600m3/h,井底车场预计涌水量为160m3/h。该矿井的井底车场如图示意。其中胶带运输大巷没有在图中显示。

问题:
1.主井井筒到底后,临时提升改装之前,通常情况下最佳的短路贯通路线是什么?
2.短路贯通之后,井巷过渡期施工主要有哪些工作?
3.井巷过渡期改造完成之后,哪些项目应优先安排施工?为什么?本项目一般情况下应考虑的主要井巷措施工程是什么?
第 34 题    问答题
背景资料:

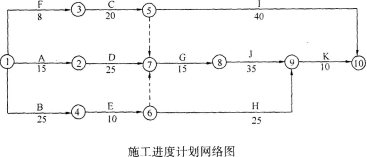

某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示,单位:天。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。

施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10天。为使工程按时完工,建设单位提出将J工作压缩5天,施工单位随即提出下列费用补偿要求:塔吊闲置15天每天补偿塔吊租赁费600元,共计9000元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。
问题:
1.按照原进度计划网络图,计算该工程计划工期,并指出关键路线。
2.按照原进度安排,确定工作E和工作G共用的塔吊的合理进场时间?
3.建设单位提出的压缩J工作的方案是否能保证按期完工?说明理由。
4.施工单位提出的索赔要求是否合理?说明理由。
