2022年一级建造师考试《通信与广电工程管理与实务》真题

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
下列通信网络功能,主要由软件设施完成的是(  )。
A.
接入
B.
交换
C.
传输
D.
维护
第 2 题    单选题
网络切片是(  )最核心的内容。
A.
SDN
B.
SDH
C.
PTN
D.
NFV
第 3 题    单选题
在移动通信(  )阶段,核心网通过IMS的VoIP实现语音业务。
A.
2G
B.
3G
C.
4G
D.
5G
第 4 题    单选题
下列技术中,能够为用户提供网络带宽最大的是(  )。
A.
EPON
B.
GPON
C.
ADSL
D.
HDSL
第 5 题    单选题
现阶段,对光纤色散要求最高的是(  )传输系统。
A.
40×10G DWDM
B.
40×40G DWDM
C.
40×100G DWDM
D.
40×400G DWDM
第 6 题    单选题
SDH数字微波站不具备波道倒换功能的是(  )。
A.
枢纽站
B.
分路站
C.
中继站
D.
终端站
第 7 题    单选题

下列天线安装位置示意中,正确的是(  )。
A.
B.
C.
D.
第 8 题    单选题
下列各类太阳电池,效率最高的是(  )。
A.
单晶硅太阳电池
B.
多晶硅太阳电池
C.
非晶硅太阳电池
D.
硫化镉薄膜太阳电池
第 9 题    单选题
我国现网中,信号从DWDM机房到办公室电脑,可使用的是(  )光纤。
A.
G.653A
B.
G.655C
C.
G.656
D.
G.657B
第 10 题    单选题
在广播电视发射天线与馈线之间安装匹配网络的目的是(  )。
A.
使反射的信号不产生失真
B.
使信号能量均匀分布到天线单元
C.
使信号传输效率最高
D.
将电磁波辐射到预定方向
第 11 题    单选题
通信设备的-48V供电线的颜色为(  )。
A.
红色
B.
黄色
C.
蓝色
D.
黄绿色
第 12 题    单选题
SDH设备的测试连接如图所示。光接收机灵敏度和最小过载光功率应在(  )点测试。
A.
R1
B.
R2
C.
R3
D.
R4
第 13 题    单选题
LTE核心网中,负责用户数据存储管理、用户鉴权和授权、移动性管理的模块是(  )。
A.
S-GW
B.
P-GW
C.
HSS
D.
AAA
第 14 题    单选题
中继段光缆配盘应优先确定(  )的位置。
A.
水线防护光缆
B.
靠近局站侧光缆
C.
雷电防护段光缆
D.
穿越林区段光缆
第 15 题    单选题
直埋光缆线路对地绝缘监测装置不应该与(  )相连。
A.
光缆的金属护层
B.
光缆的金属加强芯
C.
接头盒的进水监测电极
D.
接头盒的紧固螺栓
第 16 题    单选题
下列管道光缆敷设的质量检查结果,需要整改的是(  )。
A.
敷设光缆时,在管道进出口处均采取了保护措施
B.
光缆在人孔内紧靠孔壁固定
C.
接续完成后光缆余长整齐盘放并固定在人孔内
D.
光缆接头盒固定在管道进口处的下方
第 17 题    单选题
关于发射机冷却系统安装要求的说法,错误的是(  )。
A.
水冷系统安装前应清洗水路
B.
水泵的阀门不得渗水
C.
风筒应用支架固定
D.
风机安装时应有减振措施
第 18 题    单选题
有线电视传输工程调试顺序正确的是(  )。
A.
前端设备→分配系统→卫星天线→干线系统
B.
前端设备→卫星天线→干线系统→分配系统
C.
卫星天线→分配系统→前端设备→干线系统
D.
卫星天线→前端设备→干线系统→分配系统
第 19 题    单选题
下列做法中,符合安全施工要求的是(  )。
A.
人孔上面有人监护方进入作业
B.
塔上平台作业时,安全带固定在桅杆上
C.
更换7/2.6拉线前,用7/2.2临时代替
D.
在35kV高压线附近架空作业时,离开其最小距离为3米
第 20 题    单选题
根据《广播电影电视建筑设计防火标准》,钢结构广播电视发射塔建于建筑物屋顶时,屋顶板的耐火极限应不低于(  )h。
A.
1
B.
1.5
C.
2
D.
2.5
第 21 题    多选题
现代通信网络的支撑网包括(  )。
A.
传送网
B.
同步网
C.
信令网
D.
管理网
E.
核心网
第 22 题    多选题
位于草原上的微波站,在阴雨天减小视距衰落的方法有(  )。
A.
调整天线角度
B.
增加发射功率
C.
使用无源反射板
D.
移动反射点
E.
分集接收
第 23 题    多选题
下列移动通信技术,可以提高频带利用率的有(  )。
A.
CDMA
B.
TD-SCDMA
C.
OFDM
D.
TD-LTE
E.
LTE FDD
第 24 题    多选题
下列标准中,属于数字电视系统类标准的有(  )。
A.
演播室标准
B.
发射机标准
C.
接收机标准
D.
信源编码标准
E.
信道传输标准
第 25 题    多选题
通信设备割接拆除工程中,建设单位应该负责(  )。
A.
编制割接报告
B.
批准割接计划
C.
组织割接实施
D.
测试入网设备
E.
拆除退网设备
第 26 题    多选题
光纤通信传输系统测试项目中,实测值越小传输距离越远的有(  )。
A.
光纤色度色散
B.
接收灵敏度
C.
最小过载光功率
D.
中心频率
E.
光纤偏振模色散
第 27 题    多选题
架空线路工程中,光缆中继段的测试项目应包括(  )。
A.
光纤线路衰减系数
B.
光纤通道总衰减
C.
光纤后向散射曲线
D.
光缆对地绝缘
E.
光纤线路传输长度
第 28 题    多选题
关于直埋光缆线路保护的做法,正确的有(  )。
A.
埋深不足时,采用水泥包封
B.
无法避开雷暴严重地域时,采用护坎保护
C.
高低差在0.8m以上的沟坎处,设置挡土墙
D.
沿靠溪流等易受水流冲刷的地段,设置漫水坡
E.
在桥上敷设时,采用钢管或塑料管保护
第 29 题    多选题
关于会议系统无线发射接收器安装要求的说法,正确的有(  )。
A.
高度应可自如升降
B.
角度应可自由转动
C.
安装位置应避免电光源可能产生的电磁干扰
D.
必须采用镀锌钢丝绳吊装
E.
前方不得有遮挡物
第 30 题    多选题
某架空光缆线路多处与其他设施交越,光缆架设高度符合规定的有(  )。
A.
与其他通信线路交越最小间距0.5m
B.
与树木交越时高出其顶部1.5m
C.
与公路平行时为3.5m
D.
与市内街道平行时为4m
E.
与土路交越时为5m
第 31 题    问答题
背景资料:
  某市新建了一座通信机房大楼,建设单位将与通信干线相关的项目发包给某通信工程公司,主要施工内容包括:新建2km通信管道、传输机房走线架安装和一个80×100G波分复用系统OADM站设备搬迁。

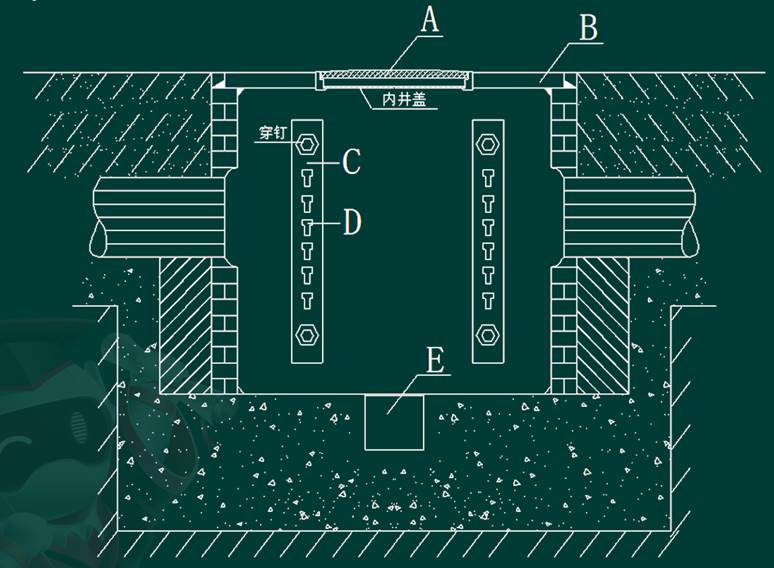

  项目部明确了通信管道和人井的施工工序,其中管道施工的工序从器材检验开始至管道沟回填结束。工程的人井截面如图1-1所示,机房走线架安装平面位置如图1-2所示。
  工程设计规定:80波工作波道的波长范围为1529.16nm~1560.61nm。在设备搬迁安装完成后,施工人员在光线路测试口对所有通道进行了中心波长测试,其中最小值为1510.55nm。

【问题】
 1、写出图1-1中A、B、C、D、E的名称。
 2、按先后顺序补全管道施工的工序名称。

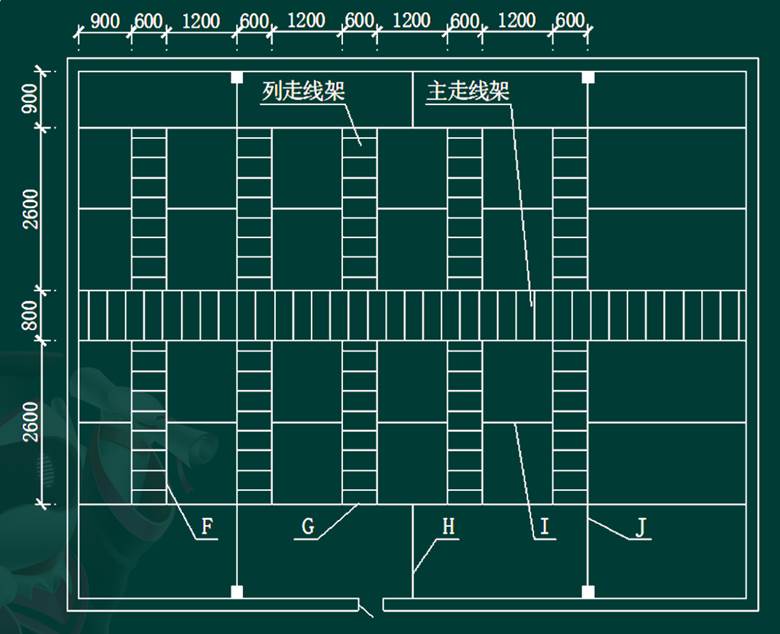

 3、写出图1-2中F、G、H、I、J的名称。
 4、波长值1510.55nm是否合格?
 5、写出波长最小值的波道名称、线路码型和主要测试项目。
第 32 题    问答题
背景资料:
  某工程公司在南方某沿海城市承担一项基站设备安装工程,包工不包料,施工期为7月~8月,合同未明确约定工程的质量保修期。
  开工前,项目部进行了机房的现场考察和设计图纸现场复核。考虑到本工程室外设备安装的特点和施工期间当地气候特点,项目部针对高处作业制定了相应的安全防护措施,特别明确了严禁高处作业的几种天气情况。
本工程发生了以下事件:
事件一:天馈线测试时发现部分站点天馈线电压驻波比不合格。
事件二:竣工验收时,项目部提供了竣工文件,包括工程说明、开工报告、建筑安装工程量总表、已安装设备明细表、验收证书和交接书等,建设单位认为提交的文件不完整,要求整改。
事件三:竣工验收六个月后,维护部门发现本工程安装的部分电池容量不足,相关方共同认定为电池质量存在问题。
【问题】
 1、列出本工程设计图纸现场复核的内容。
 2、列出本工程四种严禁高处作业的天气情况。
 3、用因果分析图法分析引起事件一的可能原因。
 4、指出事件二中项目部提供的竣工文件缺少的内容。
 5、事件三发生后,建设单位和施工单位应如何处理?
第 33 题    问答题
背景资料:
  某施工单位承担了一项新建长途干线光缆线路工程,其中野外段落新建长途硅芯管管道,采用气流法敷设GYTA光缆;城区段落利用原有管道敷设GYTA53光缆;进出局敷设GYTZA光缆,光缆均采用G.654E光纤,设计规定中继段光纤平均接续衰减为0.025dB。
  合同约定,新建人(手)孔所需材料(不含铁件、钢筋)由施工单位负责采购。
  施工单位编制的施工组织设计中,将光缆接续列为质量控制的重点之一,并根据以往工程相关经验,确定了各阶段的光缆测试的具体要求,其中光缆接续监测采用双向测试,制定的资源配置计划包括仪表使用计划、乙供材料供应计划和资金使用计划。
  开工后,在一处采用定向钻孔穿越村级公路的施工作业现场,将一条自来水管道顶破,导致附近村庄供水临时中断。事后调查显示,该施工单位没有编制与其他管线交越的安全防护措施。
【问题】
 1、光缆接续双向监测宜采用哪种方法?本工程除接续监测外还应进行哪类光缆测试?
 2、施工组织设计中的资源配置计划还缺少哪些内容?
 3、列出施工单位需要采购的材料。
 4、相对于GYTA光缆,GYTA53光缆、GYTZA光缆在结构或材质上有哪些特点?
 5、为保证与其他管线交越处原有管线的安全,项目部应采取哪些措施?
第 34 题    问答题
背景资料:

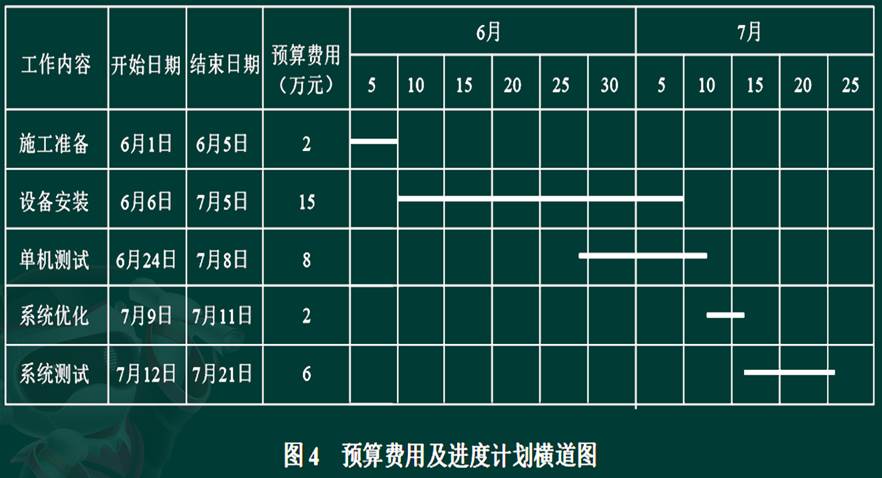

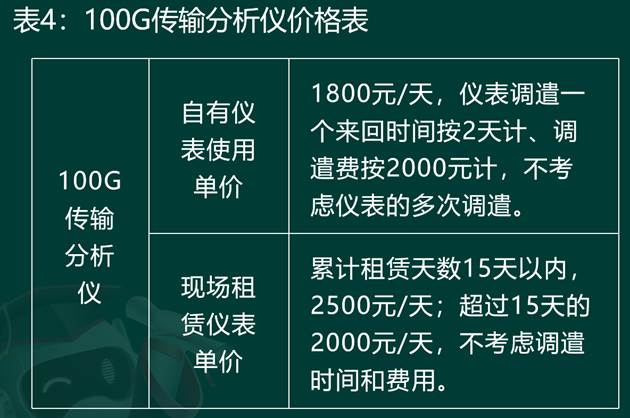

   某公司承担了一项二干传输设备安装工程,主要施工内容为ROADM、OA等设备安装及调测。本工程包工包料,工程采用G.652D光纤,工作波长为1550nm。施工准备阶段,项目部编制的预算费用及进度计划如图4所示,对工程所需100G传输分析仪进行了比选,100G传输分析仪成本信息见表4。

  开工前,安全员对本工程作业特点和危险因素、施工中安全注意事项进行了交底;项目负责人对成本控制措施进行了交底,强调要提高劳动效率、控制100G仪表台班及分包规模。工程如期开工,在仪表进场前,接建设单位告知有两段光缆纤芯损耗过大,需在系统优化阶段查找并整治(每段光缆整治耗时按1天计)。
    7月8日完成单机测试后,项目部实际发生费用23.5万元。在7月10日的系统优化时,发现损耗过大的纤芯,项目部立即进行了整治,整治后重新开始优化,本事件造成施工单位项目成本额外增加2.5万元。工程完工后,项目部于8月2日向建设单位提出书面索赔意向通知。
【问题】
 1、指出安全技术交底不妥之处,并说明正确做法。

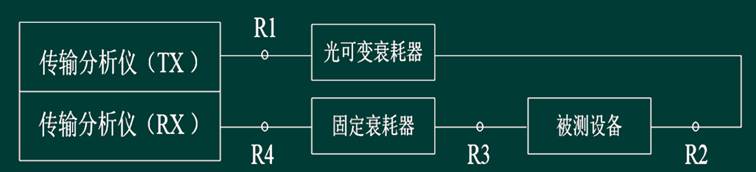

 2、通过计算,说明建设单位告知前后应租用还是使用自有仪表。
 3、项目部提交索赔意向通知是否符合程序?说明理由。索赔还应提交哪些资料?
 4、本工程光纤衰减系数指标是多少?为避免因光纤损耗过大影响工期,开工前应做哪些工作?
 5、计算单机测试完成后的BCWP、BCWS、CPI、SPI(保留2位小数)。
 6、项目部对哪几类成本进行了重点控制?
第 35 题    问答题
背景资料:

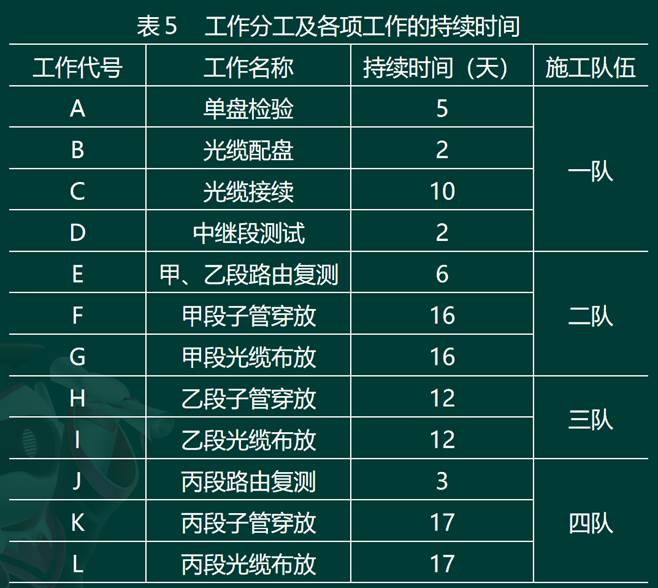

  某公司以包工包料方式承接了一项市区管道光缆工程,工程位于市区甲、乙、丙三个不同的区域。项目部根据工程地理位置分布情况,结合可调用的人员队伍数量,对工作进行了分配,制定了进度计划,于4月1日正式开工。工程的工作分工及各工作的持续时间见表5。计划所有光缆敷设完成后再进行光缆接续。

施工过程中发生了以下事件:
(1)子管推迟到开工后第5天到场;
(2)光缆推迟到开工后第14天到场;
(3)穿放乙段子管过程中,因管道不通需要维修,导致停工5天。
【问题】
 1、绘制本工程的双代号网络图进度计划(图中用工作代号代表工作名称)。
 2、列出本工程进度计划的关键工作。
 3、施工中发生的事件分别影响工期多少天?最终实际工期多少天?
 4、本工程施工时应携带哪些主要应急救援器材?
 5、本工程还有哪些可能影响施工进度的外部因素?
 6、单盘检验的内容有哪些?
