2023年一级建造师考试《水利水电工程管理与实务》真题

题目总数:35
总分数:140
时间:不限时
第 1 题    单选题
采用测角前方交会法进行平面细部放样,宜用(  )个交会方向。
A.
B.
C.
D.
第 2 题    单选题
水库总库容对应的特征水位是(  )水位。
A.
正常
B.
防洪高
C.
设计
D.
校核
第 3 题    单选题
锚杆灌浆强度 70%,(  )m 范围内不允许爆破。
A.
10
B.
20
C.
30
D.
50
第 4 题    单选题
移民安置规划由(  )组织实施。
A.
地方人民政府
B.
施工
C.
项目法人
D.
移民监理
第 5 题    单选题
采用挖坑灌水(砂)时,试坑深度为(  ),
A.
碾压层厚
B.
1/3 碾压层厚
C.
1/2 碾压层厚
D.
1.5倍碾压层厚
第 6 题    单选题
当心火灾标志属于(  )标志
A.
警告
B.
禁止
C.
指令
D.
提示
第 7 题    单选题
水利技术标准分为(  )个层次。
A.
2
B.
3
C.
4
D.
5
第 8 题    单选题
下列属于严重勘测设计失误的是(  )
A.
主要建筑物结构形式、控制高程、主要结构尺寸不合理,但可以采取补救措施
B.
环境设计不符合规范标准
C.
C
D.
D
第 9 题    单选题
水利工程建设项目分为(  )个阶段。
A.
5
B.
6
C.
7
D.
8
第 10 题    单选题
低塑性混凝土宜在浇筑完毕后进行(  )养护。
A.
洒水
B.
蓄水
C.
喷雾
D.
覆盖
第 11 题    单选题
芯样获得率评价混凝土的(  )。
A.
抗渗性
B.
密实性
C.
均质性
D.
力学性能
第 12 题    单选题
中型项目应控制在总概算的(  )以内。
A.
1
B.
2
C.
3
D.
4
第 13 题    单选题
型号为 HL220-LJ-500 的水轮机其中“500”表示(  )。
A.
转轮型号
B.
500r/min
C.
应用水头500m以内
D.
转轮直径
第 14 题    单选题
导火索的点燃器材是(  )。
A.
B.
香烟
C.
火柴
D.
打火机
第 15 题    单选题
稽察问题性质可分为(  )类。
A.
1
B.
2
C.
3
D.
4
第 16 题    单选题
下列属于超过一定规模的危险性较大的专项工程是(  )。
A.
围堰工程
B.
水上作业工程
C.
沉井工程
D.
顶管工程
第 17 题    单选题
①钻孔②冲洗③压水试验④灌浆,帷幕灌浆的灌浆顺序为(  )。
A.
①②③④
B.
①②④
C.
②④
D.
第 18 题    单选题
下列钢筋接头示意图表示(  )。
A.
机械连接
B.
闪光对焊
C.
电渣压力焊
D.
绑扎连接
第 19 题    单选题
不良行为记录信息根据不良行为的性质及社会危害程度分为(  )。
A.
1
B.
2
C.
3
D.
4
第 20 题    单选题
某水闸因混凝土浇筑和钢筋绑扎质量原因造成该闸建成后无法正常使用,水行政主管单位可依法追究施工单位(     )的质量终生责任。
A.
项目经理
B.
混凝土浇筑人员
C.
钢筋绑扎人员
D.
安全管理人员
第 21 题    多选题
高压喷射灌浆三管法施工的机械(  )。
A.
钻机
B.
打桩机
C.
空压机
D.
高压水泵
E.
高压泥浆泵
第 22 题    多选题
渗透破坏的基本形式(  )。
A.
管涌
B.
流土
C.
接触冲刷
D.
接触流失
E.
塌方
第 23 题    多选题
水泥砂浆保水性的指标(  )。
A.
泌水率
B.
沉入度
C.
坍落度
D.
分层度
E.
和易性
第 24 题    多选题
水利稽察方式主要包括(  )。
A.
重点稽察
B.
抽查
C.
一般稽察
D.
项目稽察
E.
回头看
第 25 题    多选题
根据《水电水利工程施工监理规范》(DL/T511-2012),工程项目划分包括(  )。
A.
单元工程
B.
分项工程
C.
分部工程
D.
单项工程
E.
单位工程
第 26 题    多选题
关于施工照明下列说法正确的是(  )。
A.
一般场所电压 220V
B.
潮湿场所的电压 24V
C.
行灯电源为 36V
D.
锅炉或金属容器内电压 24V
E.
高度 2.1m 地下用 36V
第 27 题    多选题
下列属于水工程的是(  )。
A.
城镇供水
B.
海涂围垦
C.
跨海桥梁
D.
航道
E.
港口
第 28 题    多选题
振动碾压 3~4 遍后仍无灰浆泌出,说明(  )。
A.
混凝土料太干
B.
VC 值大
C.
VC 值小
D.
水泥含量多
E.
拌合料太湿
第 29 题    多选题
项目建设程序中描述正确的(  )。
A.
项目建议书解决建设必要性问题
B.
初步设计解决社会可行性问题
C.
建设程序包括后评价
D.
项目分为公益性和经营性两类
E.
建设期和运行期不可重叠
第 30 题    多选题
关于不良行为记录的说法正确的有(  )
A.
不良信息分为三类
B.
不良信息量化计分结果是白名单的依据
C.
一般不良可申请修复
D.
信用良好且三年内无不良,资质管理可享绿色通道
E.
信用良好且三年内无不良,在行政许可时可享容缺受理
第 31 题    问答题
某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009 版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。南干渠隧洞估算投资 1000 万元,发包人将其以暂估价形式列入总包合同。
事件一:发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲签订分包合同。
事件二:南干渠隧洞施工方案中,隧洞全长 1000 米,为圆形平洞,内径 5 米,衬砌厚 50 厘米,平均超挖控制在 15 厘米。

事件三:南干渠隧洞设计衬砌 8635m³,实际用量 12223.55m³。配比如表 2,完工后,施工单位乙向监理单位提交混凝土衬砌子目完工付款申请单,申请以 12223.55 计量。

事件四:为保障分包单位农民工工资支付,双方在合同中约定如下:(1)存储农民工工资保障金;(2)编制农民工工资支付表;(3)配备劳资专管员;(4)对农民工进行实名登记;(5)将人工费及时足额拨付至农民工工资专用账户;(6)开通农民工工资专用账户
【问题】
 1.事件一中,发包人要求招标的要求是否合理,并说明理由。

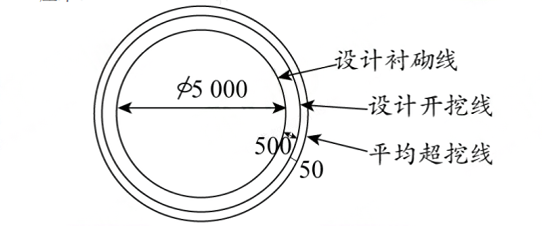

 2.事件二中,计算设计石方开挖量和实际石方开挖量,并判定计量用量(π取 3.14)。
 3.事件三中,计算水泥和砂子的实际用量。
 4.修改事件三中,申请付款的不妥之处。
 5.分别判定事件四中的约定是施工单位甲或施工单位乙的责任,以序号表示。
第 32 题    问答题

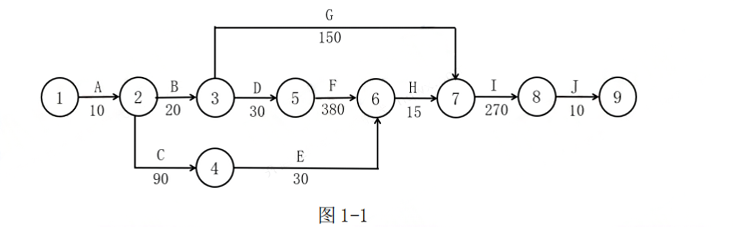

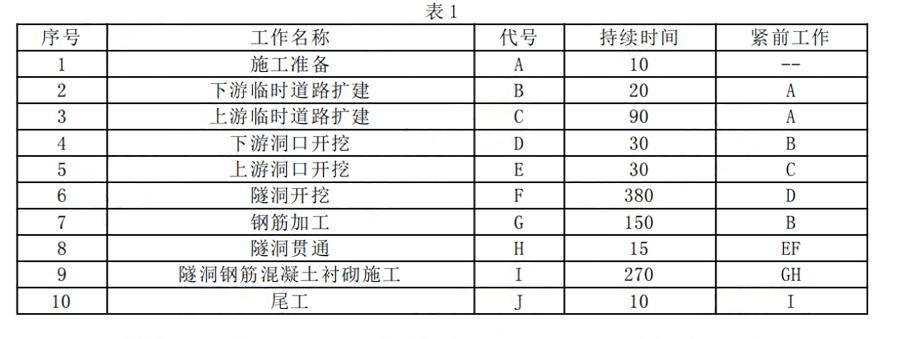

某引水隧洞工程为平洞,采用钻爆法施工,由下游向上游开挖。钢筋混凝土衬砌采用移动模板浇筑,各工作名称和逻辑关系如表 1,经监理批准的施工进度计划如图 1-1
表 1

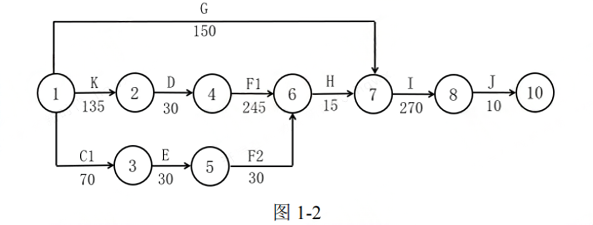

事件一:工程如期开工,A 完工后,因其它标段的影响(非承包人的责任),D 工作开始时间推迟。经发包人批准监理人通知承包人,工作 B、C 正常进行,G 工作不受影响。D 工作暂停,推迟开工 135 天,要求承包人调整进度计划。承包人提出上下游相向开挖的方法,进度计划如图 1-2。其中 C1 为 C 工作剩余时间,K 表示暂停时间。发包人和承包人签订补充协议,约定工期不变,发包人支付赶工费用 108 万元,提前完工奖励 1.5 万元/天,推迟完工处罚 1.5 万元/天。

事件二:上游开挖中,由于未及时支护,导致塌方。共处理塌方石方 450m³,耗时 8 天。承包人以地质不良为由,向发包人提出 49500 元(450m³,110 元/m³)的费用及工期索赔。
事件三、当上下游距离小于 L1 时,爆破时对向开挖面的人员应撤离,当距离小于 L2 时,上游停止开挖,由下游向上游贯通。
事件四:对工期进行检查发现,工作 H 结束时间推迟 10 天,工作 I 实际持续工作为 254 天,工作J 实际持续时间为 6 天。
【问题】
 1.水工地下洞室除了平洞,还有哪些形式?夹角分别是多少?
 2.指出图 1-2 中 F1、F2 分别代表什么,并指出关键线路。
 3.事件二中承包人的要求是否合理,并指出理由。
 4.分别写出 L1、L2 代表数值。
 5.根据事件四,计算实际总工期,对比合同工期是提前还是推迟?并计算发包人应支付承包人的费用。
第 33 题    问答题
某灌溉输水项目,施工过程中发生如下事件:
事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、隧洞等 5 个单位,确定主要单位工程、关键部位单元工程。监理单位开工前将划分表及说明书面报质量监督机构确认。
事件二:渡槽采用定型钢模板预制,①场地平整压实,②混凝土基础平台制作,③钢筋笼吊装,④外模安装,⑤底模安装及平整度调整,⑥内模安装,⑦模板支撑加固,⑧槽身预制拉杆安装,⑨混凝土浇筑,⑩渡槽吊运存放,⑪内模拆除(混凝土养护),⑫外模拆除。
施工流程为①→②→A→B→③→C→D→E→⑨→ →F→G→拆除底模。
事件三:隧洞为平洞,断面跨度 4.2 米,IV 级围岩,局部 V 级围岩。施工单位编制施工方案,采用全断面钻爆法开挖,自钻注浆锚杆加固,并明确了 IV、V 级围岩开挖循环进尺参数。
事件四:该工程未发生质量事故,施工单位自评合格,主要项目全部优良。项目法人组建合同工程完工验收工作组,监理单位组织合同工程完工验收,通过了《合同工程完工验收鉴定书》,并按照规定,进行分发备案。

【问题】
 1.改正事件一中划分表及说明书申报的不妥之处,除主要单位工程、关键部位单元工程外,项目划分还需确定哪些项目?本工程渠道划分的原则是什么?
 2.写出事件二中 ABCDEFG 分别代表什么,用序号表示。
 3.根据事件三中的跨度,确定隧洞的规模。按照原理的不同,锚杆还有哪些形式?写出 IV 类围岩开挖循环进尺参数控制标准。
 4.写出 abc 的质量评定等级,列式计算优良率 d,并判定自评结果 e。
   5.改正事件四中合同工程完工验收的不妥之处,并写出《合同工程完工验收鉴定书》分发备案的具体要求。
第 34 题    问答题
某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示

事件一:开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括工程概况、编制依据、安全生产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理工程师审批,并于开工后 21 日报有管辖权的水行政主管部门备案。
事件二:该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致 1 人死亡,2 人重伤,1 人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。
【问题】

 1.根据背景资料判断,消力池位于闸室上游还是下游?依次写出 123 的名称。
 2.改正事件一中的不妥之处。
 3.本工程安全生产措施方案还包括哪些内容?
 4.事件二中的事故属于哪个等级,施工单位负责人应在什么时间向哪些部门报告。
 5.塔式起重机的哪些人员应取得特种作业资格证书。
第 35 题    问答题
某新建水库枢纽工程,包括主坝、副坝、泄水闸。主坝为混凝土面板堆石坝,副坝为均质土坝。

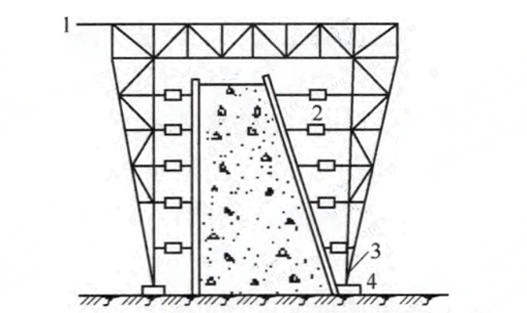

事件一、防浪墙采用移动模板浇筑

事件二、施工单位采用环刀法检测副坝土料压实度(最大干密度 1.66g/cm³)

事件三:新进一批钢筋,施工单位按要求取样,送至有资质的第三方检验机构进行拉力试验。事件四:工程采用紫铜片止水,方案部分内容如下:
(1)沉降缝填充,先装填填缝材料,后浇筑混凝土;(2)紫铜片采用双面焊接,焊缝搭接 10mm ;(3)水平止水片接头在加工厂制作;
(4)水平止水片上 40cm 设置一道水平施工缝,施工时采用将止水片留出的方案;(5)紫铜片在沉降槽处用聚乙烯闭孔泡沫条填缝;
(6)为加强止水片和混凝土的接触,振捣时用振捣泵在止水片上及止水片周围振捣;(7)焊缝采用红铜焊丝;(8)用水检查焊缝的渗透性。
【问题】
 1.写出事件一中 1、2、3、4 的名称。
 2.计算压实度,采用代码列式计算,计算结果保留小数点后两位。
 3.钢筋检验除拉力试验外,还应进行哪些试验。拉伸试验的三个指标是什么。
 4.写出混凝土面板的施工内容。
 5.改正事件四中的不妥之处。
 6.工程结束后,施工单位和发包人签订了质量保修书,写出质量保修书的内容。
