2023年监理工程师考试《交通运输工程监理案例分析 (公路工程专业篇)》全真模拟卷

题目总数:6
总分数:144
时间:不限时
第 1 题    问答题
某公路工程合同总价为16000万元,开工预付款为合同总价的20%。表1-1是承包人每月实际完成的工程计量款。
;
根据合同规定,开工预付款在进度付款累计金额达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回,全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。
问题:
1.开工预付款金额为多少?
2.开工预付款的起扣月是第几月?列式说明理由。
3.从起扣月开始,计算每个月应扣回的开工预付款金额。
第 2 题    问答题

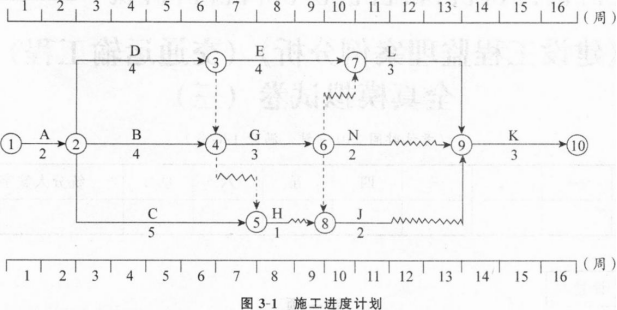

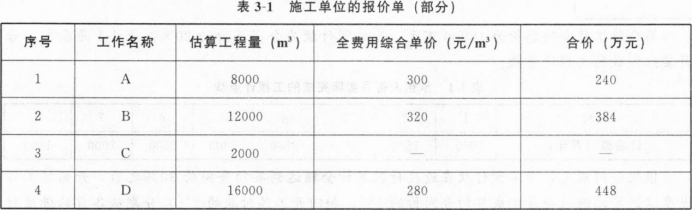

某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划见图3—1。各工作均按匀速施工。施工单位的报价单(部分)见表3—1。
;
;
工程施工到第4周末时进行进度检查,发生如下事件:
事件一:工作A已经完成,但由于设计图纸局部修改。实际完成的工程量为8400m3,工作持续时间未变。
事件二:工作B施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件三:工作C是检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用50000元。
事件四:施工中发现地下文物,导致工作D尚未开始,造成施工单位自有设备闲置40个台班,台班单价为300元/台班、折旧费为100元/台班,施工单位进行文物现场保护的费用为12000元。
事件五:第8周末,由于业主未及时提供图纸,工作E无法开始工作,图纸到第10周末才提供给承包商,但是施工单位的机具在第9周末出现故障,到第11周末才修好,工作E开始工作。
问题:
1.若施工单位在第4周末就工作B、C、D出现的进度偏差提出工程延期的要求,监理工程师应批准工程延期多长时间?为什么?
2.施工单位是否可以就事件二、四提出费用索赔?为什么?若可提出费用索赔,则可以获得的索赔费用是多少?
3.事件三中,工作C发生的费用如何结算?
4.对于事件五,施工单位提出工期索赔,监理工程师应批准工程延期多长时间?为什么?
第 3 题    问答题
某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:①施工放样与断面测量;②路基原地面处理,并认真整平压实;③使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件一:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:①在填筑路堤前,应在填方坡脚以外挖掘排水沟;②选用黏性土作为填料;③路堤分层填筑。每一层表面,应做成1%~2%的双向横坡。当天填筑土层,在第二天早晨碾压。
事件二:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
问题:
1.除了上述方法外,现场质量检查控制的方法还有哪些?
2.背景中设置的路基质量控制关键点是否完整?如不完整,请补充。
3.事件一中,项目部雨期填筑路堤方法有哪些错误?写出正确做法。
4.事件二中,施工单位进行路堑开挖采用的是什么方法?该方法是否恰当?说明理由。
第 4 题    问答题
某山岭隧道为单洞双向两车道公路隧道,其起讫桩号为K68+238~K69+538,隧道长为1300m。该隧道设计图中描述的地质情况为:K68+238~K68+298段以及K69+498~K69+538段为洞口浅埋段,地下水不发育,出露岩体极破碎,呈碎、裂状;K68+298~K68+598段和K69+008~K69+498段,地下水不发育,岩体为较坚硬岩,岩体较破碎,裂隙较发育且有夹泥,其中,K68+398~K68+489段隧道的最小埋深为80mK68+598~K69+008段,地下水不发育,岩体为较坚硬岩,岩体较为完整,呈块状体或中厚层结构,裂隙面内夹软塑状黄泥。
施工过程中发生如下事件:
事件一:根据设计要求,施工单位计划对K68+398~K68+489段隧道实施监控量测,量测项目有:洞内、外观察,地表下沉,钢架内力和外力,围岩压力,周边位移,拱顶下沉,锚杆轴力等。
事件二:施工单位在K68+690~K68+693段初期支护施工时,首先采用激光断面仪对该段隧道开挖断面的超欠挖情况进行测量,检验合格后,采用干喷技术,利用挂模的方式喷射混凝土,并对喷射混凝土强度等实测项目进行了实测。
事件三:在二次衬砌施工前,施工单位发现K68+328~K68+368段多处出现了喷射混凝土掉落的现象,掉落处原岩表面残留有黄泥。施工单位提出了掉落段的处置方法,并进行了复喷施工。
问题:
1.事件一中哪四项为必测项目?
2.指出事件二施工中的错误,补充喷射混凝土质量检验实测项目的漏项。
3.分析事件三中喷射混凝土因原岩面残留黄泥而掉落的原因。
4.本项目是否需要编制专项施工方案?是否需要专家论证、审查?
第 5 题    问答题
某实行监理的工程,实施过程中发生下列事件。
事件一:建设单位于20t8年11月底向中标的监理单位发出监理中标通知书,监理中标价为280万元;建设单位与监理单位协商后,于2019年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长1个月增加监理费8万元;监理服务自合同签订之日起,服务期为26个月。建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2019年2月10日,施工总工期为24个月。
事件二:由于吊装作业危险性较大,施工项目部编制了专项施工方案,并送现场监理员签收。吊装作业前,起重机司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便安排另一名起重机司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:“这是施工单位内部的事情。”
事件三:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业起重机发生故障。为了不影响进度,施工项目经理调来另一台起重机,该起重机比施工方案确定的起重机吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收工程暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件四:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
问题:
1.指出事件一中建设单位做法的不妥之处,写出正确做法。
2.指出事件二中专业监理工程师做法的不妥之处,写出正确做法。
3.指出事件二和事件三中施工项目经理在吊装作业中的不妥之处,写出正确做法。
4.分别指出事件三中建设单位、总监理工程师在工作中的不妥之处,写出正确做法。
5.事件四中,监理单位要求建设单位增加监理费是否合理?说明理由。
第 6 题    问答题

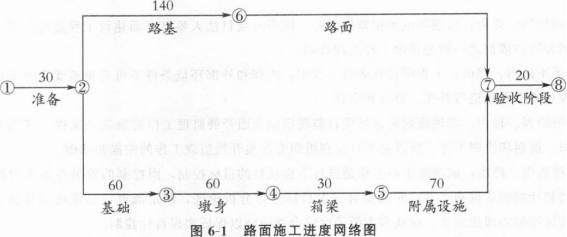

某施工单位中标建设一公路工程,该公路工程包括12km的路基路面和一桥梁工程。其网络图编制见图6-1(单位:d),并得到监理工程师的批准。

路基施工中需要10多万ms的土方,填方采用松散的砂性土和黏土,含水量在25%左右。土方料场距填方处在200~300m左右。
合同约定工期为300d,合同约定,每提前1d奖励5000元,每延误1d罚款10000元。为加快施工进度,施工单位决定路面的基层和面层分成三段进行施工,基层每段的持续时间为25d,面层每段的持续时间为15d。
问题:
1.请将路面的网络图补充完整,计算出路面工程的工期。
2.计算网络图总工期,施工单位是得到奖励还是罚款,其额度为多少?
3.如果桥梁工程基础因某种原因由60d变为70d,是否影响总工期?说明理由。
