2023年二级建造师考试《公路工程管理实务》全真模拟卷

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
填石路堤八道工艺流程中,“检测签认”之前的工序是( )。
A.
施工准备
B.
分层填筑
C.
振动碾压
D.
路基整修
第 2 题    单选题
下列关于土石路堤的填筑要求的叙述中,不正确的是()。
A.
压实机械宜选用自重不小于18t的振动压路机
B.
应分层填筑压实,不得倾填
C.
填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于200mm
D.
填料由土石混合材料变化为其他填料时,土石混合材料最后一层的填料最大粒径宜小于150mm
第 3 题    单选题
以下关于路基冬期施工的说法,错误的是( )。
A.
一级公路的土质路堤不宜进行冬期施工
B.
半填半挖地段、挖填方交界处适宜在冬期施工
C.
冬期施工的路堤填料不得用含水率大的黏质土
D.
冬期挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层
第 4 题    单选题
关于填隙碎石的说法,正确的是( )。
A.
填隙碎石层上为薄沥青面层时,宜使集料的棱角外露3~5mm
B.
填隙碎石基层碾压完成后,如要开放交通,应限制车速
C.
应由近到远将集料按计算的距离卸置于下承层上,应严格控制卸料距离
D.
湿法施工时,宜待结构层稍变干燥后,用重型压路机碾压
第 5 题    单选题
沥青表面处治路面通常采用()施工。
A.
层铺法
B.
平衡梁法
C.
小型机具法
D.
洒布法
第 6 题    单选题
某水泥混凝土路面部分面板断裂为4块,裂缝宽度0.5~3cm不等,板间错台1~2cm不等,对此种病害宜采用的面板治理措施是(  )。
A.
直接灌浆
B.
压注灌浆
C.
局部带状修补
D.
整块板更换
第 7 题    单选题
先张法墩式台座的规定中,结构锚固横梁应有足够的刚度,受力后挠度应不大于( )mm。
A.
1.0
B.
1.2
C.
1.5
D.
2.0
第 8 题    单选题
以下关于挖孔灌注桩施工的技术要求错误的是( )。
A.
孔口护圈不得高出地面
B.
相邻两桩孔不得同时开挖,宜间隔交错跳挖
C.
孔口四周作业范围内不得堆积弃土及其他杂物
D.
孔内有积水且无法排净时,宜按水下混凝土灌注的要求施工
第 9 题    单选题
下列属于反循环回旋钻孔的特点的是( )。
A.
钻进与排渣效率较低
B.
需要用较高质量的泥浆
C.
钻渣不会堵塞管路
D.
接长钻杆时装卸简单
第 10 题    单选题
隧道围岩为坚硬岩,岩体较完整,块状或厚层状结构,其围岩基本质量指标为550~451,该围岩属于( )级。
A.
B.
C.
D.
第 11 题    单选题
关于公路隧道逃生与救援的说法, 错误的是( ) 。
A.
逃生通道距离开挖掌子面不得大于20m
B.
软弱围岩隧道开挖掌子面至洞口之间应设置逃生通道
C.
长、特长及高风险隧道应设报警系统及逃生设备、临时急救器械和应急生活保障品
D.
逃生通道内径不宜小于0.8m
第 12 题    单选题
下列属于交通标志的是(  )。
A.
禁令标志
B.
线形诱导标
C.
分合流标志
D.
突起路标
第 13 题    单选题
(  )既能反映各分部(项)工程的进度,又能反映工程总体的进度。
A.
斜率图
B.
横道图+“S”曲线
C.
网络图
D.
斜条图+“S”曲线
第 14 题    单选题
下列流水参数中,不属于空间参数的是( )。
A.
流水强度
B.
工作面
C.
施工段
D.
施工层
第 15 题    单选题
就地浇筑梁(板)的实测项目中属于关键项目的是( )。
A.
长度
B.
混凝土强度
C.
横坡
D.
平整度
第 16 题    单选题
关于高处作业安全技术要求的说法,错误的是( )。
A.
高处作业场所临边应设置安全防护栏杆
B.
安全带应高挂低用,并应扣牢在牢固的物体上
C.
高处作业人员应定期进行体检
D.
高处作业上下交叉进行时需防护人员进行监督
第 17 题    单选题
合同约定共同延误按不利于承包商原则,由于恶劣环境和业主延迟发放图纸共同存在,承包商可以索赔(  )。
A.
工期补偿和经济补偿
B.
工期补偿,不可以经济补偿
C.
工期不可补偿,经济可以补偿
D.
工期和经济都不可补偿
第 18 题    单选题
适用于500m以上的中长距离运土的机械为(  )。
A.
拖式铲运机
B.
推土机
C.
装载机
D.
挖掘机
第 19 题    单选题
下列设计变更属于重大设计变更范畴的是(  )。
A.
超过初步设计批准概算的
B.
连续长度2km以上(10km以下)的路线方案调整的
C.
其他单项工程费用变化超过500万元的
D.
路面结构类型、宽度和厚度发生变化的
第 20 题    单选题
某施工现场发生安全生产事故,造成6人死亡,直接经济损失6000万元人民币。根据《生产安全事故报告和调查处理条例》,这属于(  )生产安全事故。
A.
一般
B.
较大
C.
特别重大
D.
重大
第 21 题    多选题
粒料桩采用振动沉管法施工的施工工艺程序有( )。
A.
振冲器就位对中
B.
清孔
C.
关机停水
D.
加料振密
E.
强制搅拌
第 22 题    多选题
下列关于重力式挡土墙的叙述中,正确的有()。
A.
造价比较低
B.
节约占地
C.
形式简单
D.
适应性强
E.
在软弱地基上修建受到承载力的限制
第 23 题    多选题
下列情况,应在沥青面层下铺筑下封层的是( )。
A.
需加铺磨耗层改善抗滑性能的旧沥青路面
B.
半刚性基层上铺筑沥青层
C.
位于多雨地区且沥青面层空隙较大,渗水严重
D.
在铺筑基层后,不能及时铺筑沥青面层,且须开放交通
E.
在水泥混凝土路面上铺筑沥青层
第 24 题    多选题
桥梁附属设施包括(  )。
A.
桥面系
B.
伸缩缝
C.
桥头搭板
D.
锥形护坡
E.
支座系统
第 25 题    多选题
对公路隧道围岩详细定级时,应对岩体基本指标进行修正的情况有(  )。
A.
有地下水
B.
存在高初始应力
C.
存在低初始应力
D.
围岩土体潮湿
E.
围岩稳定性受软弱结构面影响,且由一组起控制作用
第 26 题    多选题
视频监视系统的功能包括( )。
A.
火灾报警功能
B.
选择与控制功能
C.
视频图像监视功能
D.
多级联网视频监控功能
E.
呼叫救援功能
第 27 题    多选题
下列属于土方路基工程质量检验实测项目有()。
A.
弯沉
B.
纵断高程
C.
中线偏位
D.
平整度
E.
平顺度
第 28 题    多选题
重大事故隐患治理方案包括(  )。
A.
隐患的现状及其产生原因
B.
隐患的危害程度和整改难易程度分析
C.
治理的目标和任务
D.
负责治理的机构和人员
E.
经费和物资的落实
第 29 题    多选题
公路工程项目的直接费包括()。
A.
措施费
B.
机械费
C.
人工费
D.
企业管理费
E.
材料费
第 30 题    多选题
根据《公路工程建设项目招标投标管理办法》规定,下列需要重新招标情形是( )。
A.
通过资格预审的申请人少于3个的
B.
投标人少于3个的
C.
所有投标均被否决的
D.
中标候选人均未与招标人订立书面合同的
E.
所有投标人的报价低于招标人设置最高投标限价
第 31 题    问答题
背景资料:
某二级公路工程K30+200~K30+500,地势平坦,路基断面形式为路堤,路堤边坡高度平均22.3m,路基填料为2公里外的路堑挖方,调运过来填筑,拟采用机械化施工。
施工单位施工组织设计中路基填筑的施工方案如下:
(1)土质分析:借土土质主要为砂性土,各项指标符合要求,作为筑路材料较好。
(2)路基填筑:先进行基底处理,然后确定分层的松铺厚度,水平分层填筑,分层压实,每层填土宽度等于填层设计宽度。
(3)压实施工:由于土质为砂性土,采用光轮压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。
问题:
1.K30+200~K30+500的路基容易出现什么病害?产生的原因有哪些?
2.指出施工单位施工方案的错误之处并改正。
3.为了检测该路段的压实度,路基土的现场密度的测定方法有哪些?
4.该段路基的土方运输与填筑施工的需要配置哪些主要机械?
第 32 题    问答题
背景资料:

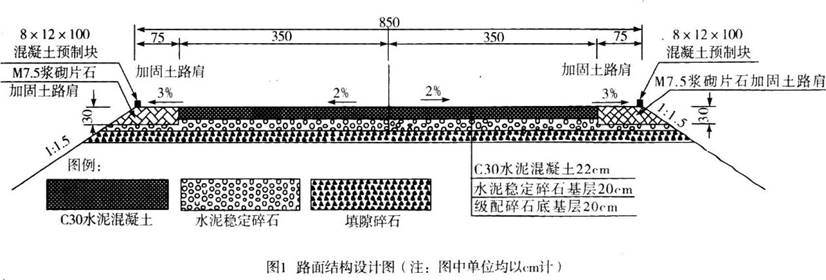

某施工单位承接了长68.0km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如图1所示。

该工程采用清单计价,施工合同中的清单单价部分摘录如表2所示。

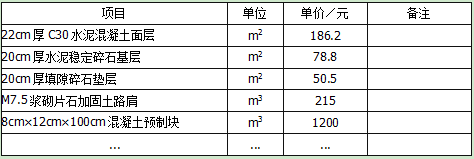

表2合同清单单价表

问题:
1.写出图中8cm×12cm×100cm预制块构筑物的名称和作用。
2.写出图中排除路面表面水至路基范围之外的途径。
3.计算M7.5浆砌片石加固土路肩的合同清单总价。
4.简述施工中的材料费控制的途径。
第 33 题    问答题
背景资料:

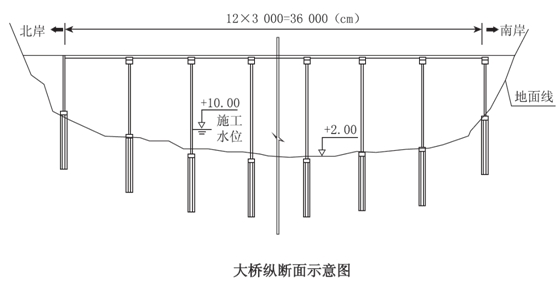

某施工单位承接了某二级公路预应力混凝土连续梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。

施工单位无大型施工船只,用于本桥大型临时设施的材料有Φ560mm钢管、工字钢等型钢、贝雷架。
根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标与垂直度控制;②护筒埋深;③泥浆指标控制;④孔径的控制,防止缩径;⑤桩顶、桩底标高的控制;⑥导管接头质量检查与水下混凝土的灌注质量。
根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。
问题:
1、根据背景资料,施工单位进行钻孔灌注桩施工应采用哪些主要大型临时设施?说明理由。
2、施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
3、补充钻孔灌注桩质量控制点的内容。
4、施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。
第 34 题    问答题
背景资料:
某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,左右线隧道跨度为10m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
事件1:考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动,早喷锚、勤测量、紧封闭”的基本原则。
事件2:隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。当拱顶下沉速率小于规定值时及时施作二次衬砌。
事件3:在施工过程中,该隧道洞身掘进采用预裂爆破方法,炮眼布置形式如图。由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动。

问题:
1、按照隧道长度划分,左右线隧道分别属于什么隧道,说明理由。
2、事件2中,补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3、事件3中,说明预裂爆破方案中 a、b、c 三种炮眼的名称。并写出三种炮眼起爆顺序。
4、事件2中,二次衬砌施作时机是否合理?说明理由。
