(进度)第三章 网络计划技术 - 第三节 网络计划时间参数的计算
(进度)第三章 网络计划技术 - 第三节 网络计划时间参数的计算
题目总数:23
总分数:31
时间:不限时
第 1 题
单选题
在工程网络计划中,工作的最迟开始时间等于本工作的( )。
A.
最迟完成时间与其时间间隔之差
B.
最迟完成时间与其持续时间之差
C.
最早开始时间与其持续时间之和
D.
最早开始时间与其时间间隔之和
第 2 题
单选题
在工程网络计划中,某项工作的最迟开始时间与最早开始时间的差值为该工作的()。
A.
时间间隔
B.
搭接时距
C.
自由时差
D.
总时差
第 3 题
单选题
工程网络计划中,某项工作的总时差为零时,则该工作的()必然为零。
A.
时间间隔
B.
时距
C.
间歇时间
D.
自由时差
第 4 题
单选题
当本工作有紧后工作时,其自由时差等于所有紧后工作最早开始时间与本工作()。
A.
最早开始时间之差的最大值
B.
最早开始时间之差的最小值
C.
最早完成时间之差的最大值
D.
最早完成时间之差的最小值
第 5 题
单选题
某工程双代号网络计划如图3—10所示,其中E工作的最早开始时间和最迟开始时间是()。
A.
3和5
B.
3和6
C.
4和5
D.
4和6
第 6 题

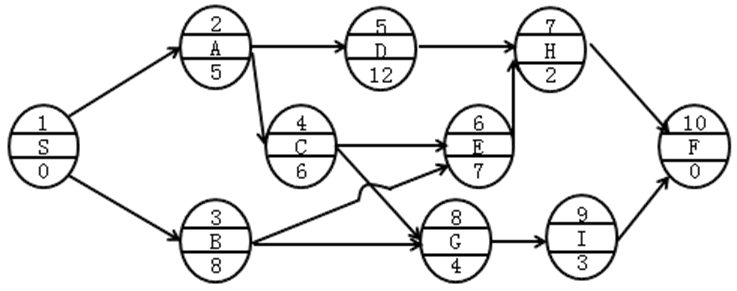

单选题
某工程双代号网络计划如图3-11所示,其关键工作有()。
A.
工作B、E、F、I
B.
工作D、F、I、J
C.
工作B、E、G
D.
工作C、H
第 7 题
单选题
某工程双代号网络计划中,工作M的持续时间为5天,相关节点的最早时间和最迟时间如图3—12所示,则工作M的总时差是()天。
A.
1
B.
2
C.
3
D.
4
第 8 题
单选题
下列选项中,最早开始时间的概念是()。
A.
在紧前工作的约束下,本工作有可能开始的最早时刻
B.
在紧前工作的约束下,本工作有可能完成的最早时刻
C.
在紧后工作的约束下,本工作必须开始的最早时刻
D.
在紧后工作的约束下,本工作必须开始的最迟时刻
第 9 题
单选题
工作的总时差是指在不影响()的前提下,工作可以利用的机动时间。
A.
总工期
B.
紧后工作最早开始时间
C.
紧后工作自由时差
D.
紧后工作最迟完成时间
第 10 题
单选题
在工程网络计划中,M工作的最早开始时间为第16天,其持续时间为4天,该工作有3项紧后工作,它们的最早开始时间分别为第22天、第24天,第25天,则M工作的自由时差为()天。
A.
2
B.
3
C.
4
D.
5
第 11 题
单选题
当已规定了要求工期Tr时,网络计划的计划工期Tp应()。
A.
Tp=Tr
B.
Tp≤Tr
C.
Tp≥Tr
D.
Tp<Tr
第 12 题
单选题
在某工程双代号网络计划中,如果以某关键节点为完成节点的工作有3项,则该3项工作()。
A.
全部为关键工作
B.
至少有一项为关键工作
C.
自由时差相等
D.
总时差相等
第 13 题
单选题
某工程双代号网络计划如图3-44所示,关键线路有()条。
A.
1
B.
2
C.
3
D.
5
第 14 题
单选题
当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的()。
A.
总时差最小
B.
自由时差为零
C.
时间间隔最小
D.
自由时差等于总时差
第 15 题
单选题
某工程双代号网络计划如图3-48所示,其关键线路有()条。
A.
1
B.
2
C.
3
D.
4
第 16 题
多选题
某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如图3-58所示,该计划表明()。
A.
工作4—5与工作6—7的总时差相等
B.
工作2—6与工作3—5的自由时差相等
C.
工作3—7的总时差与自由时差相等
D.
工作1—3的总时差与自由时差相等
E.
工作1—2与工作1—3的自由时差相等
确定
第 17 题
多选题
某分部工程双代号网络计划如图3-60所示。图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A.
工作1—3为关键工作
B.
工作1—4的总时差为1
C.
工作3—6的自由时差为0
D.
工作4—8的自由时差为0
E.
工作6—10的总时差为3
确定
第 18 题
多选题
在图3-64所示的双代号网络计划中,关键线路有()。
A.
①→②→⑥→⑧
B.
①→③→⑥→⑧
C.
①→③→⑤→⑧
D.
①→③→⑤→⑥→⑧
E.
①→④→⑤→⑥→⑧
确定
第 19 题
多选题
某工程双代号网络计划如图3-69所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A.
工作1—2和工作1—3均为关键工作
B.
工作1—4的总时差为2
C.
工作2—6和工作3—6均为关键工作
D.
工作4—5的总时差和自由时差相等
E.
工作5—7的自由时差为1
确定
第 20 题
多选题
某工程双代号网络计划如图3-71所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A.
工作1—2为关键工作
B.
工作1—3的自由时差为0
C.
工作3—5为关键工作
D.
工作4—7的总时差为0
E.
工作5—7的总时差为0
确定
第 21 题
多选题
某工程双代号网络计划如图3-73所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
A.
工作1—3的总时差与自由时差相等
B.
工作2—4和工作3—6均为关键工作
C.
工作2—6的总时差与自由时差相等
D.
工作3—5的总时差与自由时差相等
E.
工作4—7与工作5—7的自由时差相等
确定
第 22 题
多选题
某工程单代号网络计划如图3-74所示,其中关键工作有()。
A.
工作B
B.
工作C
C.
工作D
D.
工作E
E.
工作H
确定
第 23 题
多选题
网络计划中工作的自由时差是指该工作( )。
A.
最迟完成时间与最早完成时间的差
B.
与其所有紧后工作自由时差与间隔时间和的最小值
C.
所有紧后工作最早开始时间的最小值与本工作最早完成时间的差值
D.
与所有紧后工作间波形线段水平长度和的最小值
E.
与所有紧后工作间间隔时间的最小值
确定
