2021年一级建造师考试《机电工程》模拟卷(二)

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
机电工程项目成本控制中,在竣工交付使用及保修阶段项目成本控制要点是( )。
A.
计算实际成本
B.
控制返工返修
C.
控制保修期的保修费用支出
D.
注意工程变更
第 2 题    单选题
当对管道的质量证明书数据有异议时,正确的是( )。
A.
在异议未解决前,该批管道不得使用
B.
可以使用,但必须做好标识并可追溯
C.
进行压力试验合格后可以使用
D.
GC3级管道可以使用,GC1级不可使用
第 3 题    单选题
常用的绝热结构层施工方法中,(  )较适合异形管件的绝热以及室外地面或地下管道绝热。
A.
喷涂法
B.
浇注法
C.
捆扎法
D.
充填法
第 4 题    单选题
钢结构安装前应按规定进行高强度螺栓连接摩擦面的试验是( )。
A.
扭矩系数试验
B.
紧固轴力试验
C.
弯矩系数试验
D.
抗滑移系数试验
第 5 题    单选题
塔式起重机是常用的起重设备之一,塔式起重机的适用范围不包括(  )。
A.
某一范围内数量多
B.
每一单件重量较小的设备
C.
作业周期短
D.
构件吊装
第 6 题    单选题
压缩机安装的基础宜采用( )。
A.
绝热层基础
B.
框架式基础
C.
箱式基础
D.
柱基础
第 7 题    单选题
下列交底内容中,不属于施工组织设计交底的是( )。
A.
组织机构设置与分工
B.
施工进度安排
C.
主要施工工艺及施工方法
D.
施工程序和顺序
第 8 题    单选题
设备验收的主要依据不包括( )。
A.
设备采购合同
B.
国家标准法规
C.
监造大纲
D.
设备采购评审
第 9 题    单选题
为用于工艺控制、质量检测及物资管理的周期性检定的计量器具是(  )。
A.
A类计量器具
B.
B类计量器具
C.
C类计量器具
D.
D类计量器具
第 10 题    单选题
下列中关于工程测量的程序,说法正确的是(  )
A.
设置基础纵横中心线→设置基础标高基准点→确认永久基准点、线→安装过程测量控制
B.
确认永久基准点、线→设置基础纵横中心线→设置基础标高基准点→设置沉降观测点
C.
设置基础纵横中心线→设置沉降观测点→设置基础标高基准点→安装过程测量控制
D.
确认永久基准点、线→安装过程测量控制→设置基础纵横中心线→设置基础标高基准点
第 11 题    单选题
适用于火灾蔓延速度快、闭式喷头不能有效覆盖起火范围等的高危险场所的水灭火系统是( )。
A.
干式系统
B.
雨淋系统
C.
水幕系统
D.
水喷雾系统
第 12 题    单选题
下列有关钢材表面处理的质量等级要求说法正确的是(  )
A.
St2级:彻底的喷射或抛射除锈
B.
Sa2.5级:非常彻底的喷射或抛射除锈
C.
St3级:使金属表观洁净的喷射或抛射除锈
D.
喷射或抛射除锈金属表面处理质量等级分为St2级、St3级两级
第 13 题    单选题
下列起重机中,属于非标准生产起重机产品的是( )。
A.
塔式起重机
B.
施工升降机
C.
汽车起重机
D.
桅杆起重机
第 14 题    单选题
设备安装质量的精度调整不包括( )。
A.
设备的中心位置
B.
同轴度
C.
水平度
D.
垂直度
第 15 题    单选题
绝缘子属于电力线路设施保护范围中的(  )。
A.
电力线路设施
B.
电力电缆线路
C.
电力线中处使用的有关设施
D.
电力调度设施
第 16 题    单选题
下列成本分析方法中,不属于专项成本的分析是( )。
A.
成本盈亏异常分析
B.
工期成本分析
C.
管理费分析
D.
资金成本分析
第 17 题    单选题
吊装系统失稳的主要原因不包括(  )。
A.
多机吊装不同步
B.
设计与吊装时受力不一致
C.
桅杆系统缆风绳、地锚失稳
D.
不同起重能力的多机吊装荷载分配不均
第 18 题    单选题
建筑管道常用的连接方法中,(  )用于给水及排水铸铁管及管件的连接。
A.
承插连接
B.
螺纹连接
C.
法兰连接
D.
沟槽连接
第 19 题    单选题
劳动力的动态管理是指根据(  )对劳动力进行跟踪平衡、协调,以解决劳务失衡、劳务与生产要求脱节的动态过程。
A.
生产任务和施工条件的变化
B.
作业人员的积极性充分调动
C.
动态平衡和日常调度
D.
达到劳动力优化组合
第 20 题    单选题
下列汽轮机属于按工作原理划分的是(  )汽轮机。
A.
抽气式
B.
轴流式
C.
凝汽式
D.
冲动式
第 21 题    多选题
关于变压器送电试运行的说法,正确的有( )。
A.
变压器第一次投入时可全压冲击合闸
B.
变压器应进行5次空载全压冲击合闸
C.
第一次受电的持续时间不应少于10min
D.
变压器试运行要注意短路电流和空载电流
E.
变压器空载运行12h后方可投入负荷运行
第 22 题    多选题
按工程质量验收划分的原则下列工程中,属于分部工程的有(  )。
A.
防腐蚀工程
B.
电缆敷设
C.
工业炉砌筑工程
D.
煤气管道工程
E.
自动化仪表工程
第 23 题    多选题
下列材料采购合同的履行环节包括( )。
A.
产品的交付
B.
交货检验的依据
C.
产品数量的验收
D.
采购合同的变更
E.
货物运距、运输方法
第 24 题    多选题
停工待检(H)点应包括( )。
A.
重要工序节点
B.
隐蔽工程
C.
重要部位的加工
D.
关键的试验验收点
E.
不可重复试验验收点
第 25 题    多选题
管道压力试验结束后,应及时(  )。
A.
拆除盲板
B.
拆除膨胀节临时约束装置
C.
拆开截止阀
D.
充带压气体
E.
排除积液
第 26 题    多选题
室内给水金属管道立管的管卡设置要求,正确的是( )。
A.
楼层高度小于或等于5m,每层必须安装1个
B.
管道支架高度距地面为1.2m
C.
2个以上管卡应匀称安装
D.
同一房间管卡应安装在同一高度上
E.
楼层高度大于5m时,每层不得少于2个
第 27 题    多选题
排管电缆敷设要求,说法正确的是()
A.
电缆排管可用石棉水泥管或混凝土管,但管内必须光滑
B.
孔径一般应不小于电缆外径的2.5倍
C.
敷设电力电缆的排管孔径应不小于75mm
D.
埋入地下排管顶部至地面的距离,人行道上应不小于500mm
E.
在直线距离超过100m 、排管转弯和分支处都要设置排管电缆井
第 28 题    多选题
智能化系统检测前应提交的资料包括(  )。
A.
工程技术文件
B.
设备材料进场检验记录
C.
设计变更记录
D.
自检记录
E.
分部工程质量验收记录
第 29 题    多选题
吊装方法基本选择步骤有(  )。
A.
环境分析
B.
安全性分析
C.
技术可行性论证
D.
进度分析
E.
成本分析
第 30 题    多选题
根据国家标准《工业管道的基本识别色、识别符号和安全标识》工业管道的识别符号的组成有( )。
A.
使用性能
B.
物质名称
C.
流向
D.
主要工艺参数
E.
安全图例
第 31 题    问答题
【背景资料】

某机电工程施工单位与建设单位签订工程施工合同,合同工期15个月,经总监理工程师批准的施工进度计划如图2—8所示。

工程实施过程中发生了下列事件:
事件一:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业的时间见表2—10。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件三:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,以加快后续工程进度。经分析得到的各工作有关数据见表2—10。

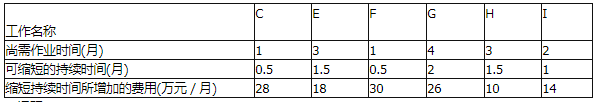

各工作相关数据表2—10

【问题】
1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?
2.事件一中,对于A工作出现的质量问题,写出项目监理机构的处理程序。
3.事件二中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。
4.针对事件二,项目监理机构应批准的工程延期时间为多少?说明理由。
5.针对事件三,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
第 32 题    问答题
背景资料
某机电安装公司采用EPC方式承包了一项石油化工工程,在设备订货采购阶段,该机电安装公司通过投标询价向某设备制造厂订制了一批塔、容器类非标设备,包括3台分段到货的塔和8台整体到货的卧式容器。安装公司项目部采购部门对该批非标设备进行了监造,编制了监造大纲。监造大纲内容有:(1)制定监造计划及进行控制和管理措施;(2)进行控制和管理的措施;(3)明确监造过程。并派出了监造工程师驻厂监造。
按照设备采购合同,塔、容器分批到货。第一批到货设备是2台分段到货的分馏塔,运抵施工现场后,安装公司项目部组织相关质检、技术人员进行了现场验收。在检查验收设备时发现分馏塔存在较多缺陷,包括:表面焊接缺陷如凹陷、焊瘤、飞溅等严重;塔体外表面有划痕、敲击伤痕等损伤,表面有锈迹,内部有积水腐蚀现象,分段处的端口有多处凹凸不平的撞击损伤。建设单位表示不能通过验收,设备应给予报废。
在对缺陷进行检查、鉴定后,监理单位提出,现有缺陷可以得到处理,构不成设备报废,由于安装工程需要,建议采取“紧急放行”措施,该塔进入安装程序。对存在的质量问题进行整改处理。
安装公司项目部采购部门吸取了教训,修订了非标设备制造过程监造质量控制要点,加强了后续非标设备的监造工作,使后续出厂的设备质量符合质量要求。
问题
1.背景中监造大纲还需补充哪些内容?
2.分段到货设备的现场验收主要有哪些检查检验项目?
3.本次“紧急放行”的依据是什么?对工程施工有什么实际作用?
4.质量预控方案一般包括哪些内容?
第 33 题    问答题
某安装公司总包氮氢压缩分厂的全部机电安装工程,其中氮氢压缩机为多段活塞式,工作压力为32MPa,电机与压缩机本体分两件进场,现场用齿式联轴器连接。压缩机系统的管道随机组订货,现场组装试验。
开工前,安装公司决定压缩机系统的机械设备、电气自动化、管道等主体工程由本单位自行安装,防腐保温及其他非主体工程分包给具有相应资质的分包单位承担。安装公司对分包工程从技术、质量、安全、进度、工程款支付等进行施工全过程的管理。
施工前,施工方案编制人员向施工作业人员作了分项、专项工程的施工方案交底,由于交底内容全面、重点突出、可操作性强,故施工中效果明显,工程进展顺利。
试运行阶段,一台压缩机振动较大,经复查土建无施工质量问题,基础无下沉;设备制造质量全部合格;复查安装记录,垫铁设置合理且按规定定位焊接,一、二次灌浆均符合质量要求,测量仪器精度合格,各种环境因素对安装无影响。建设单位要求安装公司进一步认真复查并处理。
【问题】
1.压缩机系统的管道,按压力管道分类属于什么管道?应进行哪些试验?
2.对分包工程管理的主要依据有哪些?
3.施工方案交底主要包括哪些内容?
4.根据背景资料分析可能引起压缩机振动大的原因,应由哪个单位承担责任?
第 34 题    问答题
在机电工程项目公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A安装单位有资格参加评标。
评标委员会由5人组成,其中当地建设行政管理部门的招标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。
评标时发现,B施工单位投标报价明显低于其他投标单位的报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。(该承包商将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字)
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目经理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理、保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
【问题】
1.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
2.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
3.判别B、D、F、H四家施工单位的投标是否为有效标,并说明理由。
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用。(不考虑保险因素)
第 35 题    问答题
背景资料
某化工厂扩建,厂方(业主)将维修间新建工程PC项目的建设授标A单位。A单位将车间内的20t桥式起重机安装工作承包给无资质的作业队B。作业队B与A单位签订合同,只约定了质量要求和承包价款。C单位为B作业队提供担保。在建设期间,互检中发现有3台机组的垫铁超出规范,具体如下:1号机组16组垫铁中有7组达到每组6块垫铁;2号机组12组垫铁中有2组只有一块平垫;3号机组12组垫铁中有1组垫铁翘曲。在返工后,达到了规范的要求。在桥式起重机做大车负重行走试验时,桥式起重机限位开关失灵,配重突然滑落,砸坏了一台已完成试验的设备,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量不符合要求,使行程开关不动作而造成这起事故。后重新订购了设备,并重新安装完毕。该事故造成项目延后70天。业主根据与A单位签订的合同,处罚了A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。
问题
1.A单位与B作业队间的合同是否有效?
2.用列表法标明垫铁的质量问题。并划分A类、B类、C类的质量问题。
3.简述生产经营单位的应急预案的内容。
4.A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,C单位应承担什么责任?
