2021年一级建造师考试《水利水电工程管理与实务》模拟试卷(一)

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
下列项目中,不属于水电工程总概算的是( )。
A.
枢纽工程概算
B.
建设征地和移民安置补偿费用概算
C.
生态工程概算
D.
独立费用概算
第 2 题    单选题
受弯构件的受拉区焊接钢筋接头配置在同一截面的允许百分率最大值为( )。
A.
30%
B.
40%
C.
50%
D.
80%
第 3 题    单选题
施工单位的“三级检查制度”指(  )。
A.
班组初检、作业队复检、项目部终检
B.
班组初检、作业队复检、项目经理终检
C.
检验员初检、作业队复检、项目部终检
D.
班组初检、项目经理复检、项目部终检
第 4 题    单选题
下列管理过程的审计,不属于水利工程基本建设项目审计的是( )。
A.
开工审计
B.
建设期间审计
C.
后评价审计
D.
竣工决算审计
第 5 题    单选题
根据《水利工程建设项目管理规定》(水建[1995]128号),下列建设阶段中属于水利工程立项过程的是( )。
A.
规划
B.
项目建议书阶段
C.
招标设计
D.
初步设计
第 6 题    单选题
根据《水工程建设规划同意书制度管理办法(试行)》(水利部令第31号),下列建设工程中,不属于水工程的是( )。
A.
水闸
B.
堤防
C.
码头
D.
水库
第 7 题    单选题
水利工程建设项目招标方式分为(  )。
A.
公开招标、邀请招标和议标
B.
公开招标和议标
C.
邀请招标和议标
D.
公开招标和邀请招标
第 8 题    单选题
新拌砂浆的流动性用(  )表示,保水性用(  )表示。
A.
沉入度、分层度
B.
坍落度、分层度
C.
坍落度、沉入度
D.
沉入度、坍落度
第 9 题    单选题
型号为20Sh-19的水泵是( )离心泵。
A.
单级单吸卧式
B.
单级双吸卧式
C.
单级单吸立式
D.
单级双吸立式
第 10 题    单选题
水利工程水平位移监测通常采用( )。
A.
交会法
B.
三角高程法
C.
水准观测法
D.
视准线法
第 11 题    单选题
《水利部生产安全事故应急预案(试行)》属于(  ),是水利行业关于事故灾难的应急预案。
A.
国家预案
B.
部门预案
C.
总体预案
D.
专项预案
第 12 题    单选题
承包人更换项目经理应事先征得发包人同意,并应在更换(  )天前通知发包人和监理人。
A.
7
B.
14
C.
21
D.
28
第 13 题    单选题
下列方法中,不属于水利基本建设项目竣工决算审计方法的是( )。
A.
初查法
B.
详查法
C.
核对法
D.
调查法
第 14 题    单选题
根据施工生产防火安全的需要,水利工程施工现场消防通道应保持通畅,宽度不得小于( )m。
A.
1.5
B.
2.5
C.
3.5
D.
4.5
第 15 题    单选题
混凝土大坝横缝的止水系统应设置在( )附近。
A.
上游坝面
B.
坝体中线
C.
下游坝面
D.
上、下游坝面
第 16 题    单选题
适用于有一岸具有较宽的台地、垭口或古河道的地形的导流方式是(  )。
A.
明渠导流
B.
隧洞导流
C.
涵管导流
D.
束窄河床导流
第 17 题    单选题
工程实施过程中,需对单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程的项目划分进行调整时,项目法人应重新报送(  )确认。
A.
主管部门
B.
工程质量监督机构
C.
县级及以上人民政府
D.
流域机构
第 18 题    单选题
建在蓄滞洪区的房屋应当采用( )结构。
A.
双层
B.
砖混
C.
坡屋面
D.
平顶式
第 19 题    单选题
单位工程完工验收应具备的条件是(  )。
A.
单位工程已按批准设计文件规定的内容全部完成
B.
已移交运行管理单位
C.
单位工程所有分部工程已经完建并验收合格
D.
少量尾工已妥善安排
第 20 题    单选题
下列处理方法中,不属于水利工程施工合同争议的处理方法是( )。
A.
投诉
B.
仲裁
C.
诉讼
D.
友好协商解决
第 21 题    多选题
下列混凝土性能中,属于耐久性的有( )。
A.
抗渗性
B.
和易性
C.
抗冻性
D.
抗冲磨性
E.
抗侵蚀性
第 22 题    多选题
下列作业中,属于特殊高处作业的有( )。
A.
强风高处作业
B.
异温高处作业
C.
雪天高处作业
D.
悬空高处作业
E.
作业高度10m的高处作业
第 23 题    多选题
根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程建设项目按其功能和作用分为( )等类别。
A.
公益性
B.
非公益性
C.
准公益性
D.
经营性
E.
非经营性
第 24 题    多选题
水利水电工程施工中,下列情况中,应编制冬期施工作业计划的是( )。
A.
昼夜平均气温低于5℃
B.
最低气温低于-3℃
C.
昼夜平均气温低于6℃
D.
最低气温低于-1℃
E.
昼夜温差超过10℃
第 25 题    多选题
根据《水利水电工程施工组织设计规范》SL 303--2017,应根据( )等因素确定导流建筑物的级别。
A.
保护对象
B.
失事后果
C.
使用年限
D.
工程总工期
E.
导流建筑物规模
第 26 题    多选题
叶片泵按泵轴安装形式分为( )。
A.
立式泵
B.
离心泵
C.
卧式泵
D.
混流泵
E.
斜式泵
第 27 题    多选题
下列关于水利工程项目开标会的说法,正确的是( )。
A.
投标文件密封不符合招标文件要求的,将不被接受
B.
投标文件逾期送达的,将不被接受
C.
投标人的法定代表人必须参加开标会
D.
投标人对开标过程有异议的,应在开标现场提出
E.
对开标的异议和答复应记入开标会记录
第 28 题    多选题
水利水电工程施工专业承包企业资质等级包括( )。
A.
特级
B.
一级
C.
二级
D.
三级
E.
四级
第 29 题    多选题
移动式启闭机形式主要有(  )。
A.
卷扬式启闭机
B.
螺杆式启闭机
C.
门式启闭机
D.
油压式启闭机
E.
桥式启闭机
第 30 题    多选题
根据《水利水电工程施工质量检验与评定规程》SL176-2007,关于单位工程施工质量优良标准,以下说法正确的是(  )。
A.
外观质量得分率达到85%以上
B.
主要分部工程80%优良,且施工中未发生过重大质量事故
C.
质量事故已按要求进行处理
D.
工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求
E.
单位工程施工质量检验与评定资料齐全
第 31 题    问答题
背景资料
某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元,招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。
投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。
第 32 题    问答题
背景资料
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。
工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
主要材料预算价格表

工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。
工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。
经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回填。



问题
1.依据背景资料,分别简要说明B单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。
2.依据背景资料,分别指出B单位“前5周大坝土石方开挖成本数据相关曲线示意图”中A、B、C三条曲线的名称。
3.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。
4.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格?
5.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?
第 33 题    问答题
背景资料
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:
1.开标时间为2013年9月21日上午9:00;
2.计划工期为12个月;
3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%;
4.施工围堰由施工单位负责设计,报监理单位批准;
5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。
甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
招标文件澄清通知(第1号)
甲、乙、丙、丁:
甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。
招标人:盖(单位)公章
2013年9月10日
附件:×××水闸工程初步设计文件中的施工围堰设计方案

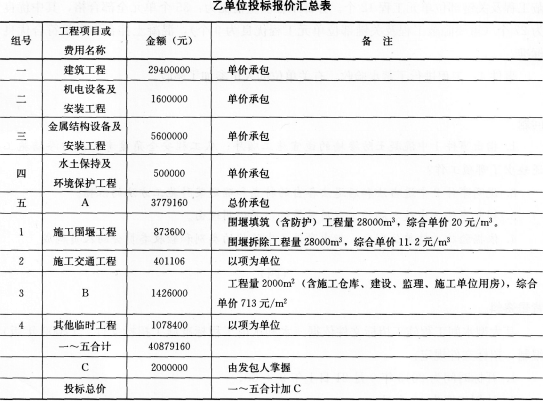

经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:
;
实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。
问题
1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。
第 34 题    问答题
背景资料
某河道治理工程包括堤防退建、穿堤建筑物、河道疏浚及堤顶道路等。堤防级别为2级,筑堤土料为黏性土。施工过程中发生如下事件:
事件1:工程开工前,施工单位组织有关单位进行了项目划分,共划分1个单位工程、4个分部工程,单元工程依据《水利水电工程施工质量检验与评定规程》SL 176—2007划分。
事件2:施工过程中对堤防退建A单元工程质量进行了检验,A单元工程共有2个工序,其中土料碾压工序1(简称A1)的检验结果为:主控项目(压实度)合格率92%,不合格样的压实度不低于设计值的96%且不集中分布;一般项目合格率为91%。各项报验资料符合规范要求。
事件3:施工过程中对B单元工程质量进行了检验,B单元工程共有5个工序,5个工序全部合格,其中有3个优良,且主要工序达到优良级。各项报验资料符合规范要求。
事件4:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工和工程运行管理等单位对工程外观质量进行了评定,外观质量得分率为79%。
问题
1.指出事件1中的不妥之处并说明原因。
2.评定事件2中A1工序的质量等级,并说明原因。
3.评定事件3中B单元工程的质量等级并说明原因。
4.指出事件4中的不妥之处,并说明理由。
第 35 题    问答题
背景资料

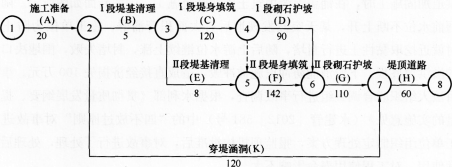

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。

在工程施工过程中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。
事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“工段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
问题
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?
