2022年二级建造师考试《矿业工程管理与实务》模拟(二)

题目总数:34
总分数:120
时间:不限时
第 1 题    单选题
矿区基本控制网设立的目的是( )。
A.
将矿区纳入不同的平面坐标系统和高程系统之中
B.
将矿区纳入统一的平面坐标系统和高程系统之中
C.
将矿区的不同部分纳入各自的平面坐标系统和高程系统之中
D.
将整个矿区分成不同的平面坐标系统和高程系统
第 2 题    单选题
斜井导入高程,通常采用( )方法来完成。
A.
三角高程测量
B.
水准测量
C.
长钢尺导入
D.
钢丝导入
第 3 题    单选题
决定混凝土强度及其和易性的重要指标是混凝土中的(  )。
A.
水泥含量
B.
砂子含量
C.
水胶比
D.
水的含量
第 4 题    单选题
对钢材进行冷加工强化的目的是( )。
A.
提高钢材低温强度
B.
降低钢材韧性
C.
改善钢材的硬度
D.
提高钢材的屈服强度
第 5 题    单选题
工业炸药按使用条件分类,关于第二类炸药的说法正确的是(  )。
A.
准许在一切地下和露天爆破工程中使用的炸药
B.
准许在地下和露天爆破工程中使用,但不包括有瓦斯和矿尘爆炸危险的矿山
C.
只准许在露天爆破工程中使用
D.
准许在露天无水的爆破工程中使用
第 6 题    单选题
当井塔施工工期要求紧迫,企业技术、管理素质、施工装备好,井塔上又无悬挑梁时,应积极选用(  )施工方法。
A.
滑模施工方法
B.
大模板施工方法
C.
爬模施工方法
D.
预建整体平移施工方法
第 7 题    单选题
在井筒基岩段施工时,采用( )支护作为临时支护具有很大的优越性,现已被广泛采用。
A.
板式
B.
横撑
C.
喷锚
D.
土钉
第 8 题    单选题
适用于稳定性较差的土层中的一种短段掘砌的施工方法是( )。
A.
井圈背板普通施工法
B.
吊挂井壁施工法
C.
板桩施工法
D.
井筒表土特殊施工法
第 9 题    单选题
关于长段单行作业的说法,不正确的是( )。
A.
长段单行作业是在规定的段高内,先自上而下掘进井筒
B.
长段单行作业砌筑永久井壁是在工作面自下而上进行
C.
长段单行作业的缺点是需要进行临时支护,增加施工成本和工期
D.
长段单行作业不好保证井筒施工质量、混凝土接槎多
第 10 题    单选题
矿业工程施工进度计划的编制程序为( )。
A.
调查研究→确定方案→划分工序并估算时间→绘制进度计划图表
B.
调查研究→划分工序并估算时间→确定方案→绘制进度计划图表
C.
确定方案→调查研究→划分工序并估算时间→绘制进度计划图表
D.
确定方案→划分工序并估算时间→调查研究→绘制进度计划图表
第 11 题    单选题
在施工单位预验合格的基础上,( )组织正式竣工验收。
A.
施工单位
B.
监理单位
C.
建设单位
D.
质检单位
第 12 题    单选题
在矿业工程中,按照费用构成要素划分,下列属于人工费的是( )。
A.
掘进工人的井下津贴
B.
项目经理的工资
C.
项目经理的人身保险
D.
提升机司机工资
第 13 题    单选题
《企业安全生产标准化基本规范》内容中不属于核心要求的是(  )。
A.
安全投入
B.
安全管理制度
C.
作业安全管理
D.
安全生产方针
第 14 题    单选题
防止环境污染和其他灾害的环境保护工程必须与主体工程实行“三同时”,“三同时”指的是(  )。
A.
同时立项、同时审查、同时验收
B.
同时设计、同时施工、同时投产
C.
同时立项、同时设计、同时验收
D.
同时设计、同时施工、同时验收
第 15 题    单选题
购买爆破器材时应通过(  )进行交易。
A.
现金
B.
实物
C.
银行账户
D.
中间商
第 16 题    单选题
对于有自然发火可能性的矿井,合理的安全生产要求是( )。
A.
主要运输巷道应布置在岩层或者不易自然发火的矿层内
B.
所有巷道及生产工作面均应设置防火墙
C.
所有设备都应选用防爆产品
D.
所有矿层均应进行灌浆处理
第 17 题    单选题
爆破作业单位应当按照其(  )承接爆破作业项目。
A.
固定资产
B.
流动资金
C.
以往业绩
D.
资质等级
第 18 题    单选题
《矿产资源法》规定,开采国家规定实行保护性开采的特定矿种,其开采许可应由()审批。
A.
国务院地质矿产主管部门
B.
省级地质矿产主管部门
C.
矿产资源所在地人民政府
D.
矿产资源开采企业的上级主管部门
第 19 题    单选题
煤矿必须对生产性粉尘进行监测,对总粉尘浓度,井工煤矿每月测定(  )次。
A.
1
B.
2
C.
3
D.
4
第 20 题    单选题
倾斜巷道下山掘进时,如果施工期间需要行人,应在巷道侧壁设置躲避硐,并设红灯,躲避硐的设置间距为(  )。
A.
10m
B.
25m
C.
40m
D.
50m
第 21 题    多选题
浅孔爆破的盲炮处理方法包括()。
A.
经检查确认起爆网路完好时,可重新起爆
B.
可钻平行孔装药爆破,平行孔距盲炮孔不应小于0.3m
C.
利用风水喷管吹出盲炮填塞物及炸药,并注意回收雷管
D.
可用不产生火花的材料制成工具,轻轻地将炮孔内填塞物掏出,用药包诱爆
E.
当班未处理完毕的盲炮,不得交由下一班处理
第 22 题    多选题
关于井巷掘进,掏槽方式及优缺点的说法中,正确的是( )
A.
斜眼掏槽的掏槽眼数目少
B.
斜眼掏槽钻孔方向易掌握
C.
斜眼掏槽岩石易抛出
D.
直眼掏槽工作面布置方式简单
E.
直眼掏槽易实现钻孔机械化
第 23 题    多选题
砌体结构分段流水施工时,正确的砌块吊装顺序有( )。
A.
先内后外
B.
先远后近
C.
先下后上
D.
先大后小
E.
先中间后两端
第 24 题    多选题
我国矿山巷道施工综合防尘措施包括( )。
A.
湿式钻眼
B.
回收密闭
C.
喷雾、洒水
D.
加强通风排尘
E.
加强个人防护
第 25 题    多选题
矿业工程注册建造师可担任施工项目负责人的专业工程有( )。
A.
送电工程
B.
运输工程
C.
窑炉工程
D.
防腐保温工程
E.
隧道
第 26 题    多选题
爆破工作要采用合理的掏槽方式、选择合理的爆破参数、根据光面爆破的要求进行炮眼布置,确保良好的爆破效果,其要求包括( )。
A.
炮眼深度应综合考虑钻眼设备、岩石性质、施工组织形式来合理确定
B.
炮眼直径可根据炸药药卷直径和爆破要求进行选择,通常为Ø20~45mm
C.
炮眼数目应综合考虑岩石性质、炸药性能和爆破效果来进行实际布置
D.
炸药消耗量结合岩石条件、爆破断面大小、爆破深度及炸药性能进行确定
E.
装药结构宜采用正向装药,工作面一次爆破
第 27 题    多选题
关于巷道竣工验收的主要质量要求,说法正确的有( )。
A.
巷道起点的标高与设计规定相差不应超过50mm
B.
主要运输巷道轨道的敷设必须符合有关要求
C.
架线电机车的导线吊挂应符合要求
D.
巷道底板应平整,局部凸凹不应超过设计规定50mm
E.
水沟深度和宽度应符合相应偏差要求
第 28 题    多选题
以下关于开标和决标的说法正确的是(  )。
A.
确定中标人前,招标人不得与投标人就投标方案进行谈判
B.
在评标过程中,可以进一步更改评标标准和方法
C.
投标有效期从投标人提交投标文件截止之日起计算
D.
在原投标有效期结束前,出现特殊情况的,招标人可以书面形式要求所有投标人延长投标有效期
E.
招标人可以分别组织任何一个投标人进行现场踏勘
第 29 题    多选题
《煤矿井巷工程施工规范》GB50511—2010关于“先探(水)后掘(进)”的重要规定,当掘进工作面遇有下列情况之一时必须先探水后掘进()。
A.
接近溶洞、水量大的含水层
B.
接近可能与河流、湖泊、水库、蓄水池、含水层等相通的断层
C.
接近被淹井巷、老空或老窑
D.
接近隔离矿柱
E.
长时间停机恢复掘进时
第 30 题    多选题
《尾矿库安全管理规定》中的施工要求,未经技术论证和安全生产监督管理部门的批准,任何单位和个人不得随意变更下述涉及尾矿库安全的事宜(  )。
A.
筑坝方式
B.
坝型、坝外坡坡比和最终坝轴线的位置
C.
坝体防渗、排渗及反滤层的设置
D.
排洪系统的形式、布置及尺寸
E.
坝体的非破损性检查
第 31 题    问答题
背景资料:
某立井井筒井深815m,净直径7.5m,井筒基岩段井壁厚度600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.0m,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度1.0m时即出现多处片帮。强行出渣至一个浇筑段高4.0m后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。
后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。
问题:
1.该井筒掘砌施工中存在哪些问题?
2.解决井筒破碎带片帮问题,应考虑哪些技术原则?
3.针对该井筒的工程条件,通过破碎带可以采取哪些具体措施?
4.该井筒不合格段井壁应如何处理?
第 32 题    问答题

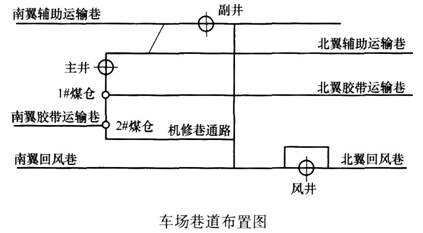

某矿井工业广场设主、副、风三立井。主井净径9.0m、井深726m,副井净径10.5m井深738m,风井净径7.0m、井深702m,采用冻结法凿井。该矿地处寒冷地区,冰冻期5个月,主、副井采用井塔提升。二期岩巷工程量大约4000m,主要集中在井底车场,煤巷工程量50000m,计划建井总工期为50个月。井底车场巷道布置如下图所示:

问题
1.本案例中井筒的开工顺序应如何安排?为什么?
2.确定本案例中井筒的改绞顺序(需考虑井筒永久装备,永久井塔施工安排),并说明理由。
3.列出本矿井主、副、风三个井筒承担的矿、土、安三类工程的主要工作内容(要求列出三项以上)。
第 33 题    问答题
背景
某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如下图所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J,乙队:B、G、K,丙队D、H,丁队:E。

监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。
问题
 1.施工单位编制的原网络进度计划计算工期是多少?为确保工期施工中应重点控制哪些工程?
 2.针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
 3.针对G工程施工中出现的突发水事故,说明施工单位可获得索赔的具体内容及理由。
 4.乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求?
第 34 题    问答题
背景资料
业主为增加资源产出,计划对原矿井进行改扩建。为避免越界、影响邻近矿井开采,业主的改扩建工作仅以原开采范围的“地盘”面积进行延深。改扩建需新建立井井筒,和深660m水平的一主要运输大巷。为避免新建区域的勘探工作,业主利用原有地质资料并通过已掌握的地质情况,绘制了新建井的深部地质和水文资料图,作为招标和施工的依据。新的地质与水文地质图表示,新井筒的浅部地质情况简单,只在深625m位置将遇到65m3/h的含水层。新建巷道将在井底车场外穿越一断层。最终,业主通过议标的形式落实了承包该工程的某施工单位。
施工单位根据业主的要求,依据业主提供的地质、水文资料以及无设计单位盖章的图纸,编制完成了井筒施工组织设计,并得到业主的同意。井筒的前期施工尚比较顺利,直到井深620m突然出现了涌水量有95m3/h的含水层,因准备不足,未及时实施防水措施,只能勉强采取截、导的方法强行过含水层,严重地影响了施工质量。
事后,施工单位吸取了地质与水文地质资料不准的教训,向业主提出了巷道施工的地质资料要求。一个月后当施工刚要进入正常时,业主遇地方管理部门的检查警告后仍无法提供施工许可,而受到责令停工和罚款的处分,施工单位被处以罚款并只得窝工待业。
问题:
1.地方管理部门的处理是否正确?说明理由。
2.分析说明业主无法提供施工许可的原因。
3.造成井筒施工质量问题的原因有哪些?
4.施工单位应要求业主补充提供哪些具体的地质资料?
