2021年一级建造师考试《水利水电工程管理与实务》自测卷

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
根据水利部有关规定,水土保持设施自主验收材料由水行政主管部门(  )公告。
A.
接受报备材料5个工作日内
B.
接受报备材料10个工作日内
C.
接受报备材料15个工作日内
D.
定期
第 2 题    单选题
按项目的建设规模、投资总额、建设工期、工程质量,对项目建设全过程负责管理的部门是(  )。
A.
建设单位
B.
项目法人
C.
流域机构
D.
施工单位
第 3 题    单选题
包括分洪口在内的河堤背水面以外临时贮存洪水的低洼地区及湖泊等称为(  )。
A.
蓄滞洪区
B.
行洪区
C.
防洪保护区
D.
洪泛区
第 4 题    单选题
(  )在工程开工前,应按规定向水利工程质量监督机构办理工程质量监督手续。
A.
施工单位
B.
监理单位
C.
项目法人(建设单位)
D.
主管部门
第 5 题    单选题
项目法人登录全国建设项目竣工环境保护验收信息平台填报验收信息的时间是验收报告公示期满后(  )个工作日内。
A.
5
B.
10
C.
15
D.
20
第 6 题    单选题
下列材料中,可用作炮孔装药后堵塞材料的是(  )。
A.
块石
B.
瓜子片
C.
细砂
D.
预制混凝土塞
第 7 题    单选题
项目法人向有关单位的档案移交工作,应在工程竣工验收后(  )个月内完成。
A.
1
B.
2
C.
3
D.
4
第 8 题    单选题
水利建设工程质量缺陷分为(  )类。
A.
3
B.
4
C.
5
D.
6
第 9 题    单选题
型号为20Sh-19的离心泵,其进口尺寸为(  )英寸。
A.
19
B.
190
C.
20
D.
200
第 10 题    单选题
项目法人应当自工程开工之日起(  )个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。
A.
7
B.
15
C.
30
D.
60
第 11 题    单选题
工程档案验收结果分为(  )等级。
A.
2
B.
3
C.
4
D.
5
第 12 题    单选题
按照分包问题的严重程度,分为(  )类合同问题。
A.
B.
C.
D.
第 13 题    单选题
水利水电建设项目竣工环境保护验收技术工作分为(  )个阶段。
A.
B.
C.
D.
第 14 题    单选题
面板堆石坝坝料压实检验时,堆石料试坑的直径为坝料最大粒径的(  )倍。
A.
1~2
B.
2~3
C.
3~4
D.
4~5
第 15 题    单选题
施工图修改为竣工图,施工图上的数字、文字及符号改变采用(  )。
A.
叉改法
B.
圈改法
C.
杠改法
D.
三角法
第 16 题    单选题
生产安全事故中的特别重大事故为已经或者可能导致死亡(  )人以上,或直接经济损失1亿元以上的事故。。
A.
10
B.
20
C.
30
D.
40
第 17 题    单选题
档案保存价值的外在体现是档案的(  )。
A.
完整性
B.
内容
C.
组卷形式
D.
保管期限
第 18 题    单选题
在河道狭窄的重要堤段,常采用(  )。
A.
坡式护岸
B.
坝式护岸
C.
墙式护岸
D.
平顺护岸
第 19 题    单选题
相对压实度是评价碾压混凝土压实质量的指标,对于建筑物的外部混凝土相对压实度不得小于(  )。
A.
95%
B.
96%
C.
97%
D.
98%
第 20 题    单选题
为完成工程项目施工,发生于该工程施工过程中招标人要求计列的费用项目为(  )。
A.
措施项目
B.
零星工作项目
C.
分类分项工程项目
D.
其他项目
第 21 题    多选题
下列关于水利工程质量管理责任的说法,正确的有(  )。
A.
建设项目的项目法人单位质量分管领导对本单位的质量工作负领导责任
B.
监理单位的工程项目技术负责人(总监)对质量工作负技术责任
C.
监理单位的现场工程师对质量工作负技术责任
D.
监理、设计、施工单位的具体工作人员为直接责任人
E.
各单位在工程项目现场的行政负责人对本单位在工程建设中的质量工作负直接领导责任
第 22 题    多选题
在下列荷载中,(  )是可变作用荷载。
A.
土压力
B.
扬压力
C.
浪压力
D.
静水压力
E.
结构自重
第 23 题    多选题
工程验收中法人验收包括(  )。
A.
分部工程验收
B.
水电站(泵站)中间机组启动验收
C.
单位工程验收
D.
合同工程完工验收
E.
竣工验收
第 24 题    多选题
碾压混凝土现场VC值的测定可以采用(  )。
A.
VC仪
B.
凭经验手感测定
C.
表面型核子水分密度仪
D.
挖坑填砂法
E.
标样法
第 25 题    多选题
下列关于施工质量评定表的使用说法正确的是(  )。
A.
可使用圆珠笔填写
B.
数字应使用阿拉伯数字
C.
单位使用国家法定计量单位,并以规定的符号表示
D.
合格率用百分数表示,小数点后保留一位
E.
改错应使用改正液
第 26 题    多选题
下列钢筋中,可以采用绑扎连接的有(  )。
A.
直径为22mm的受拉钢筋
B.
直径为32mm的受拉钢筋
C.
直径为22mm的受压钢筋
D.
直径为32mm的受压钢筋
E.
直径为22mm的构造钢筋
第 27 题    多选题
以下表示水泵规格的参数有(  )。
A.
口径
B.
转速
C.
流量
D.
叶片数
E.
汽蚀余量
第 28 题    多选题
下列关于施工照明的说法,正确的是(  )。
A.
需要大面积照明的场所,宜采用高压汞灯、高压钠灯或混光用的卤钨灯
B.
潮湿或特别潮湿的场所,应选用密闭型防水防尘照明器或配有防水灯头的开启式照明器
C.
在潮湿和易触及带电体场所的照明电源电压不得大于24V
D.
行灯的灯泡外部应有金属保护网
E.
照明变压器宜使用自耦变压器
第 29 题    多选题
爆破工程最基本的爆破方法包括(  )。
A.
台阶爆破
B.
预裂爆破
C.
光面爆破
D.
明挖爆破
E.
地下洞室爆破
第 30 题    多选题
水利建设工程安全生产管理包括安全策划以及(  )等工作。
A.
安全预防
B.
安全治理
C.
安全改善
D.
安全保障
E.
安全体系
第 31 题    问答题
背景:某堤防加固工程划分为一个单位工程,工程建设内容包括堤防培厚、穿堤涵洞拆除重建等。堤防培厚采用在迎水侧、背水侧均加培的方式,如图2所示,根据设计文件,A区的土方填筑量为12万m3,B区的土方填筑量为13万m3

施工过程中发生如下事件:
事件1:建设单位提供的料场共2个,1#料场位于堤防迎水侧的河道滩地,2#料场地位于河道背水侧,两料场到堤防运距大致相等,施工单位对料场进行了复核,料场土料情况如表2,施工单位拟将1#料场用于A区,2#料场用于B区,监理单位认为不妥。
表二 料场土料情况

事件2:穿堤涵洞拆除后,基坑开挖到新涵洞的设计建基面高程。施工单位对开挖单元工程质量进行自评合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可,质量监督部门认为上述基坑开挖单元工程施工质量评定工作的组织不妥。
事件3:某混凝土分部工程有50个单元工程,单元工程质量全部经监理单位复核认可,50个单元工程质量全部合格,其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个,施工过程中检验水泥共10批,钢筋共20批,砂共15批,石子共15批,质量均合格,混凝土试件:C25共19组、C20共10组、C10共5组,质量全部合格,施工中未发生过质量事故。
事件4:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。
问题:
1、事件1中施工单位对两个土料场应如何进行安排?说明理由。
2、说明事件2中基坑开挖单元工程质量评定工作的正确做法。
3、依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件3提供的资料,评定此部分工程的质量等级,并说明理由。
4、指出并改正事件4中的不妥之处。
第 32 题    问答题
背景资料
某枢纽工程为大(1)型水利工程,工程设备签约合同价约3000万元,枢纽工程土建及设备安装标招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定的工期是12个月,发包人向承包人一次性支付签约合同总价的10%作为工程预付款,施工期最后7个月等额扣回,在施工期内,按每月工程进度款5%的比例扣留工程质量保证金,直到扣留总额达到签约合同价的5%为止。保修期满后退还,保修期1年。在招标及合同管理中发生如下事件:
事件1:招标文件关于投标人资格要求的部分内容如下:
(1)投标人须具备水利水电工程施工总承包一级资质,年检合格,并在有效期内;
(2)投标人项目经理须由持有一级建造师执业资格证书和安全生产考核合格证书的人员担任,并具有类似项目业绩;
(3)水利建设市场主体信用等别为诚信。
事件2:经过评标,B单位中标。发包人与B单位签订了施工承包合同,合同条款中关于双方的义务有如下内容:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:,①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。
事件3:B单位合同工程量及单价如下表:

B单位倒数第二个月完成土方工程10万m3,砌石工程1万m3,混凝土工程1000m3,钢筋制作与安装工程90t。
问题
1.指出并改正事件1对投标人资格要求的不妥之处。水利建设市场主体信用级别是如何分类的?
2.根据《水利水电工程标准施工招标文件》(2009年版),指出事件2中有关发包人和承包人的义务和责任中的不妥之处。
3.依据背景资料,本项目签约合同金额为多少?发包人应支付的工程预付款为多少?应扣留的工程质量保证总额为多少?
4.依据背景资料,若工程质量保证金最后一个月恰好达到扣留总额,计算施工单位倒数第二个月的工程进度款、工程质量保证金扣留、工程预付款扣回、应收款

第 33 题    问答题

背景资料:承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表

工程施工中发生如下事件:
事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元
事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。
事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元
事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。
除上述发生的事件外,其余工作均按该进度计划实施。
问题:
1、指出进度计划表中TB、TE,TG所代表的工作起止时间。
2、事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容。
3、分别指出事件2,事件3,事件4对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。
4、依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。
第 34 题    问答题
背景资料:
某水库除险加固工程包括主坝、副坝的加固及防汛公路的改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同部分内容如下:
(1)合同工期200天(每月按30天计),工程计划2012年10月1日开工;
(2)签约合同价为2200万元;
(3)工程进度款按月支付;
(4)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/[(F2-F1)S]计算,其中F1=20%,F2=90%。

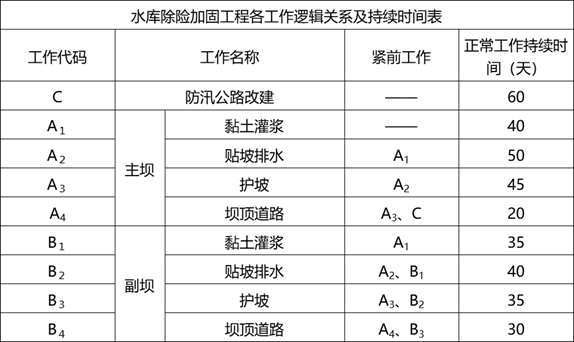

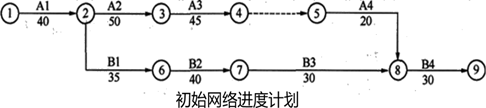

承包人根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。

合同工期200天(每月按30天计),工程计划2012年10月1日开工;
工程如期开工,施工中发生如下事件:

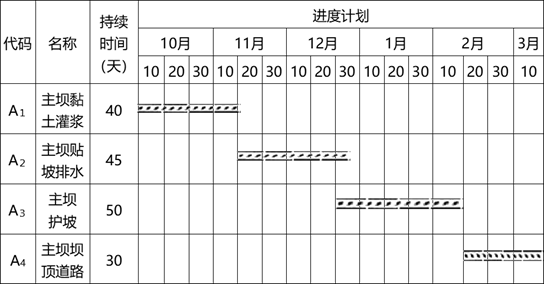

事件1:依据已批准的进度计划,结合现场实际,承包人制定了主坝项目的横道图进度计划如下:

事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。
事件5:截至2013年3月底累计完成合同金额为1920万元,2013年4月份经监理人认可的已实施工程价款为98万元,没有变更、索赔金额,也无增加和扣减的其他金额。
问题:
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。
6.根据事件5,计算2013年4月份承包人提交的进度付款申请单各项金额(计算结果保留2位小数)。
第 35 题    问答题
背景资料:
施工单位承担某一水库除险加固工程,加固内容主要包括均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等。工程所在地区每年5-9月份为汛期,项目于2014年9月开工,计划2017年1月底完工。在验收过程中发生了以下事件:
事件一:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。
事件二:2016年11月6日,工程通过了合同工程完工验收,2016年12月30日项目法人与施工单位完成工程和档案交接手续,同时办理了由项目负责人签字的工程质量保修书。
事件三:项目如期完工,竣工验收主持单位于2017年汛前组织了竣工验收,成立了竣工验收委员会。验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、设计单位、运行管理单位等的代表及有关专家组成。竣工验收委员会同意质量监督机构的质量核定意见,工程质量等级为优良。
问题:
1.指出并改正事件一中的不妥之处。
2.指出并改正事件二中的不妥之处。
3.工程质量保修书应包括哪些方面的内容。
4.指出并改正事件三中的不妥之处。
