2021年一级建造师考试《水利水电工程管理与实务》模拟试卷(二)

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
监理单位与施工单位的关系是(  )。
A.
合同委托与被委托的关系
B.
协作、配合的关系
C.
监理与被监理的关系
D.
委托与被委托的关系
第 2 题    单选题
质量缺陷备案表由(  )组织填写。
A.
施工单位
B.
监理单位
C.
设计单位
D.
项目法人
第 3 题    单选题
一人连续单个点火的火炮,暗挖不得超过(  )个。
A.
5
B.
10
C.
15
D.
20
第 4 题    单选题
折叠后的竣工图,其(  )应露在外面。
A.
竣工图章
B.
竣工图确认章
C.
会签栏
D.
图标题栏
第 5 题    单选题
某水轮机型号为HL220一LJ一200,其中200表示(  )。
A.
转轮标称直径
B.
转轮型号
C.
主轴型号
D.
工作水头
第 6 题    单选题
钢筋图例中,表示(  )。
A.
带丝扣的钢筋端部
B.
无弯钩的钢筋端部
C.
带直钩的钢筋端部
D.
带半圆形弯钩的钢筋端部
第 7 题    单选题
投标文件已经明确分包单位的,分包单位进场需要获得(  )批准。
A.
监理单位
B.
项目法人
C.
主管部门
D.
合同监督部门
第 8 题    单选题
从事水利工程监理业务的监理工程师应当(  )上岗。
A.
持证
B.
持水利部颁发的监理工程师证
C.
持水利工程协会颁发的合格证
D.
持监理工程师协会颁发的上岗证
第 9 题    单选题
倾角为75°的水工地下洞室属于(  )。
A.
平洞
B.
斜井
C.
竖井
D.
缓斜井
第 10 题    单选题
钢筋搭接处,应在中心和两端用绑丝扎牢,绑扎不少于(  )道。
A.
2
B.
3
C.
4
D.
5
第 11 题    单选题
碾压混凝土坝施工中,压实质检至少每(  )h一次。
A.
1
B.
2
C.
3
D.
4
第 12 题    单选题
质量监督机构应在收到验收质量结论之日后()个工作日内,将核备(定)意见书面反馈项目法人。。
A.
10
B.
15
C.
20
D.
30
第 13 题    单选题
根据《水利建设工程施工分包管理规定》(水建管[2005]304号),分包合同必须遵循(  )合同中的技术、经济条款。
A.
承包合同的各项原则,满足承包
B.
承包合同的各项原则,满足分包
C.
分包合同的各项原则,满足分包
D.
分包合同的各项原则,满足承包
第 14 题    单选题
在相同的观测条件下,对某一量进行一系列的观测,如果出现的误差在符号和数值上都相同,或按一定的规律变化,这种误差称为(  )。
A.
系统误差
B.
偶然误差
C.
粗差
D.
正态误差
第 15 题    单选题
根据规范,碾压混凝土拌合物的VC值(碾压混凝土拌合物的工作度),现场宜选用(  )s。
A.
2~8
B.
2~12
C.
2~30
D.
2~40
第 16 题    单选题
承包人签订分包合同后,送发包人备案应在(  )个工作日内。
A.
7
B.
14
C.
21
D.
28
第 17 题    单选题
施工单位未按分包合同约定计量规则和时限进行计量,属于(  )。
A.
一般合同问题
B.
较重合同问题
C.
严重合同问题
D.
特别严重合同问题
第 18 题    单选题
设计优化必须以保证(  )为前提,应进行技术经济论证。
A.
工程进度
B.
工程投资
C.
工程使用功能
D.
工程质量
第 19 题    单选题
土石坝填筑施工中,砂的填筑标准应以相对密度为设计控制指标,砂的相对密度不应低于(  )。
A.
0.5
B.
0.6
C.
0.7
D.
0.8
第 20 题    单选题
岩石分级是根据(  )的大小。
A.
开挖难易
B.
开挖工具
C.
坚固系数
D.
开挖方法
第 21 题    多选题
面板堆石坝高坝垫层区材料应具有良好的级配和施工特性,在压实后应具有(  )。
A.
低压缩性
B.
高抗剪强度
C.
内部渗透稳定
D.
较低的含水量
E.
较好的抗震性能
第 22 题    多选题
疏浚工程中局部欠挖出现(  )情况时,应进行返工处理。
A.
欠挖厚度大于设计水深的5%,或超过30cm
B.
欠挖厚度小于设计水深的3%
C.
横向浅埂长度大于设计底宽的5%,或超过2m
D.
纵向浅埂长度大于2.5m
E.
一处超挖面积大于5.0㎡
第 23 题    多选题
在混凝土的质量控制中,应按试件强度的(  )进行控制。
A.
平均值
B.
中位数
C.
极差
D.
标准差
E.
离差系数
第 24 题    多选题
根据《关于清理规范工程建设领域保证金的通知》(国办发[2016]49号),建筑业企业在工程建设中需缴纳的保证金包括(  )。
A.
投标保证金
B.
履约保证金
C.
工程质量保证金
D.
农民工工资保证金
E.
诚信保证金
第 25 题    多选题
投标文件拟实施工程分包时,应当明确分包项目内容及分包单位的名称、(  )等相关内容。
A.
业绩
B.
资质
C.
现场主要管理人员
D.
设备资源
E.
属地
第 26 题    多选题
下列关于混凝土工程计量与支付的说法,正确的是(  )。
A.
承包人按本合同技术条款规定进行的各项混凝土试验所需的费用,发包人不另行支付
B.
止水、止浆、伸缩缝等应按有效工程量的每米(或平方米)工程单价支付
C.
混凝土温度控制措施费,发包人不另行支付
D.
混凝土坝体的接缝灌浆,发包人不另行支付
E.
混凝土坝体内预埋排水管所需的费用,发包人应另行支付
第 27 题    多选题
下列方法中,可以测定碾压混凝土均质性的方法包括(  )。
A.
芯样获得率
B.
压水试验
C.
芯样的物理力学性能试验
D.
芯样断口位置及形态描述
E.
芯样外观描述
第 28 题    多选题
水利工程中的拆除工程实施前,应当向安全监督机构备案的材料包括(  )。
A.
施工单位资质等级证明
B.
拟拆除的工程及可能危及毗邻建筑物的说明
C.
堆放、清除废弃物的措施
D.
生产安全事故的应急救援预案
E.
施工组织方案
第 29 题    多选题
承包人应对分包项目的工程进度、(  )等实施监督和管理。
A.
质量
B.
安全
C.
计量
D.
验收
E.
施工组织
第 30 题    多选题
根据《水利水电工程施工质量检验与评定规程》SL176—2007,下列关于工程项目质量评定标准的说法,正确的是(  )。
A.
工程项目质量评定为合格时,单位工程质量须全部合格
B.
工程项目质量评定为优良时,单位工程质量须全部合格,且有50%以上的单位工程优良
C.
工程项目质量评定为优良时,单位工程质量须全部合格,且有70%以上的单位工程优良
D.
工程项目质量评定为优良时,主要单位工程应为优良
E.
工程项目质量评定为优良时,主要单位工程50%以上应为优良
第 31 题    问答题
背景资料
某水闸共2孔,每孔净宽10.0m,闸室采用钢筋混凝土框架结构,底板厚1.8m,顶高程31.3m;闸室总宽23.2m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:地基与基础;闸室段;上游连接段;下游连接段;交通桥;金属结构及启闭机安装;工作桥排架启闭机房等。项目划分共划分为1个单位工程,8个分部工程。施工过程中发生如下事件:
事件1:项目法人在主体工程完工后,组织监理、设计、施工等单位,根据工程特点(工程等级及使用情况)和相关技术标准,提出了《水利水电工程施工质量检验与评定规程》表A.2.1所列各项目的外观质量标准,报工程质量监督机构核备。
事件2:单位工程完工后,监理单位及时组织相关单位组成工程外观质量评定组,现场进行外观质量检验评定,并将评定结论报工程质量监督机构核备。
事件3:本工程完工后,及时进行了单位工程质量评定,其中:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;(2)质量事故已按要求进行处理;(3)外观质量得分率为80%;(4)单位工程施工质量检验与评定资料齐全;(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。因此,本单位工程质量评定为优良。

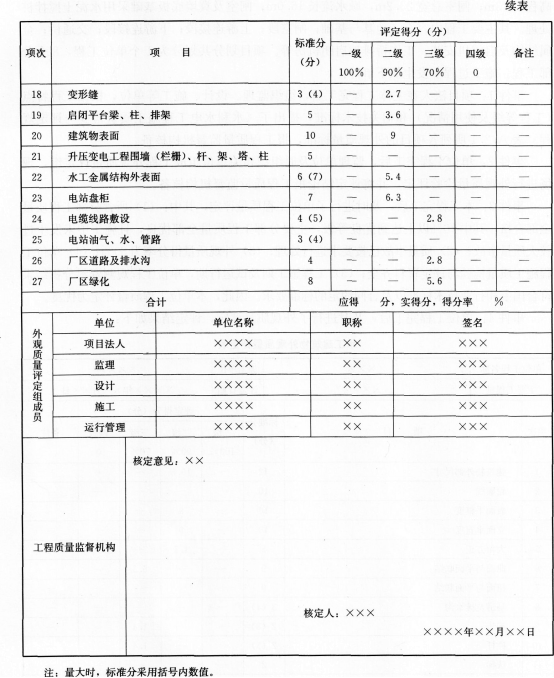

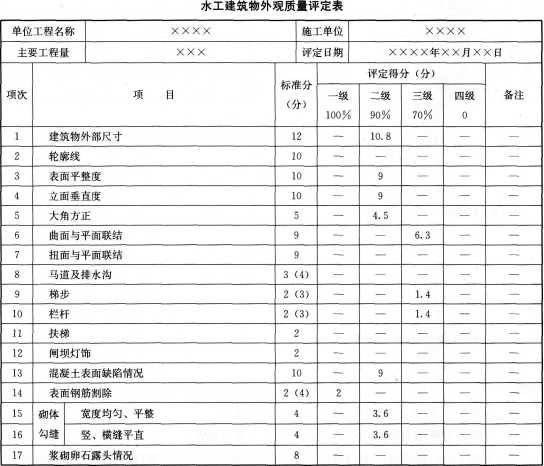

事件4:单位工程完工后,及时进行了外观质量评定,评定结果如下:


问题
1.指出事件1、2、3中的不妥之处,并说明理由。
2.外观质量评分有哪些单位参加,人员数量有何要求?
3.事件4中,轮廓线检测项目测点合格率为95%,计算本项得分;计算总得分率。
第 32 题    问答题
背景资料
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:
事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分,确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。
事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。
事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级,外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。
事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。
问题
1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由。
第 33 题    问答题
背景资料
某新建堤防工程等级为2级,全长1500m。设计要求回填土料为黏性土,压实度≥93%。在开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为1.63g/cm3
施工过程中发生如下事件:
事件1:堤防工程填筑施工前,施工单位进行了现场土料碾压试验。
事件2:土方干密度试验采用环刀法,某层土方试验时得出的干密度分别为1.55g/cm3、1.51g/cm3

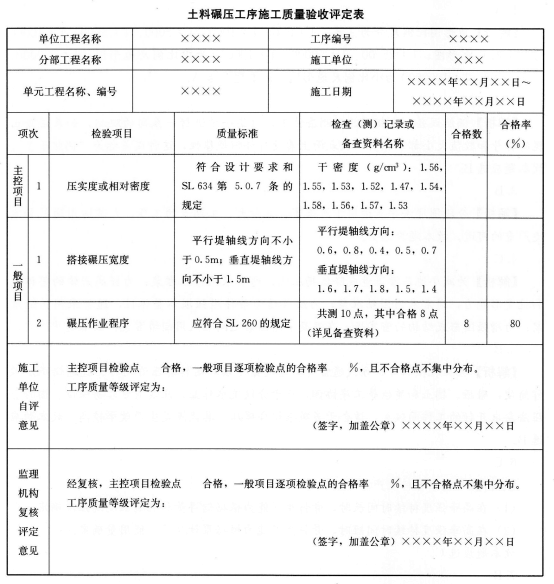

事件3:某单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有1组土样干密度为1.47g/cm3,因此评定该工序质量为不合格。

问题
1.指出事件1中碾压试验场地布置的要求。
2.根据事件2中已给出的干密度结果,能否对该层土方填筑压实质量进行评定?说明原因并写出干密度计算公式。
3.将事件3中“土料碾压工序施工质量验收评定表”填写完整。
4.指出并改正事件三中评定结果的不妥之处。
第 34 题    问答题
背景资料
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:
事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。
事件2:在土坝加高培厚施工方案讨论时,是采用进占法施工还是后退法施工有不同意见,双方都提出了自己的理由。
事件3:放水涵划分为一个分部工程,该分部工程共有35个单元工程,其中重要隐蔽工程及关键部位单元工程12个。分部工程质量情况为:35个单元全部合格,其中优良为27个(重要隐蔽工程及关键部位单元工程优良为9个),混凝土拌合物质量符合优良标准。
事件4:工程进行了蓄水验收,有关单位的人员参加了验收。
问题
1.指出事件1中混凝土防渗墙的适宜施工顺序;从工程安全角度考虑,防渗墙施工还缺少了哪项工作?
2.说明事件2中进占法和后退法各自的特点和确定某种施工方法的依据。
3.判断事件3中放水涵的工程质量等级,并说明理由。
4.依据验收主持单位划分,指出事件4中验收的类别和验收委员会的人员构成。
第 35 题    问答题
背景资料

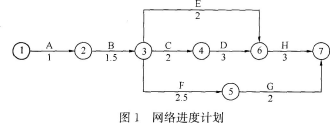

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。

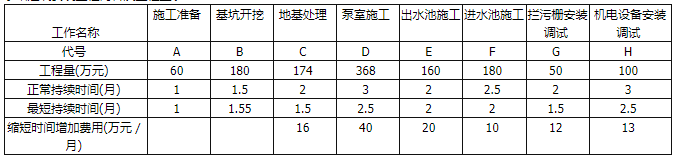

泵站建筑安装工程内容及工程量表



工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

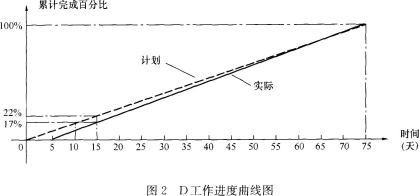

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。
;
事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。
问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。
