第3章 施工进度管理 - 3.4施工进度控制

题目总数:13
总分数:17
时间:不限时
第 1 题    单选题
某双代号网络计划中,工作m的自由时差4天,总时差6天。在进度计划实施检查中发现工作m实际进度落后,且影响总工期2天。在其他工作均正常的前提下,工作m的实际进度落后( )天。
A.
10
B.
6
C.
4
D.
8
第 2 题    单选题
某双代号网络计划中,工作A有两项紧后工作B和C,工作B和工作C的最早开始时间分别为第13天和第15天,最迟开始时间分别为第19天和第21天;工作A与工作B和工作C的间隔时间分别为0天和2天。如果工作A实际进度拖延7天,则( )。
A.
对工期没有影响
B.
总工期延长2天
C.
总工期延长3天
D.
总工期延长1天
第 3 题    单选题
在某工程网络计划中,已知工作A没有自由时差,但总时差为5天,检查实际进度时发现该工作的持续时间拖延了4天,说明此时工作A的实际进度(  )。
A.
既不用影响工期,也不影响其后续工作的正常进行
B.
不影响总工期,但将其紧后工作的最早开始时间推迟4天
C.
使总工期延长4天,但不影响其后续工作的正常进行
D.
将其后续工作的开始时间推迟4天,并使总工期延长1天
第 4 题    单选题
某工程网络计划中工作M的总时差为3天,自由时差为0。该计划执行过程中,只有工作M的实际进度拖后4天,则工作M的实际进度将其紧后工作的最早开始时间推迟和使总工期延长的时间分别为()。
A.
3天和0天
B.
3天和1天
C.
4天和0天
D.
4天和1天
第 5 题    单选题
已知某建设工程网络计划中 A 工作的自由时差为 5 天,总时差为 7 天。监理工程师在检查施工进度时发现只有该工作实际进度拖延,且影响总工期 3 天,则该工作实际进度比计划进度拖延(  )天。
A.
3
B.
5
C.
8
D.
10
第 6 题    单选题
已知某工程网络计划中工作M的自由时差为3天,总时差为5天。该工作的实际进度拖后,且影响总工期l天。在其他工作 均正常进行的前提下,工作M的实际进度拖后( )天。
A.
3
B.
4
C.
5
D.
6
第 7 题    单选题

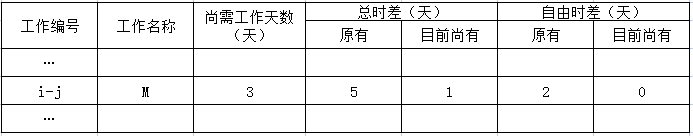

某网络计划执行情况的检查结果分析如下表,对工作M的判断分析,正确的是()
A.
比计划延迟4天,影响紧后工作的最早开始时间2天,不影响工期
B.
比计划提前4天,不影响工期
C.
比计划延迟4天,不影响紧后工作,不影响工期
D.
比计划延迟4天,影响工期1天
第 8 题    单选题
关于双代号网络计划关键线路的说法,正确的是(  )。
A.
在网络计划执行中,关键线路始终不会改变
B.
关键线路是总的工作持续时间最短的线路
C.
一个网络计划可能有几条关键线路
D.
关键线路上的工作总时差为零
第 9 题    单选题
为压缩某些工作的持续时间,可以采取的进度控制措施中,属于组织措施的是()。
A.
实施强有力的组织调度
B.
提高奖金数额
C.
增加劳动力和施工机械数量
D.
采用更先进的施工机械
第 10 题    多选题
在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。
A.
已完任务量比例
B.
尚余自由时差
C.
尚需作业时间
D.
已消耗劳动量
E.
尚余总时差
第 11 题    多选题
某分部工程时标网络计划如图4-27所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线表明()。
A.
工作C实际进度拖后,但不影响总工期
B.
工作D仍有总时差2天
C.
工作E仍有总时差1天
D.
工作G的最早开始时间将会受影响
E.
工作H的最早开始时间不会受影响
第 12 题    多选题
某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如图4-21前锋线所示,检查结果表明()。
A.
第6周末检查时,工作A拖后1周,不影响总工期
B.
第6周末检查时,工作E提前1周,不影响总工期
C.
第6周末检查时,工作C提前1周,预计总工期缩短1周
D.
第11周末检查时,工作G拖后1周,不影响总工期
E.
第11周末检查时,工作K滞后1周,不影响总工期
第 13 题    多选题
某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如图4-12前锋线所示。由图可以看出()。
A.
第6周末检查时,工作A拖后2周,不影响总工期
B.
第6周末检查时,工作E进展正常,不影响总工期
C.
第6周末检查时,工作G尚未开始,不影响总工期
D.
第10周末检查时,工作H拖后1周,不影响总工期
E.
第10周末检查时,工作J拖后1周,不影响总工期
