2021年一级建造师考试《水利水电工程管理与实务》临考提分卷

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
以机械旋转方法搅动地层,同时注入水泥基质浆液,在松散细颗粒地层内形成柱体的桩基础形式为()
A.
深层搅拌桩
B.
打入桩
C.
灌注桩
D.
旋喷桩
第 2 题    单选题
重大事故隐患判定标准执行水利部《水利工程生产安全重大事故隐患判定标准(试行)》 (水安监 [2017 ] 344号) ,对于判定出的重大事故隐患,要做到( )"五落实"。
A.
整改责任、资金、措施、时限、应急预案
B.
安全责任、资金、措施、时限、应急预案
C.
管理、投入、培训、整改责任、应急救援
D.
措施、投入、培训、整改责任、应急救援
第 3 题    单选题
特级高处作业是指坠落高度基准面(  )m以上高度的作业。
A.
30
B.
15
C.
10
D.
5
第 4 题    单选题
沿开挖边界布置密集爆破孔,采用不耦合装药或装填低威力炸药,在主爆区之后起爆。该爆破方法属于(  )。
A.
台阶爆破
B.
预裂爆破
C.
光面爆破
D.
平面爆破
第 5 题    单选题
根据《水工建筑物水泥灌浆施工技术规范》,三排孔组成的帷幕灌浆应按( )顺序进行。
A.
先灌注下游排孔,再灌注上游排孔,然后进行中间排孔的灌浆
B.
先灌注中间排孔,再灌注下游排孔,然后进行上游排孔的灌浆
C.
先灌注中间排孔,再灌注上游排孔,然后进行下游排孔的灌浆
D.
先灌注上游排孔,再灌注下游排孔,然后进行中间排孔的灌浆
第 6 题    单选题
根据《水利工程施工监理规范》,下列关于跟踪检测、平行检测数量的说法,正确的有(  )。
A.
平行检测:混凝土试样不应少于承包人检测数量的5%
B.
平行检测:土方试样不应少于承包人检测数量的3%
C.
跟踪检测:混凝土试样不应少于承包人检测数量的7%
D.
跟踪检测:土方试样不应少于承包人检测数量的15%
第 7 题    单选题
根据《水利水电工程标准施工招标文件》的规定,(  )是证明投标人投标的文件。
A.
中标通知书
B.
投标函
C.
协议书
D.
专用合同条款
第 8 题    单选题
根据《大中型水利水电工程建设征地补偿和移民安置条例》,移民安置工作的管理体制是(  )。
A.
政府领导、省为基础、质量管理机构参与
B.
分级负责、县为基础、施工单位实施
C.
政府领导、分级负责、县为基础、项目法人参与
D.
政府领导、分级负责、施工单位参与、项目法人实施
第 9 题    单选题
根据《关于印发水利建设市场主体信用评价管理暂行办法的通知》(水建管[2015]377号),水利建设市场主体信用等级中,BBB级表示信用(  )。
A.
B.
较好
C.
一般
D.
第 10 题    单选题
防洪防淹设施应设置( )的独立电源供电,且任意一电源均应能满足工作负荷的要求。
A.
1个
B.
不少于2个
C.
4个
D.
2个
第 11 题    单选题
根据《防洪法》规定,保证江河、湖泊在汛期安全运用的上限水位是(  )。
A.
汛限水位
B.
设计水位
C.
保证水位
D.
警戒水位
第 12 题    单选题
截流落差不超过4.0m和流量较小时,宜优先选择(  )。
A.
宽戗立堵截流
B.
双戗立堵截流
C.
单戗立堵截流
D.
多戗立堵截流
第 13 题    单选题
围岩类别是Ⅲ类围岩,则围岩稳定性( )。
A.
不稳定
B.
稳定性差
C.
稳定
D.
基本稳定
第 14 题    单选题
水准仪按精度不同划分为4个等级,分为普通水准仪和精密水准仪,其中,普通水准仪不能用于( )。
A.
国家四等水准测量
B.
普通水准测量
C.
国家二等水准测量
D.
国家三等水准测量
第 15 题    单选题
型号为20Sh-19表示水泵是进口直径为20英寸的(  )离心泵。
A.
单级单吸卧式
B.
单级双吸卧式
C.
单级单吸立式
D.
单级双吸立式
第 16 题    单选题
根据《中华人民共和国防洪法》,在河道上修建跨河桥梁,其(  )应当报经有关水行政主管部门审查同意。
A.
工程总投资
B.
工程总工期
C.
工程建设方案
D.
工程占地范围
第 17 题    单选题
( )围堰有两面挡水的作用。
A.
混凝土纵向
B.
混凝土横向
C.
钢板桩格形
D.
木笼
第 18 题    单选题
水利工程建设项目代建制为建设实施代建,代建单位对水利工程建设项目(  )的建设实施过程进行管理。
A.
施工准备至竣工验收
B.
施工准备至后评价
C.
初步设计至竣工验收
D.
施工准备至投入使用
第 19 题    单选题
根据《水利部关于废止和修改部分规章的决定》的规定,项目法人应当自工程开工之日起(  )工作日内将开工情况的书面报告报项目主管单位和上一级主管单位备案。
A.
15
B.
20
C.
25
D.
30
第 20 题    单选题
堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于( )。
A.
1:2
B.
1:3
C.
1:4
D.
1:5
第 21 题    多选题
水利水电工程施工质量评定结论须报质量监督机构核备的有(  )。
A.
重要隐蔽单元工程
B.
工程外观
C.
单位工程
D.
工程项目质量
E.
关键部位单元工程
第 22 题    多选题
水利水电地基基础工程中,水工建筑物要求地基有足够的(  )。
A.
强度
B.
刚度
C.
整体性
D.
抗渗性
E.
耐久性
第 23 题    多选题
水利工程开工前,监理工程师应对由发包人准备的(  )等施工条件进行检查。
A.
质量保证体系建立情况
B.
首批开工项目施工图纸的提供
C.
测量基准点的移交情况
D.
施工用地提供情况
E.
安全教育培训情况
第 24 题    多选题
水利水电工程中常见的边坡变形破坏主要有(  )。
A.
接触流土
B.
蠕变
C.
滑坡
D.
沉陷
E.
松弛张裂
第 25 题    多选题
关于混凝土工程定额的说法,正确的有(  )。
A.
预制混凝土定额不包括模板制作与安装
B.
混凝土定额包括现浇混凝土、碾压混凝土、预制混凝土、沥青混凝土等定额
C.
现浇混凝土定额不含模板制作、安装、拆除、修整
D.
钢筋制作安装定额,应分部位、规格型号综合计算
E.
混凝土浇筑的仓面清洗及养护用水,地下工程混凝土浇筑施工照明用电,已分别计入浇筑定额的用水量及其他材料费中
第 26 题    多选题
根据《关于全面推行河长制的意见》,各级河长的职责主要有(  )。
A.
制定防洪措施
B.
牵头组织对侵占河道等突出问题依法进行清理整治
C.
水污染防治、水环境治理
D.
编制防洪规划
E.
协调上下游、左右岸实行联防联控
第 27 题    多选题
根据《水利工程工程量清单计价规范》,工程量清单主要包括( )。
A.
分部分项工程项目清单
B.
措施项目清单
C.
其他项目清单
D.
零星工作项目清单
E.
环境保护清单
第 28 题    多选题
建筑物耐久性是在设计确定的环境作用和规定的维修、使用条件下,建筑物在合理使用年限内保持其( )的能力。
A.
适用性
B.
强度
C.
抗冻性
D.
安全性
E.
抗渗性
第 29 题    多选题
水利水电施工成本管理中,可以将投标报价高报的是(  )。
A.
投标竞争对手多的工程
B.
在某地区面临工程结束,机械设备等无工地转移时
C.
风险较大的特殊的工程
D.
专业要求高且公司有专长的技术密集型工程
E.
支付条件不理想的工程
第 30 题    多选题
土坝截流施工中,改善龙口水力条件的措施包括( )。
A.
定向爆破
B.
双戗截流
C.
三戗截流
D.
宽戗截流
E.
平抛垫底
第 31 题    问答题
背景资料:
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m³,单价为180元/m³。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款。
(2)业主自第一个月起,从承包商的工程款中,按3%的比例扣留保修金。
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数 0.9(或1.1)。
(4)每月签发付款最低金额为15万元。
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,连续3个月内均匀扣回。
承包商每月实际完成并经签证确认的工程量见下表。

问题:
(1)签约合同总价为多少?
(2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
(3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
第 32 题    问答题
【背景资料】
某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位为29.5m。
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右)。
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等。
(4)上、下游围堰填筑。
(5)上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:

(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。
(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。
(3)工程2017年3月开工,2018年12月底完工,合同工期为22个月。
(4)2018年汛期枢纽工程基本具备设计排洪条件。
问题:
1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。
2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。
3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2018年8月)这三个施工阶段两岸的交通路线。
4.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?
第 33 题    问答题
【背景资料】
某水闸加固工程,闸室共3孔,每孔净宽为10.0m,底板顶面高程为20.0m,闸墩顶高程为32.0m,墩顶以上为混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥。
为方便施工,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。一辆特种起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当地市水行政主管部门进行了报告。
问题:
1.根据《水工混凝土施工规范》,说明桥面板拆模时机是否正确,为什么?
2.根据《水利部生产安全事故应急预案(试行)》,水利工程生产安全事故分为哪几级?指出本工程的事故等级。
3.事故发生后,施工单位上报程序有无不妥之处?简要说明理由。
第 34 题    问答题
【背景资料】
某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30d计)。合同约定:(1)合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;(2)工期提前的奖励标准为10000元/d,逾期完工违约金为10000元/d。
施工过程中发生了如下事件:

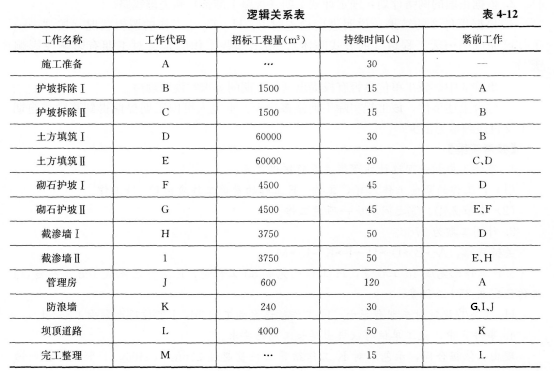

事件1:为满足工期要求,采取分段流水作业,其逻辑关系见表4-12。

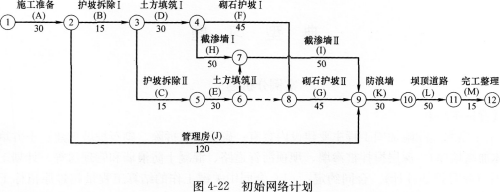

项目部技术人员编制的初始网络计划如图4-22所示。
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m3、600m3、20000m3、125m3(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33d,K工作的结算工程量为292m3

除发生上述事件外,施工中其他工作均按计划进行。
【问题】
1.指出事件1中初始网络计划逻辑关系的错误之处。
2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。
3.根据事件2的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“……工作已完成……天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。
4.事件3中,施工单位是否有权提出延长工期的要求?说明理由。
5.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?
第 35 题    问答题
【背景资料】
某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元,招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。
投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。
投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。
