2024年度二级建造师《市政公用工程管理与实务》摸底测评卷

题目总数:34
总分数:136
时间:不限时
第 1 题    单选题
依据城镇道路分级和技术标准,不属于城镇道路的是()。
A.
快速路
B.
主干路
C.
次干路
D.
高速路
第 2 题    单选题
采用压路机碾压土路基时,应遵循( )及轮迹重叠等原则。
A.
先重后轻、先静后振、先低后高、先慢后快
B.
先轻后重、先振后静、先高后低、先慢后快
C.
先轻后重、先静后振、先低后高、先慢后快
D.
先重后轻、先振后静、先低后高、先快后慢
第 3 题    单选题
用压路机对路基进行碾压,属于( )作用机理。
A.
土质改良
B.
土的置换
C.
土的补强
D.
加筋
第 4 题    单选题
石灰粉煤灰稳定砂砾基层施工期间允许的日最低气温为(  )。
A.
0℃
B.
5℃
C.
10℃
D.
15℃
第 5 题    单选题
下列桥型( )属于组合体系桥
A.
梁式桥
B.
拱式桥
C.
悬索桥
D.
斜拉桥
第 6 题    单选题
下列关于现浇箱梁后张预应力张拉的描述中错误的是(  )。
A.
混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%
B.
宜先中间,后上、下或两侧
C.
预应力筋的张拉顺序应符合设计要求,当无设计要求时,可采取分批、分阶段对称张拉
D.
应将模板拆除后,方可进行张拉
第 7 题    单选题
只能用于地下水位以上的钻孔灌注桩成孔机械是( )。
A.
旋挖钻
B.
长螺旋钻
C.
冲抓钻
D.
冲击钻
第 8 题    单选题
桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注( )。
A.
丙酮
B.
硅脂
C.
清机油
D.
脱模剂
第 9 题    单选题
黏土地基中,具有适宜的排水条件时,可采用的注浆方法是( )。
A.
渗入注浆法
B.
劈裂注浆法
C.
电动化注浆法
D.
压密注浆法
第 10 题    单选题
下列关于基坑放坡的要求,其中不正确的是( )。
A.
按是否设置分级过渡平台,边坡可分为一级放坡和分级放坡两种形式
B.
在周围条件允许情况下,宜采用全深度放坡或部分深度放坡
C.
上级放坡坡度宜缓于下级放坡坡度
D.
放坡设计与施工时应考虑雨水的不利影响
第 11 题    单选题
设有支护的基坑在土方开挖过程中,直接监测坑底土体隆起较为困难,为反映基坑底土体隆起一般监测的项目是( )。
A.
立柱变形
B.
冠梁变形
C.
地表沉降
D.
支撑梁变形
第 12 题    单选题
人工开挖多层沟槽的层间留台宽度,放坡开槽时不应小于( )m,直槽时不应小于( )m,安装井点设备时不应小于( )m。
A.
0.5,0.8,1.5
B.
0.8,0.5,1.5
C.
0.5,0.8,1.2
D.
0.8,0.5,1.2
第 13 题    单选题
下列燃气管道,宜采用清管球进行清扫的是( )。
A.
球墨铸铁管
B.
长度小于100m的钢质管道
C.
公称直径不小于100mm的钢质管道
D.
聚乙烯管
第 14 题    单选题
供热钢管外径和壁厚相同,当壁厚≥15mm,对口焊接时,其对口错边量应不大于(  )mm。
A.
0.5
B.
1.0
C.
1.5
D.
2.0
第 15 题    单选题
渗透管渠具有渗透雨水,下列不属于渗透管渠组成材料的是()

A.
穿孔塑料管
B.
无砂混凝土管
C.
砾石
D.
无缝钢管
第 16 题    单选题
下列管道修复方法中,属于局部结构修补措施的是()。
A.
插管法
B.
缠绕法
C.
灌浆法
D.
喷涂法
第 17 题    单选题
用于市政工程地下隧道精确定位的仪器是()。
A.
平板仪
B.
激光指向仪
C.
光学水准仪
D.
陀螺全站仪
第 18 题    单选题
下列脚手架工程专项施工方案必须进行专家论证的是(  )。
A.
高度40m落地式钢管脚手架
B.
提升高度80m附着式整体提升脚手架
C.
提升高度60m附着式分片提升脚手架
D.
分段架体搭设高度20m及以上悬挑式脚手架
第 19 题    单选题
进行不合格让步接收时,项目部应向(  )提出书面让步接收申请。
A.
质监站
B.
监理
C.
发包方
D.
接管方
第 20 题    单选题
在市区内施工现场的围挡应高于(  ),且应符合当地主管部门的有关规定。
A.
1.8m
B.
2.1m
C.
2.5m
D.
2.8m
第 21 题    多选题
城镇道路路基施工要点包括( )。
A.
路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土
B.
当原地面横坡陡于 1:5 时,应修成台阶形式,每级台阶宽度不得小于0.5m,
C.
填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎
D.
填方高度内的管涵顶面,填土 500mm 以上才能用压路机碾压
E.
路基填方高度应按施工需要增加预沉量值
第 22 题    多选题
目前大量采用的无机结合料稳定基层材料,都具备( )特点。
A.
结构较密实
B.
透水性较小
C.
水稳性较好
D.
孔隙率较小
E.
干缩性较大
第 23 题    多选题
关于沉井刃脚垫木铺设的要求,正确的有( )。
A.
应使刃脚底面在同一水平面上,并符合设计起沉高程的要求
B.
平面布置要均匀对称
C.
每根垫木的长度中心应与刃脚底面中心线重合
D.
每根垫木的长度中心应落在刃脚底面外圆周线上
E.
定位垫木的布置应使沉井有对称的着力点
第 24 题    多选题
钢筋混凝土桥梁的钢筋接头说法,正确的有( )。
A.
同一根钢筋宜少设接头
B.
钢筋接头应设在受力较小区段
C.
受力不明确时,按受压处理
D.
同一根钢筋在绑扎接头长度区段内不能有两个接头
E.
钢筋接头部位横向净距为20mm
第 25 题    多选题
为满足桥面变形的要求,通常在( )设置伸缩装置。
A.
两梁端之间
B.
梁端与桥台之间
C.
桥梁的铰接位置
D.
桥梁的固定端位置
E.
基础的位置
第 26 题    多选题
下列关于真空井点布设说法正确的是( )。
A.
当真空井点孔口至设计降水水位的深度不超过6.0m时,宜采用单级真空井点
B.
井点间距宜为1.5~3.0m,距开挖上口线的距离不应小于1.0m
C.
集水总管宜沿抽水水流方向布设,集水总管坡度宜为0.25%~0.5%
D.
降水区域四角位置井点宜相对疏松
E.
降水区域场地狭小,可布设水平、倾斜井点
第 27 题    多选题
经严密性试验合格后方可投入运行的市政管道工程有( )。
A.
污水管道
B.
雨水管道
C.
雨污水合流管道
D.
湿陷土地区的雨水管道
E.
流沙地区的雨水管道
第 28 题    多选题
高压燃气必须通过调压站才能送入(  )。
A.
中压管道
B.
储气罐
C.
低压管道
D.
高压储气罐
E.
次高压管道
第 29 题    多选题
为了去除大颗粒污染物并减缓流速,渗透塘应采用的预处理设施主要有()

A.
沉砂池
B.
弃流
C.
前置塘
D.
巴氏槽
E.
三角堰
第 30 题    多选题
原位固化法可以按照软管的固化工艺分为()

A.
热水固化法
B.
电流固化法
C.
蒸汽固化法
D.
紫外光固化法
E.
压力固化法
第 31 题    问答题
背景资料:
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为长8m、宽6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m左右。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:
(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:①混凝土浇筑安排在一天中气温较低时进行;②根据施工正值夏季的特点,决定采用浇水养护;③按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
问题:
1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位在张拉设备的使用上是否正确?说明理由。
5.关于支架还应补充哪些方面的验算?
第 32 题    问答题
背景资料:
某公司中标一座地铁车站工程,车站基础全长约212m,宽度21m,开挖深度为16m,采用明挖法施工。围护结构为地下连续墙,采用锁口管接头;设三道φ609钢管支撑。场地土层自上而下分别为填土、黏土和粉土地层。地下水位于地表下1m左右。基坑北侧有三条需要重点保护的地下管线,其中一条横穿基坑;东侧基坑一倍开挖深度范围内邻近一座条形基础的老旧房屋,开挖时如果变形过大对其结构安全的影响很严重;基坑南侧邻近一条市政道路。
项目部编制了施工组织设计,拟在基坑内侧采用管井降水,降水井按每250m2一座管井布置。方案中的地下连续墙施工工序为:开挖导沟→修筑导墙→开挖沟槽(注入泥浆) →清除槽底淤泥和残渣→吊放接头管。项目部编制了基坑监测方案,并且决定自行监测,监测方案由上一级主管部门签字认可后实施。
基坑开挖至粉土时,由于地下连续墙接头夹泥而发生渗漏,项目采取导管引流并且用聚氨酯封堵后没有效果,渗漏渐渐导致水土流失,基坑后土体出现明显沉陷,如果继续发展可能会导致基坑坍塌。
问题:
(1)根据《建筑基坑支护技术规范》JGJ 120--2012,该基坑支护结构属于哪一级?
(2)对于横穿基坑的管线应该如何处理?
(3)本基坑至少需要布置几处降水井?
(4)方案中地下连续墙的工序不全,请补充。
(5)项目部监测方案编制及审批过程存在哪些不妥之处?
(6)针对施工过程中出现的渗漏情况,项目部应采取什么措施?
第 33 题    问答题
背景资料:
某项目部中标一项燃气管道工程。主管道全长1.615 km,设计压力为2.5MPa,采用φ219×7.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采用φ89×5无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。
项目部在沟槽开挖过程中遇到了原勘察报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。
因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层夯实处理。
由于施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。
问题:
1. 此工程的管道属于高、中、低压中的哪类管道?
2. 清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?
3. 项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?
4. 4名外援焊工是否均满足直接上岗操作条件?说明理由。
第 34 题    问答题
背景资料:

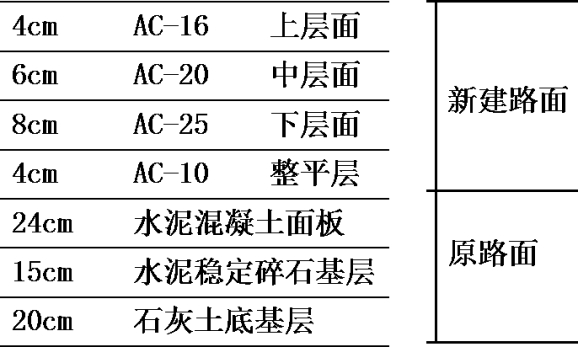

某施工单位承接了一条双向四车道城市次干路“白改黑”工程,即在原水泥混凝土路面上加铺沥青混凝土面层的改造工程。加铺路面结构示意图如下:

施工单位采用直接加铺法施工。对破损严重的板块进行凿除,并重新浇筑水泥混凝土板;对脱空板、不均匀沉降板采用如下工艺流程进行处理:

经弯沉检测合格后进行下一道工序。所有面板处理完成后,施工单位对旧路面接缝进行了处理,然后进行沥青混凝土加铺施工。
整平层与下面层与中面层采用70号普通沥青,上面层采用70号改性沥青。沥青材料运至工地后,施工单位的试验人员认真检查了沥青材料的出厂合格证,确认无误后,用于该工程。施工过程中,在施工单位项目负责人的见证下,对沥青材料和沥青混合料进行了见证取样,并送施工单位工地实验室检测。
为保证边施工、边通车,开工前项目部向媒体发布了施工信息,并编制了交通导行方案,其中包含下列内容:严格划分了施工现场各区域的范围;现场配置了交通疏导员。
问题:
1.写出对脱空板、不均匀沉降板进行处理的工艺流程中 A、B工序名称。
2.结合加铺路面结构示意图分析,在水泥混凝土板处理完后铺筑整平层前,应浇洒什么功能层?该层在市政道路工程中还有哪些作用?采用哪些材料?
3.新建路面上面层应用改性沥青有哪些技术优点?
4.分别改正施工单位对材料进场验收和见证取样检测存在的错误之处。
5.该交通导行方案是不完整的,补充其他内容。
