2021年一级建造师考试《机电工程》模拟卷(一)

题目总数:35
总分数:160
时间:不限时
第 1 题    单选题
在项目初步设计前的总体设计应满足( )的需要。
A.
设备材料采购
B.
非标设备制作
C.
项目土地征用
D.
工程施工安装
第 2 题    单选题
在储存库和使用单位之间的用于输送油、气介质的管道是( )。
A.
动力管道
B.
工业管道
C.
公用管道
D.
长输管道
第 3 题    单选题
下列消防设备,不属于自动喷水灭火系统的设备是( )。
A.
报警阀组
B.
水流报警装置
C.
洒水喷头
D.
消火栓箱
第 4 题    单选题
耐火电缆是指在火焰燃烧情况下能够保持一定时间安全运行的电缆,A类是在火焰温度950~1000℃时,能持续供电时间( )。
A.
45min
B.
60min
C.
90min
D.
120min
第 5 题    单选题
在安全防范系统调试检测中,不属于探测器调试检测的项目是( )。
A.
报警器输出电平检测
B.
防拆报警功能检测
C.
电源线被剪报警检测
D.
安全防范盲区检测
第 6 题    单选题
施工单位的自备电源应告知供电部门并同意后才能使用,同时要妥善采取安全技术措施,主要是防止自备电源( )。
A.
误入市政电网
B.
发生用电火灾
C.
发生触电事故
D.
发生停电故障
第 7 题    单选题
施工总承包单位将施工用起重机械分包给专业安装公司安装拆卸,其专项工程施工方案由( )组织编制。
A.
监理单位
B.
设备制造单位
C.
专业安装公司
D.
设备监理公司
第 8 题    单选题
下列整定内容,属于配电装置过电流保护整定的是( )。
A.
合闸元件整定
B.
温度元件整定
C.
方向元件整定
D.
时间元件整定
第 9 题    单选题
高塔体安装过程中的同心度测量控制通常采用( )。
A.
激光准直仪
B.
水准仪
C.
经纬仪
D.
全站仪
第 10 题    单选题
安装在主干管上起切断作用的闭路阀门做强度和严密性试验的比例是( )。
A.
5%
B.
10%
C.
30%
D.
100%
第 11 题    单选题
使用的钢丝绳的直径与卷扬机铭牌上标明的直径不同时,必须进行校核的是( )。
A.
牵引拉力
B.
工作速度
C.
卷筒强度
D.
容绳量
第 12 题    单选题
阀门的壳体试验压力为阀门在20℃时最大允许工作压力的( )。
A.
1.10倍
B.
1.15倍
C.
1.25倍
D.
1.5倍
第 13 题    单选题
热力管道两个补偿器之间以及每一个补偿器两侧(指远的一端)应设置( )。
A.
滑动支架
B.
固定支架
C.
导向支架
D.
弹簧吊架
第 14 题    单选题
压缩机按压缩气体方式可分为两大类的是( )。
A.
压力式和活塞式
B.
容积式和动力式
C.
螺杆式和转子式
D.
容积式和螺杆式
第 15 题    单选题
一般常见塔器安装组焊顺序中,塔体的最下段(带裙座段)吊装就位、找正的紧前工序是(  )。
A.
分段筒体、部件检查验收
B.
基础验收、安放垫铁
C.
第二、三段段间环焊组对焊接
D.
紧固地脚螺栓
第 16 题    单选题
下列的设备及管线,安装工程中可以划分为一个检验批的是( )。
A.
设备台套
B.
线路种类
C.
管路直径
D.
设备组别
第 17 题    单选题
工业炉窑砌筑工程工序交接证明书中,不应提供的是( )。
A.
炉内托砖板的位置尺寸
B.
锚固件的位置尺寸
C.
焊接质量检查合格证明
D.
炉窑砌筑施工方案
第 18 题    单选题
发电机设备安装程序中,定子及转子水压试验的紧后工序是( )。
A.
定子就位
B.
氢冷器安装
C.
发电机穿转子
D.
整体气密性试验
第 19 题    单选题
下列材料的风管,适用于含酸碱的排风系统风管的是( )。
A.
硬聚氯乙烯风管
B.
玻璃纤维复合风管
C.
聚氨酯复合风管
D.
酚醛复合风管
第 20 题    单选题
在焊前装配时,先将焊件向焊接变形相反的方向,进行人为变形的方法,是预防焊接变形装配工艺措施中的( )。
A.
反变形法
B.
刚性固定法
C.
预留收缩余量法
D.
层间锤击法
第 21 题    多选题
机电工程招标应具备的条件有( )。
A.
承包的范围已确定
B.
资金来源已落实
C.
招标人已依法成立
D.
初步设计已批准
E.
施工图设计已完成
第 22 题    多选题
管道穿过墙壁和楼板时的套管设置,正确的有( )。
A.
楼板内套管其顶部应高出装饰地面20mm
B.
楼板内套管高出装饰地面50mm
C.
卫生间内套管高出装饰地面20mm
D.
卫生间内套管其顶部应高出装饰地面50mm
E.
安装在墙壁内套管两端与饰面相平
第 23 题    多选题
下列内容,属于设备验收依据的有( )。
A.
设备采购合同
B.
施工进度计划
C.
国家标准、法规
D.
设备生产厂家
E.
设计单位的设备技术规格书
第 24 题    多选题
在工程项目施工中,大型施工机械设备选择的方法有( )。
A.
综合评分法
B.
单位工程量成本比较法
C.
界限使用判断法
D.
等值成本法
E.
单台设备评分法
第 25 题    多选题
绿色施工的要点有( )。
A.
绿色施工管理
B.
环境保护
C.
节材与材料资源利用
D.
节地与施工用地保护
E.
文明施工
第 26 题    多选题
下列内容中,属于施工方案交底内容的有( )。
A.
质量控制
B.
施工程序
C.
操作方法
D.
安全措施
E.
材料供应
第 27 题    多选题
下列环节,设备采购合同中应履行的有( )。
A.
合同订立
B.
到货检验
C.
缺少处理
D.
安全措施
E.
施工安装
第 28 题    多选题
下列情况中,评标委员会应当否决其投标的有( )。
A.
截止投标前5分钟进行报价变更,并提交变更文件
B.
提供的企业资质等级低于资格预审时提供的资质等级
C.
未按招标文件提供的工程量报价
D.
两家公司投标,其中一家是陪标
E.
投标人不符合国家或者招标文件规定的资格条件
第 29 题    多选题
下列索赔,属于按照索赔目的和要求分类的有( )。
A.
汇率索赔
B.
灾害索赔
C.
工期索赔
D.
措施索赔
E.
费用索赔
第 30 题    多选题
在确定各项工作开竣工时间和相互搭接协调关系时,应考虑的因素有( )。
A.
优先安排工程量大的工艺生产主线
B.
应分清主次、抓住重点
C.
在机电工程施工过程能加班加点
D.
各种不利施工条件的限制和影响
E.
在工程施工过程能作为平衡调剂
第 31 题    问答题
【背景资料】
某成品燃料油外输项目,由4台5000m3成品汽油罐、两台10000m3消防罐、外输泵和工作压力为4.0MPa的外输管道及相应的配套系统组成。
具备相应资质的A公司为施工总承包单位。A公司拟将外输管道及配套系统施工任务分包给GC2资质的B专业公司,业主认为不妥。随后A公司征得业主同意,将土建施工分包给具有相应资质的C公司,其余工程由A公司自行完成。
A公司在进行罐内环焊缝碳弧气刨清根作业时,采用的安全措施有:36V安全电源作为罐内照明电源;3台气刨机分别由3个开关控制,并共用一个总漏电保护开关;打开罐体的透光孔、人孔和清扫孔,用自然对流方式通风。经安全检查,存在不符合安全规定之处。
管道试压前,项目部全面检查了管道系统:试验范围内的管道已按图纸要求完成;焊缝已除锈合格并涂好了底漆;膨胀节已设置了临时约束装置;一块1.6级精度的压力表已校验合格待用;待试压管道与其他系统已用盲板隔离。项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。
由于业主负责的施工图设计滞后,造成C公司工期延误20d,窝工损失达30万元人民币,C公司向A公司提请工期和费用索赔。A公司以征地由业主负责,C公司应向业主索赔为由,拒绝了C公司的索赔申请。
【问题】
1.说明A公司拟将管道系统分包给B单位不妥的理由。
2.指出罐内清根作业中不符合安全规定之处,并阐述正确的做法。
3.管道试压前的检查中发现了哪几个问题?应如何整改?
4.A公司拒绝C公司的索赔是否妥当?说明理由。
第 32 题    问答题
背景资料、
某安装公司承接一高层商务楼的通风空调安装工程,该商务楼位于沿海城市的闹市中心,周围高层建筑较多。工程的主要设备有冷水机组(3490mm×1830mm×2920mm,12.4t)、蓄冰槽(6250mm×3150mm×3750mm,17.5t)、燃气锅炉(4200mm×2190mm×2500mm,7.3t)、冷却塔(方形)、水泵、空调机组、风机盘管等。锅炉、冷水机组和蓄冰槽安装在地下一层(-7.5m),冷却塔安装在裙房屋顶上(+25m)。
安装公司项目部进场后,依据建设单位的工程进度(6月初开工,9月底完工)要求,编制了通风空调工程的施工进度计划及施工方案,对设备吊装存在的主要风险识别与评价后,将锅炉、冷水机组等设备的吊装工作分包给专业吊装公司。
吊装合同签订后,专业吊装公司依据设备参数及施工现场条件(混凝土地基)等技术参数进行分析、比较,编制了设备吊装方案,绘制吊装施工平面图,设置吊装区,制定安全技术措施;方案选用的汽车吊(KMK6200),在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t。
商务楼通风空调安装工程完工后,空调机组在试运行过程中,部分风机有异常响动,噪声较大,经检查发现是未设置减振装置,同时还有个别风机与风管连接未采用柔性短管。经整改后,试运行验收合格。
问题
1.在编制本吊装方案时,要考虑被吊设备的哪几个吊装参数?
2.选用的汽车吊能否满足设备吊装要求?吊装系统的失稳一般有哪些主要原因?
3.本工程的设备吊装施工中存在哪些主要风险?
4.锅炉机组在整套启动以前,必须完成哪些工作?
第 33 题    问答题
背景资料
某城市地铁工程进行机电安装工程招标,将地铁1号线机电安装划分为3个施工标段。某机电安装工程公司中标了其中第二个标段,工程范围包括5个车站和4个运行区间的全部机电安装工作。工程内容包括:设备及管理用房土建装修施工;环控系统、动力及照明系统、给水排水系统、消防及报警系统安装等。工程质量目标定为国家级优质工程。设备由业主统一采购,材料由业主指定厂家,施工单位负责采购。
中标后,机电安装公司成立了项目经理部,并按照争创国优的质量目标进行了质量控制的策划,并针对易发的质量问题制定了预控方案。
事件一:根据合同工期要求及劳动力总体安排的考虑,公司将通风空调制作工程分别分包给甲、乙、丙三个施工队进行,材料由公司集中采购。
事件二:第一批镀锌风管制作完成后,公司技术质量部门进行了验收,发现存在翻边不一致,平整度超差,以及法兰螺栓间距过大等质量问题,其中甲施工队检查30根风管,翻边宽度不一致问题出现12点,法兰螺栓孔间距超差8点,四角咬口开裂5点;乙施工队检查25根风管,翻边宽度不一致问题10点,法兰螺栓孔间距问题4点,镀锌板表面划伤6点;丙施工队检查32根风管,翻边不一致3点,法兰间距问题6点,表面划伤8点。
事件三:在进行设备单机无负荷试运转时,发现一台大型排风机制造质量不合格。
问题
1.工程分包合同应明确分包单位的哪些安全管理职责?
2.绘出针对事件二的质量问题的统计表。
3.在事件一中,对分包单位的选择应如何进行?
4.事件三中的风机制造质量不合格,应由谁来承担主要责任?
第 34 题    问答题
【背景资料】

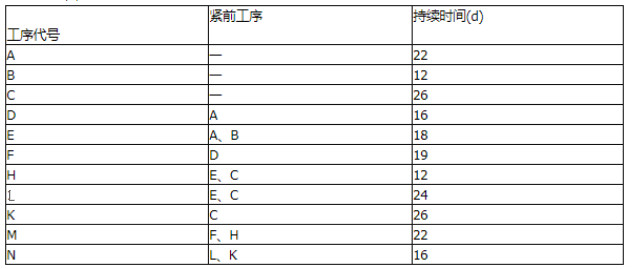

某机电安装工程项目,业主与该安装施工单位签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后一天罚款一万元。通过双方协调编制了网络计划,计划工作逻辑关系及持续时间见下表,并经业主同意。在计划执行过程中,出现了下列一些情况:
(1)因业主不能及时供应设备,使B延误3天,E延误2天,H延误3天。
(2)因机械发生故障检修,使F延误2天,N延误2天,M延误1天。
(3)因土建设备基础部分重捣,使C延误3天。
(4)因总厂全部停电,使N延误1天。
(5)安装单位在L施工过程中采取了加快施工的技术措施(技术措施费1万元),使施工缩短了4天。
双代号网络图工序关系如下表所示:

【问题】
1.为A单位项目部绘制双代号网络计划图。找出关键性线路,工期多少天?
2.施工单位就上述5种情况中哪些可以向业主提出工期补偿?共补偿工期多少天?
3.该工程的实际工期为多少天?安装单位得到的提前奖是多少?
4.针对本案例分析影响施工进度计划的因素有哪些?
第 35 题    问答题
背景资料
A安装公司承包某商业中心的空调工程,商业中心地处江边(距离江边100m),空调工程的设备材料有:冷水机组、蓄冰槽、燃气锅炉、冷却塔、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)、空调水管(DN20~DN700)、风管、风阀及配件等由安装公司采购。
A安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容,冷水机组采用江水冷却,需敷设DNT00冷却水管至江边。DNT00冷却水管道的敷设选择非开挖顶管技术,并分包给B专业公司施工。空调水管须化学清洗并镀膜,分包给C专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。
按施工进度计划,安装公司项目部及时与供货厂商联系,使设备材料运到现场的时间与施工进度配合,以满足施工进度要求。设备材料运到施工现场后,按规定对设备材料进行检验,其中对阀门进行强度和严密性试验。空调工程按施工程序实施,空调设备安装后,进行管道、风管及配件安装调试,空调工程按合同要求完工。
问题
1.本工程要编制哪几个新技术的施工方案?
2.项目部对阀门进行强度和严密性试验如何抽查?
3.本工程的通风空调系统调试主要考核指标有哪些?
4.写出空调供回水管与设备连接的技术要求。水管的法兰连接有哪些要求?
