2021年一级建造师考试《建设工程项目管理》冲刺卷

题目总数:100
总分数:130
时间:不限时
第 1 题    单选题
根据《生产安全事故报告和调查处理条例》,下列安全事故中,属于重大事故的是(  )。
A.
3 人死亡,10 人重伤,直接经济损失2000 万元
B.
12 人死亡,直接经济损失960 万元
C.
36 人死亡,50 人重伤,直接经济损失6000 万元
D.
2 人死亡,100 人重伤,直接经济损失1.2 亿
第 2 题    单选题
双代号时标网络计划中,当某工作之后仅有虚工作时,则该工作的总时差为(  )。
A.
该工作的波形线的水平长度
B.
本工作与紧后工作间波形线水平长度和的最大值
C.
本工作与紧后工作间波形线水平长度和的最小值
D.
后续所有线路段中波形线中水平长度和的最小值
第 3 题    单选题
建设工程质量监督机构参加工程竣工验收会议的重点是(  )。
A.
对建设过程质量情况进行总结,签发竣工验收意见书
B.
对影响结构安全的工程实体质量进行检查验收
C.
对影响使用功能的相关部分进行检查验收
D.
对竣工验收的组织形式、程序等进行监督
第 4 题    单选题
关于设计方进度控制的说法,错误的是(  )。
A.
设计方进度控制的任务是依据设计任务委托合同来对设计工作进度进行控制
B.
设计方的进度控制是履行期设计任务委托合同的义务
C.
设计进度计划主要是概念设计和初步设计阶段的设计图纸的出图计划
D.
设计方应尽可能使设计进度与招标、施工和物资采购等进度相协调
第 5 题    单选题
关于质量风险应对的说法,以下正确的是(  )。
A.
某施工总承包单位依法将自己没有足够把握实施的防水工程,分包给有经验、有能力的分包单位,属于质量风险应对的规避策略
B.
避开可能发生的水灾、风灾、冻害对工程质量的损害等,属于质量风险应对的减轻策略
C.
工程竣工结算时,扣留一定比例的质量保证金等,属于质量风险应对的自留策略。
D.
在施工中有针对性地制定和落实有效的施工质量保证措施和质量事故应急预案,属于减轻策略
第 6 题    单选题
建设工程项目总进度目标论证,在“项目结构分析”之后进行(  )工作。
A.
调查研究和收集资料
B.
项目的工作编码
C.
进度计划系统的结构分析
D.
编制各层进度计划
第 7 题    单选题
运用动态控制原理控制建设工程项目进度时,第一步工作是(  )。
A.
收集工程进度实际值
B.
进行进度目标的调整
C.
进行项目目标分解,确定目标控制的计划值
D.
进行工程进度的计划值和实际值的比较
第 8 题    单选题
某钢构件厂家根据供货合同先后生产了4批钢构件,各批次的质量统计直方图如下所示。其中已经出现不合格构件,必须采取措施纠偏的是(  )。
A.
A;
B.
B:
C.
C:
D.
D;
第 9 题    单选题
将设计准备、设计、招标投标和施工过程等进行分类属于(  )分类。
A.
A: 第二维
B.
B: 按项目管理工作的对象
C.
C: 按项目管理工作的任务
D.
D: 按信息内容的属性
第 10 题    单选题
下列成本分析中,属于定期的、经常性的中间成本分析的是( )。
A.
分部分项工程成本分析
B.
年度成本分析
C.
月(季)度成本分析
D.
竣工成本分析
第 11 题    单选题
关于现场食堂管理的说法,以下正确的是(  )。
A.
食堂必须有卫生许可证,80%以上的炊事人员有持身体健康证上岗
B.
制作问、储藏间应独立设置,粮食存放台距墙和地面应大于0.1m
C.
制作间灶台及周边应贴瓷砖,所贴瓷砖高度不宜小于1.2 m
D.
食堂外应设置密闭式泔水桶
第 12 题    单选题
关于招标文件或资格预审文件的说法,以下不正确的是(  )。
A.
自招标文件或资格预审文件出售之日起至停止出售之日止,最短不得少于5日
B.
投标人必须自费购买相关招标文件或资格预审文件
C.
招标人发售招标文件或资格预审文件收取的费用应当限于补偿印刷、邮寄的成本支出,不得以营利为目的
D.
对于所附的设计文件,招标人可以向投标人酌收费用
第 13 题    单选题
项目的进度项编码应综合考虑不同层次、不同深度和不同用途的进度计划工作项的需要,建立统一的编码,服务于(  )。
A.
项目进度目标的动态控制
B.
项目进度计划的编制
C.
项目管理控制
D.
项目进度的确切实施
第 14 题    单选题
下图所示的单代号网络计划,其计算工期为(  )d。
A.
11
B.
9
C.
12
D.
15
第 15 题    单选题
根据《工程网络计划技术规程》,在双代号时标网络计划中(  )。
A.
以波形线表示工作,以虚箭线表示虚工作,以实箭线表示工作的自由时差
B.
以波形线表示工作,以实箭线表示虚工作,以虚箭线表示工作的自由时差
C.
以实箭线表示工作,以波形线表示虚工作,以虚箭线表示工作的自由时差
D.
以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差
第 16 题    单选题
下列施工质量缺陷中,可不做专门处理的是(  )。
A.
某高层住宅施工中,底部二层的混凝土结构误用安定性不合格的水泥
B.
某防洪堤坝填筑压实后,压实土的干密度未达到规定值
C.
某检验批混凝土试块强度不满足规范要求,但混凝土实体强度检测后满足设计要求
D.
某工程主体结构混凝土表面裂缝宽度大于0.5 mm
第 17 题    单选题
信息化指的是工程管理(  )的开发和利用,以及信息技术的开发和应用。
A.
信息编码
B.
信息系统
C.
信息资源
D.
信息体系
第 18 题    单选题
关于施工组织设计中施工进度计划的说法,正确的是( )。
A.
对拟建工程可能采用的几个施工方案进行定性、定量分析,通过技术经济评价,选择最佳方案
B.
使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标
C.
根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务
D.
根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,合理安排施工顺序,确定主要工程的施工方案
第 19 题    单选题
施工现场宿舍的设置,符合要求的是(  )。
A.
室内净高于2.2m
B.
每间宿舍居住人员18人
C.
3层床铺
D.
通道宽度1.2m
第 20 题    单选题
下列建设工程项目的风险类型中,属于技术风险的是(  )。
A.
工程勘察资料
B.
气象条件
C.
公用防火设施的数量
D.
人身安全控制计划
第 21 题    单选题
在国际上,民用项目总承包的招标多数采用(  )描述的方式。
A.
项目构造
B.
项目功能
C.
项目结构
D.
项目价值
第 22 题    单选题
关于工期延误的论述,以下不正确的是(  )。
A.
可索赔延误与不可索赔延误同时发生时,可索赔延误就将变成了不可索赔延误
B.
非承包商原因造成关键线路延误都是可索赔延误
C.
非关键线路上的工作延误是否会影响到总工期的推迟,取决于其总时差的大小和延误时间的长短
D.
非关键线路上的工作延误时间小于该工作的总时差时,业主肯定不给费用补偿
第 23 题    单选题
项目管理实施规划的编制依据,不包括( )。
A.
项目管理规划大纲
B.
技术经济指标
C.
工程情况与特点
D.
有价值的历史数据
第 24 题    单选题
关于成本计划的说法,错误的是( )。
A.
竞争性成本计划是考核项目经理责任成本控制能力的计划在选派项目经理阶段进行编制
B.
指导性成本计划是项目经理的责任成本目标
C.
指导性成本计划是战略性成本计划的进一步开展和深化
D.
实施性成本计划是战略性成本计划的战术安排
第 25 题    单选题
在建设项目总进度目标论证时,通常缺乏有关( )等方面的资料。
A.
工程分包情况与场地勘察资料
B.
工程发包的组织、施工组织和技术
C.
工程招标准备组织与施工方项目部
D.
工程物资安排和招标工作
第 26 题    单选题
成本管理就是要在保证工期和质量满足要求的情况下,采取相应管理措施(包括组织措施、经济措施、技术措施和合同措施),把成本控制在计划范围内,并进一步寻求最大程度的成本节约。成本管理任务的实施程序是( )。
A.
分析—计划—控制—核算—考核
B.
计划—分析—控制—核算—考核
C.
计划—控制—核算—分析—考核
D.
控制—计划—分析—核算—考核
第 27 题    单选题
生产经营单位未按照有关规定对应急预案进行备案时,安全生产监督管理部门应对其进行的处罚是(  )
A.
给予警告,并处5万元以下罚款
B.
给予警告,并处3万元以下罚款
C.
责令停产停业整顿,吊销安全生产许可证
D.
责令停产停业整顿,并给予行政处罚
第 28 题    单选题
下列属于建设工程项目决策阶段策划的基本工作内容的是( )。
A.
项目实施风险策划
B.
合同策划
C.
项目投资目标分解
D.
实施组织策划
第 29 题    单选题
……某土方工程,月计划工程量2800 m3,预算单价25元/m3;到月末时已完成工程量3000 m3,实际单价26元/m3。对该项工作采用赢得值法进行偏差分析的说法,以下正确的是(  )。
A.
已完成工作实际费用为75000元
B.
费用偏差为-3000元,表明项目运行超出预算费用
C.
费用绩效指标>1,表明项目运行超出预算费用
D.
进度绩效指标<1,表明实际进度比计划进度拖后
第 30 题    单选题
根据《建设工程项目管理规范》(GB/T 50326—2017),下列不属于项目管理机构负责人的职责是( )。
A.
对各类资源进行质量监控和动态管理
B.
建立各类专业管理制度,并组织实施
C.
主持项目管理机构工作
D.
进行授权范围内的任务分解和利益分配
第 31 题    单选题
若一个项目进度计划系统由总进度规划、项目子系统进度规划和项目子系统中的单项工程进度计划组成,则该项目进度计划系统是由__________的进度计划构成的计划系统。若一个项目进度计划系统由控制性进度规划、指导性进度规划、实施性进度规划组成,则该项目进度计划系统是由__________的进度计划构成的计划系统。(  )
A.
A: 不同功能;不同深度
B.
B: 不同任务;不同功能
C.
C: 不同深度;不同功能
D.
D: 不同深度;不同任务
第 32 题    单选题
某混凝土试块强度值不满足规范要求,但经法定检测单位对混凝土实体强度进行法定检测后,其实际强度达到规范允许和设计要求值。则正确的处理方式是(  )。
A.
不做处理
B.
返修处理
C.
返工处理
D.
加固处理
第 33 题    单选题
下列不属于建设项目信息的管理类信息的是(  )。
A.
进度控制信息
B.
工作量控制信息
C.
合同管理信息
D.
风险管理信息
第 34 题    单选题
在质量管理过程中运用排列图法,将其中累计频率__________定为A类问题,进行重点管理;将累计频率在__________区间的问题定为B类问题,作为次重点管理;将其余累计频率在__________区间的问题定为C类问题,按照常规适当加强管理。(  )
A.
0~50%;50%~70%;70%~100%
B.
0~70%;70%~80%;80%~100%
C.
0~80%;80%~90%;90%~100%
D.
0~90%;90%~95%;95%~100%
第 35 题    单选题
关于建设工程索赔成立的前提条件,以下说法正确的是(  )。
A.
导致索赔的事件必须是对方的过错,索赔才能成立
B.
只要对方有过错,不管是否造成损失,索赔都可以成立
C.
只要索赔事件的事实存在,在合同有效期内任何时候提出索赔都可以成立
D.
不按照合同规定的程序提交索赔报告,索赔不能成立
第 36 题    单选题
网络计划调整的内容,不包括(  )的调整。
A.
关键线路长度
B.
逻辑关系
C.
工程质量
D.
资源投入
第 37 题    单选题
成本加酬金合同通常用于(  )。
A.
工程内容不十分明确的工程
B.
工期较长的工程
C.
工程量暂不确定的工程
D.
研究开发性质的工程
第 38 题    单选题
进度的计划值和实际值的比较应是__________的数据比较,比较的成果是__________。(  )
A.
定量;进度跟踪和控制报告
B.
定性;进度跟踪和控制报告
C.
定量;里程碑事件节点进度
D.
定性;里程碑事件节点进度
第 39 题    单选题
关于合同谈判与签约的说法,以下正确的是(  )。
A.
A; 招标人通过媒体发布招标公告,或向符合条件的投标人发出招标邀请,为要约
B.
B: 一般在招标文件中就会明确规定合同将采用什么计价方式,在合同谈判阶段往往没有讨论的余地
C.
C: 合同谈判中,经总监理工程师签认的工程内容和范围方面的修改或调整,以文字方式确定下来,并以“合同补遗”或“会议纪要”方式作为合同附件
D.
D: 合同价格条款可以比较公正地解决承包商可能遭受到的货币贬值或通货膨胀等风险损失
第 40 题    单选题
当采用时标网络计划时,可采用实际进度前锋线记录计划实际执行情况,并进行( )的比较。
A.
实际进度与合同进度
B.
预期进度与合同进度
C.
实际进度与计划进度
D.
计划进度与合同进度
第 41 题    单选题
“建设工程项目法人决策的理性化程度以及经营者的经营管理理念”属于影响项目质量的__________因素。“各种能源介质供应以及交通运输和道路条件等因素”属于影响项目质量的因素。“建设主管部门在建筑业中推广应用的BIM等信息技术”,属于影响项目质量的__________因素。“建筑业企业经营资质管理制度、执业资格注册制度”属于影响项目质量的__________因素。(  )
A.
人的;自然环境;管理环境;社会环境
B.
人的;作业环境;方法;社会环境
C.
社会环境;自然环境;管理环境:人的
D.
社会环境;作业环境;方法;人的
第 42 题    单选题
在分部分项工程成本分析中,“三算”指的是( ),通过“三算”为今后的分部分项工程成本寻求节约途径。
A.
A: 概算成本、目标成本和实际成本
B.
B: 预算成本、目标成本和实际成本
C.
C: 概算成本、目标成本和计划成本
D.
D: 预算成本、目标成本和计划成本
第 43 题    单选题
事故调查组应当自重大安全事故发生之日起__________日内提交事故调查报告;特殊情况下可以适当延长,但延长的期限最长不超过__________日。负责事故调查的人民政府应当自收到事故调查报告之日起__________日内做出批复。(  )
A.
60;60;15
B.
60;60;30
C.
30;30;15
D.
30;30;30
第 44 题    单选题
政府建设主管部门对工程项目实施质量监督,其工作包括:①制定工作计划并组织实施;②监督工程竣工验收;③建立工程质量监督档案;④形成工程质量监督报告;⑤对工程实体质量和工程质量行为进行抽查、抽测;⑥受理建设单位办理质量监督手续。正确的监督程序是( )。
A.
⑥一①一⑤一②一③一④
B.
⑥一①一⑤一②一④一③
C.
①一⑥一⑤一②一④一③
D.
①一⑥一⑤一②一③一④
第 45 题    单选题
对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即(  )。
A.
事前检查、事中检查、事后检查
B.
操作者自检、质量员检查、监理工程师检查
C.
工序检查、分项检查、分部检查
D.
自检、互检、专检
第 46 题    单选题
建设工程施工活动中,(  )是安全生产的第一负责人。
A.
A: 总监理工程师
B.
B: 施工单位技术负责人
C.
C: 项目经理
D.
D: 企业的法定代表人
第 47 题    单选题
建设工程项目策划旨在为项目建设的决策和实施增值,下列不能体现这一增值的是(  )
A.
有利于人类生活和工作的环境保护
B.
有利于建筑环境的改善
C.
有利于项目的使用功能和建设质量的提高
D.
有利于最大限度地降低工程建设成本
第 48 题    单选题
属于建设工程项目组织风险的是(  )。
A.
合同风险
B.
施工机械操作人员的能力和经验
C.
信息安全控制计划
D.
工程施工方案
第 49 题    单选题
工程竣工验收合格并办理了移交手续,表明(  )。
A.
解除了承包人的所有责任
B.
承包人即可获得全部工程价款
C.
承包人工程施工任务的完结
D.
承包人和发包人所有关系的解除
第 50 题    单选题
关于FIDIC《施工合同条件》的说法,以下不正确的是(  )。
A.
该合同主要由发包人设计的或由咨询工程师设计的房屋建筑工程和土木工程的施工项目
B.
一般情况下,单价可随各类物价的波动而调整
C.
合同计价方式属于单价合同,不包含任何包干价格
D.
由业主委派工程师管理合同,监督工程进度、质量,签发支付证书、接收证书和履约证书,处理合同中的有关事项
第 51 题    单选题
对装饰工程中的水磨石、面砖、石材饰面等现场检查时,均应进行敲击检查其铺贴质量。该方法属于现场质量检查方法中的(  )。
A.
目测法
B.
实测法
C.
记录法
D.
试验法
第 52 题    单选题
当工程网络计划的计算工期小于计划工期时,则( )。
A.
单代号网络计划中关键线路上相邻工作的时间间隔为0
B.
双代号网络计划中关键线路上工作的持续时间之和等于计划工期
C.
双代号网络计划中有关键工作的自由时差全部为零
D.
单代号搭接网络计划中总时差最小值为0
第 53 题    单选题
在工程项目__________,监督机构接受__________有关建设工程质量监督的申报手续,这是建设工程质量监督机构对工程项目实施质量监督的第一步。(  )
A.
开工前:施工单位
B.
竣工验收前;建设单位
C.
开工前;建设单位
D.
竣工验收前;施工单位
第 54 题    单选题
下列合同结构图表示的是(  )模式。
A.
施工平行发包
B.
施工总承包
C.
项目总承包
D.
联合体承包
第 55 题    单选题
应用比较法进行施工成本分析,为了得出各项技术经济指标的变动情况,并反映施工管理水平的提高程度,应进行( )对比。
A.
本期实际指标与上期实际指标
B.
上期实际指标与下期计划指标
C.
买际指标与目标指标
D.
与本行业平均水平
第 56 题    单选题
下列施工准备工作中,属于施工技术准备工作的是(  )。
A.
明确质量控制方法
B.
计量控制
C.
测量控制
D.
施工平面图控制
第 57 题    单选题
关于成本控制的程序的说法,错误的是( )。
A.
管理程序文件中应包含项目部与公司确定的成本管理目标
B.
管理程序文件应把每个岗位人员是否按要求去履行职责作为一个目标来考核
C.
管理程序文件为了方便检查可以将考核指标具体化,通过责任考核表的形式体现
D.
管理程序文件应明确每个岗位人员在成本管理中的职责
第 58 题    单选题
关于事中质量控制的说法,错误的是( )。
A.
事中控制包含自控和监控两大环节
B.
要做到较好的事中控制必须建立和实施质量体系
C.
事中控制强调监控,以自控为辅
D.
事中控制强调自控,以监控为辅
第 59 题    单选题
某分部工程的单代号网络计划如下图所示(时间单位:天),以下正确的是(  )。
A.
计算工期为16天
B.
有两条关键线路
C.
工作H的自由时差为2天
D.
工作G的总时差和自由时差均为4天
第 60 题    单选题
关于项目实施阶段策划的说法,正确的是( )。
A.
策划是一个封闭性的,专业性较强的工作过程
B.
项目目标的分析和再论证是其基本内容之一
C.
项目实施阶段策划的主要任务是进行项目实施的管理策划
D.
实施阶段策划的范围和深度有明确的统一规定
第 61 题    单选题
采用赢得值法进行费用、进度综合分析控制,基本参数不包括(  )
A.
计划工作实际费用
B.
已完工作预算费用
C.
已完工作实际费用
D.
计划工作预算费用
第 62 题    单选题
决定职业健康安全与环境管理的持续性的特点是(  )。
A.
受气候条件、工程地质条件影响较大
B.
项目建设周期长,诸多工序环环相扣
C.
项目建设现场材料、设备和工具的流动性大
D.
项目建设涉及的各工种经常需要交叉作业或平行作业
第 63 题    单选题
建筑施工企业项目经理是受企业(  )委托,对工程项目施工过程全面负责的项目管理者。
A.
董事会
B.
股东
C.
股东代表大会
D.
法定代表人
第 64 题    单选题
根据《建设工程安全生产管理条例》,__________对全国建设工程安全生产工作实施综合监督管理。__________对全国的建设工程安全生产实施监督管理。(  )
A.
国务院建设行政主管部门;国务院负责安全生产监督管理的部门
B.
国务院负责安全生产监督管理的部门;国务院建设行政主管部门
C.
省、自治区、直辖市人民政府安全生产监督管理的部门;省、自治区、直辖市人民政府建设行政主管部门
D.
省、自治区、直辖市人民政府建设行政主管部门;省、自治区、直辖市人民政府安全生产监督管理的部门
第 65 题    单选题
某工程网络计划中,工作P的紧后工作有Q、S,工作Q的最早开始时间为第5天,最迟开始时间为第9天,工作S的最早开始时间为第6天,最迟开始时间为第10天,工作P的自由时差为2天。则工作P的总时差为( )天。
A.
B.
4
C.
D.
6
第 66 题    单选题
如果某干扰事件仅仅影响某分部分项工程的工期,要分析其对总工期的影响,可以采用的方法是( )。
A.
直接法
B.
交叉法
C.
网络分析法
D.
比例分析法
第 67 题    单选题
建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的( )。
A.
管理现代化
B.
施工机械化
C.
生产高效化
D.
组织集成化
第 68 题    单选题
下列建设工程项目风险中,属于经济与管理风险的有(  )
A.
引起火灾和爆炸的因素
B.
工程施工方案
C.
现场与公用防火设施的可用性
D.
承包方管理人员的能力
第 69 题    单选题
关于项目管理职能分工表的说法,正确的是(  )。
A.
管理职能分工表反映项目管理班子内部项目经理、各工作部门和各工作岗位的项目管理职能分工
B.
业主方和项目各参与方应编制统一的项目管理职能分工表
C.
项目管理职能分工表不适用于企业管理
D.
项目管理职能分工表和岗位责任描述书表达的内容完全一样
第 70 题    单选题
下列项目目标动态控制措施中,属于管理措施的是( )。
A.
调整设计
B.
调整管理职能分工
C.
调整进度管理
D.
落实加快工程施工进度所需的资金
第 71 题    多选题
属于施工总承包管理模式在合同控制方面的特点的有(  )。
A.
业主只需要进行一次招标
B.
业主与施工总承包商签约
C.
对分包人的工程款支付可由施工总包管理单位支付或由业主直接支付,前者有利于施工总包管理单位对分包人的管理
D.
在很多工程实践中,采用的并不是真正意义上的施工总承包,而采用所谓的“费率招标”
E.
业主方的招标及合同管理工作量较大
第 72 题    多选题
建设工程项目的组织风险有(  )
A.
设计人员的能力
B.
勘察人员的能力
C.
安全管理人员的资历和能力
D.
一般技工的能力
E.
监理工程师的能力
第 73 题    多选题
建设工程项目质量控制系统的质量控制制度包括(  )。
A.
质量责任制度
B.
质量信息管理制度
C.
质量验收制度
D.
报告审批制度
E.
质量控制例会制度
第 74 题    多选题
下列建设工程项目实施阶段策划的工作中,属于项目目标分析和再论证工作内容的有( )。
A.
投资目标的分解和论证
B.
进度目标的分解和论证
C.
确定质量目标
D.
建筑面积分配
E.
项目实施环境调查
第 75 题    多选题
对建设周期一年半以上的工程项目签订的总价合同,则应考虑(  )引起的价格变化问题。
A.
其他影响工程造价的因素,如运输费、燃料费、电力等价格的变化
B.
工程量的变化引起的价格变化
C.
外汇汇率的不稳定
D.
劳务工资以及材料费用的上涨
E.
国家或者省、市立法的改变引起的工程费用的上涨
第 76 题    多选题
关于预警分析和预控对策的关系,下列说法正确的有(  )。
A.
预警分析是对事故征兆的不良趋势进行纠错、治错的管理活动
B.
两者相辅相成,是明确的时间顺序关系和逻辑顺序关系
C.
预警分析是预警体系完成其职能的前提和基础
D.
预控对策是预警体系职能活动的目标
E.
预警分析和预控对策的活动内容是相同的
第 77 题    多选题
根据《企业伤亡事故分类标准》,下列事故中,属于与建筑业有关的职业伤害事故有( )。
A.
物体打击
B.
触电
C.
机械伤害
D.
辐射伤害
E.
火药爆炸
第 78 题    多选题
关于工程变更的程序,下列说法不正确的有(  )
A.
只有承包商、业主方能提出工程变更
B.
承包人应先执行工程变更,后协商价格和工期
C.
工程变更指令必须以书面形式发出
D.
工程变更价款没有确定时,承包人可以拒绝实施工程变更工作
E.
在变更价格和工期补偿未达成一致意见前,工程师可以先发布变更指令
第 79 题    多选题
人工费的影响因素有(  )
A.
社会最低工资水平
B.
生活消费指数
C.
施工预算的科学性
D.
生产消费指数
E.
劳动力市场供需变化
第 80 题    多选题
在建设工程项目总进度目标论证时,进度计划系统的结构分析之后要做的工作有( )。
A.
项目的工作编码
B.
调查研究和收集资料
C.
编制各层进度计划
D.
协调各层进度计划的关系,编制总进度计划
E.
若所编制的总进度计划不符合项目的进度目标,则设法调整
第 81 题    多选题
编制安全措施计划的依据有( )。
A.
国家发布的有关职业健康安全政策、法规和标准
B.
在安全检查中发现的尚未解决的问题
C.
安全生产事故处理规定
D.
生产发展需要所应采取的安全技术措施
E.
安全技术革新项目和员工提出的合理化建议
第 82 题    多选题
在某工程网络计划中,已知工作M自由时差为2天,总时差为5天,监理工程师检查实际进度时发现M仅有的一项紧前工作N持续时间延长了4天,M工作持续时间延长了3天,则( )。
A.
既不影响总工期,也不影响M工作的正常进行
B.
将M工作的最早开始时间推迟4天
C.
总工期延长2天
D.
不影响总工期,但对M工作的紧后工作有影响
E.
可能会影响总工期
第 83 题    多选题
某工程双代号网络计划如下图,图中箭线上方表示工作代号,箭线下方为工作的持续时间(时间单位:天),则该网络计划( )。
A.
工作F为关键工作
B.
关键线路的长度为15
C.
工作G的自由时差为3
D.
工作E的自由时差为3
E.
工作D的最迟完成时间为12
第 84 题    多选题
完善的预警体系为事故预警提供了物质基础,监测是预警活动的前提,监测的任务包括(  )。
A.
对生产中的薄弱环节进行监测
B.
对发展过程及可能的发展趋势进行准确定量的描述
C.
找出危险性最高、危险程度最严重的主要因素
D.
应用适宜的识别指标,判断已经发生的异常征兆
E.
建立信息档案
第 85 题    多选题
信息管理部门的主要工作任务有(  )。
A.
负责工程档案管理
B.
负责信息处理工作平台的建立和运行维护
C.
与其他工作部门协同组织收集信息、处理信息和形成各种反映项目进展和项目目标控制的报表和报告
D.
负责协调和组织项目管理班子中各个工作部门的信息处理工作
E.
负责编制信息流程图
第 86 题    多选题
直方图的分布形状和分布区间宽窄取决于其质量特性统计数据的(  )。
A.
平均值
B.
中位数
C.
极差
D.
标准偏差
E.
变异系数
第 87 题    多选题
已知某分部工程双代号网络计划如下图(时间单位:天)。在施工过程中,由于 施工单位机械出现故障,造成D工作延误6天。则正确的有( )。
A.
关键线路保持不变
B.
总工期延长一天
C.
工作G的总时差变小
D.
工作H的自由时差不变
E.
工作B的最迟开始时间变为3
第 88 题    多选题
关于工程担保的论述,以下正确的是(  )。
A.
工程担保中大量采用的担保方式是留置
B.
如果确定履约担保的终止日期为工程竣工交付之日,则需要另外提供工程保修担保
C.
国际上常见的投标担保的保证金数额为2%~5%
D.
投标担保是工程担保中最重要、也是担保金额最大的担保方式
E.
履约担保是指中标的投标人要求招标人提交的保证履行合同义务和责任的担保
第 89 题    多选题
建设工程项目管理规划是指导项目管理工作的纲领性文件。关于建设工程项目管理规划的编制,下列说法正确的有( )。
A.
项目实施过程中主客观条件是不断变化的,所以没有必要编制项目管理规划
B.
项目管理实施规划的编制由项目经理负责
C.
项目管理规划在内容上没有统一的规定,应根据项目的特点而定
D.
项目管理规划制定后不能变更
E.
项目管理规划必须随着情况的变化而进行动态调整
第 90 题    多选题
建设工程施工质量事故调查报告的主要内容应该包括(  )。
A.
事故项目及各参建单位概况
B.
事故发生经过和事故救援情况
C.
对事故责任者的处理决定
D.
事故造成的伤亡人数和直接经济损失
E.
事故发生的原因和事故性质
第 91 题    多选题
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有(  )。
A.
工作B的总时差为3天
B.
工作C的总时差为2天
C.
工作D为关键工作
D.
工作E的总时差为3天
E.
工作G的自由时差为2天
第 92 题    多选题
建设工程项目的信息分类可以从不同的角度进行,按信息的内容属性可以分为( )。
A.
设计准备信息
B.
招标投标信息
C.
经济类信息
D.
管理类信息
E.
组织类信息
第 93 题    多选题
关于编制施工成本计划的说法,以下正确的是(  )。
A.
3种编制施工成本计划的方式并不是相互独立的,在实践中往往是结合起来使用,扬长避短
B.
施工成本计划的编制以成本核算为基础,关键是确定目标成本
C.
按进度编制施工成本计划可以用“时间一成本累积曲线”来表示
D.
在编制施工成本支出计划时,无须考虑不可预见费
E.
施工成本可按成本构成分解为人工费、材料费、施工机具使用费
第 94 题    多选题
在项目实施过程中,项目目标的动态控制包括( )。
A.
将项目的目标进行分解,以确定用于目标控制的计划值
B.
收集项目目标的实际值,如实际投资,实际进度等
C.
定期进行项目目标的计划值和实际值的比较
D.
通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏
E.
如有必要,则进行项目目标的调整
第 95 题    多选题

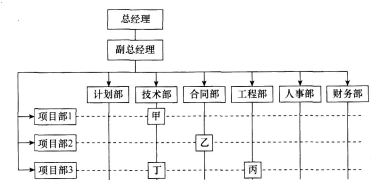

某施工单位采用下图所示的组织结构模式,则关于该组织结构的说法,正确的有( )。
A.
技术部可以对甲、乙、丙、丁直接下达指令
B.
工程部不可以对甲、乙、丙、丁直接下达指令
C.
甲工作涉及的指令源有2个,即项目部1和技术部
D.
该组织结构属于矩阵式
E.
当乙工作来自项目部2和合同部的指令矛盾时,必须以合同部的指令为主
第 96 题    多选题
事后质量控制是指(  )。
A.
质量活动结果的检查和监控
B.
质量活动结果的评价和认定
C.
质量活动行为的约束
D.
工序质量偏差的纠正
E.
成品保护的检查
第 97 题    多选题
进行合同分析的原因有( )。
A.
合同条文繁杂,内涵意义深刻,法律语言不容易理解
B.
合同中存在问题和风险
C.
监理单位及政府监督机构的规定
D.
工程小组、项目管理职能人员等所涉及的活动和问题不是合同文件的全部
E.
同在一个工程中,往往几份、十几份甚至几十份合同交织在一起,有十分复杂的关系
第 98 题    多选题
在ABC分类法中,关于A类问题的说法,正确的有( )。
A.
A类问题为不重要的问题
B.
A类问题应按照常规适当加强管理
C.
A类问题为次重点问题
D.
A类问题是累计频率在0~80%区间的问题
E.
A类问题应进行重点管理
第 99 题    多选题
下列各项中,不属于工程建设监理工作程序的是(  )。
A.
编制工程建设监理规划
B.
组织工程竣工验收
C.
编制工程建设监理细则
D.
参与工程竣工预验收
E.
向档案管理部门提交工程建设监理档案资料
第 100 题    多选题
对建设周期一年半以上的工程项目,采用变动总价合同时,应考虑引起价格变化的因素有( )。
A.
银行利率的调整
B.
劳务工资以及材料费用的上涨
C.
外汇汇率的不稳定
D.
国家政策改变引起的工程费用上涨
E.
设计变更引起的费用变化
